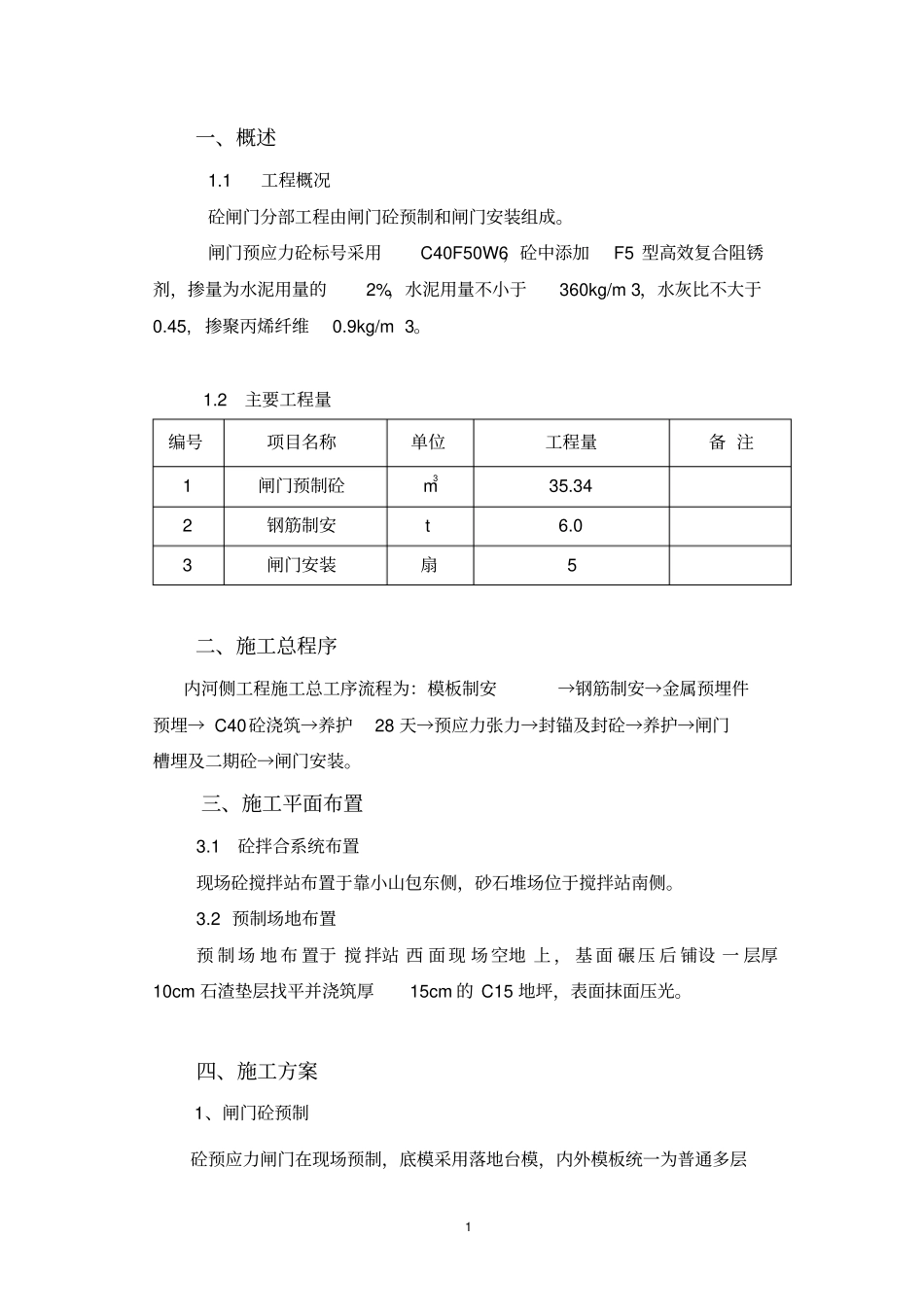

1 工程概况砼闸门分部工程由闸门砼预制和闸门安装组成
闸门预应力砼标号采用C40F50W6,砼中添加F5 型高效复合阻锈剂,掺量为水泥用量的2%,水泥用量不小于360kg/m 3,水灰比不大于0
45, 掺聚丙烯纤维0
9kg/m 3
2主要工程量编号项目名称单位工程量备 注1 闸门预制砼m335
34 2 钢筋制安t 6
0 3 闸门安装扇5 二、施工总程序内河侧工程施工总工序流程为:模板制安→钢筋制安→金属预埋件预埋→ C40砼浇筑→养护28 天→预应力张力→封锚及封砼→养护→闸门槽埋及二期砼→闸门安装
三、施工平面布置3
1 砼拌合系统布置现场砼搅拌站布置于靠小山包东侧,砂石堆场位于搅拌站南侧
2 预制场地布置预 制 场 地 布 置于 搅 拌站 西 面 现 场 空地 上 , 基 面 碾 压 后 铺设 一 层厚10cm 石渣垫层找平并浇筑厚15cm 的 C15 地坪,表面抹面压光

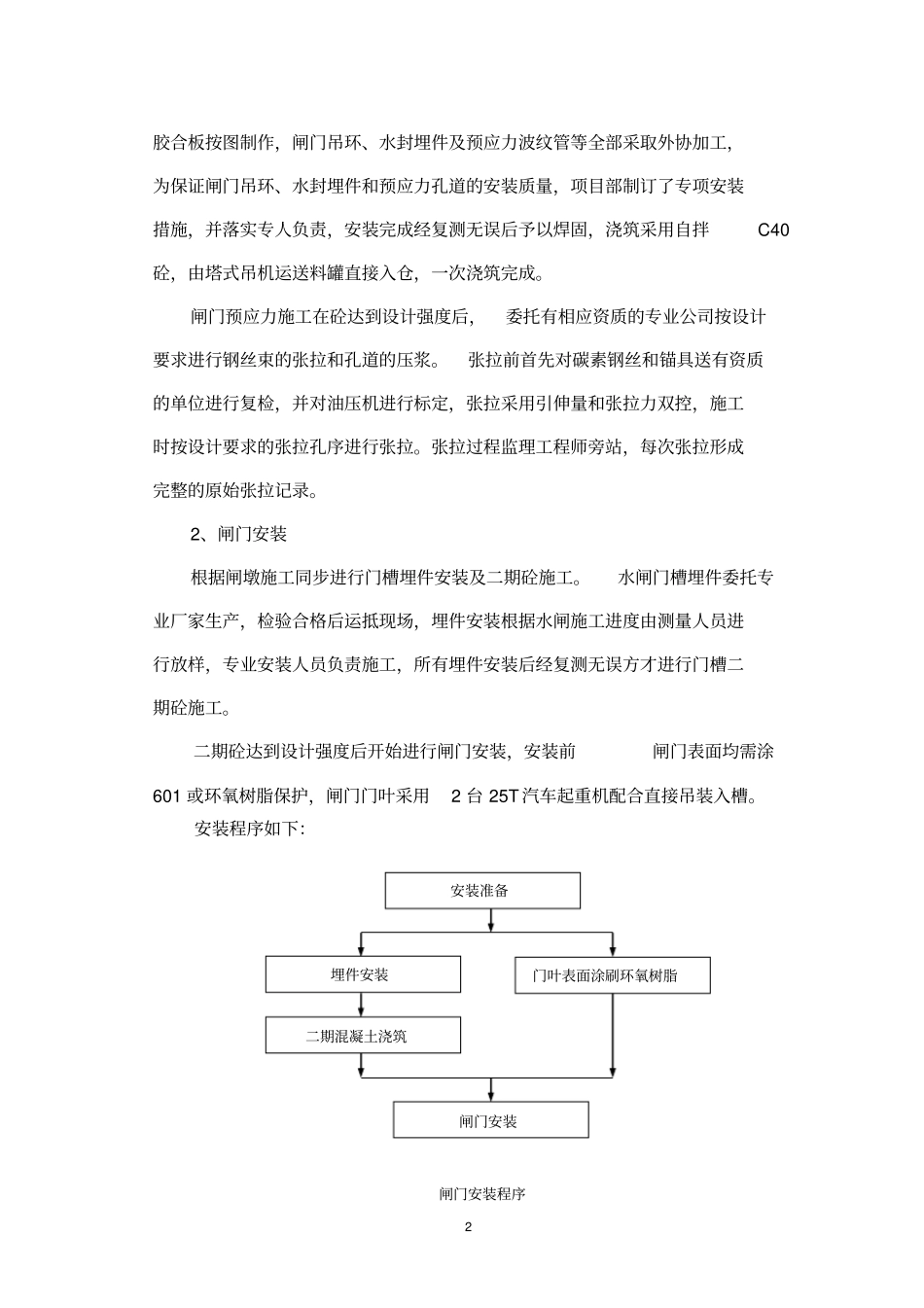

四、施工方案1、闸门砼预制砼预应力闸门在现场预制,底模采用落地台模,内外模板统一为普通多层2 胶合板按图制作,闸门吊环、水封埋件及预应力波纹管等全部采取外协加工,为保证闸门吊环、水封埋件和预应力孔道的安装质量,项目部制订了专项安装措施,并落实专人负责,安装完成经复测无误后予以焊固,
