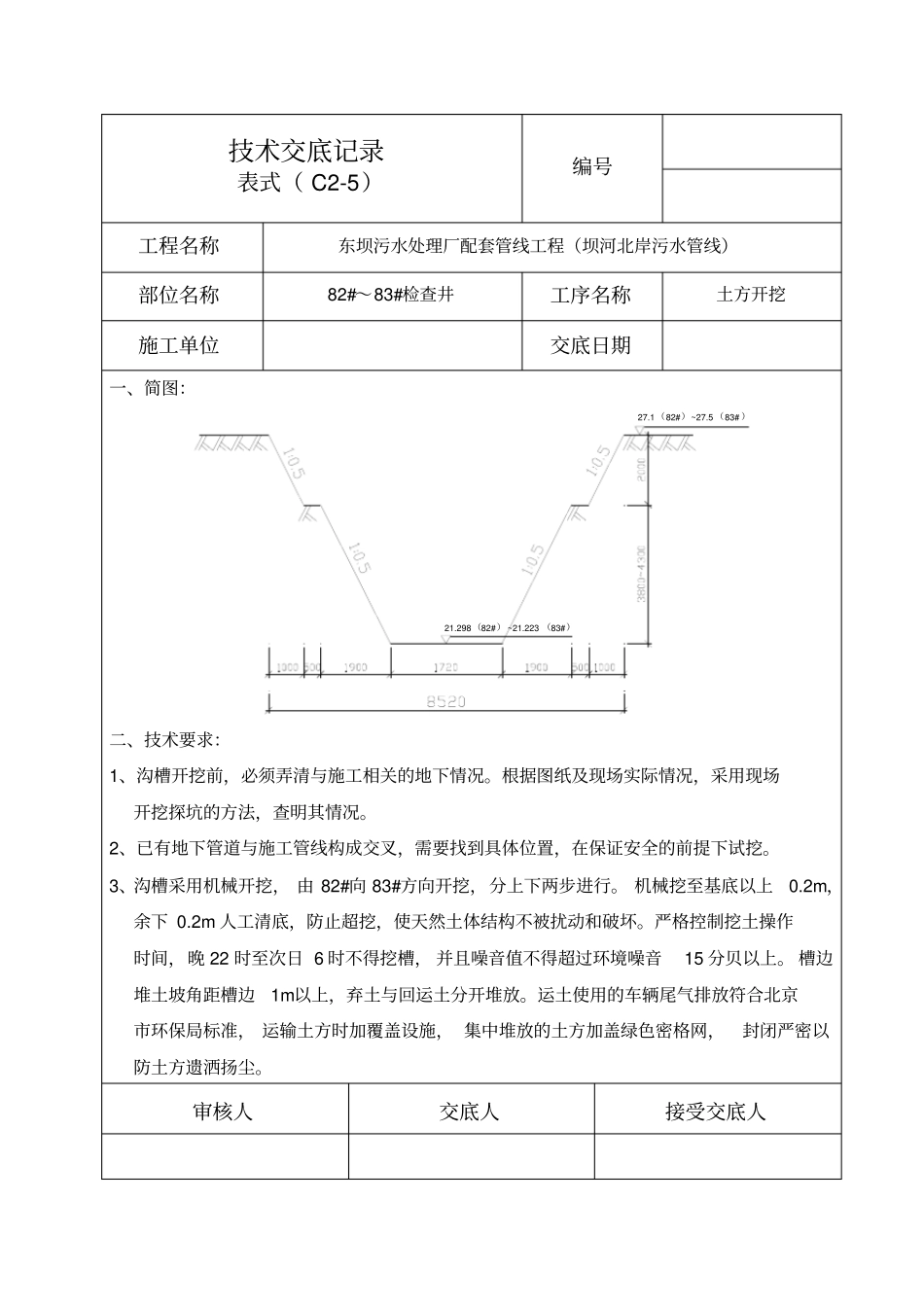

技术交底记录表式( C2-5)编号工程名称东坝污水处理厂配套管线工程(坝河北岸污水管线)部位名称82#~83#检查井工序名称土方开挖施工单位交底日期一、简图:21
298 (82#) ~21
223 (83#)27
1 (82#)~27
5 (83# )二、技术要求:1、沟槽开挖前,必须弄清与施工相关的地下情况
根据图纸及现场实际情况,采用现场开挖探坑的方法,查明其情况
2、已有地下管道与施工管线构成交叉,需要找到具体位置,在保证安全的前提下试挖
3、沟槽采用机械开挖, 由 82#向 83#方向开挖,分上下两步进行
机械挖至基底以上0
2m,余下 0
2m 人工清底,防止超挖,使天然土体结构不被扰动和破坏
严格控制挖土操作时间,晚 22 时至次日 6 时不得挖槽, 并且噪音值不得超过环境噪音15 分贝以上
槽边堆土坡角距槽边1m以上,弃土与回运土分开堆放
运土使用的车辆尾气排放符合北京市环保局标准, 运输土方时加覆盖设施, 集中堆放的土方加盖绿色密格网,封闭严密以防土方遗洒扬尘

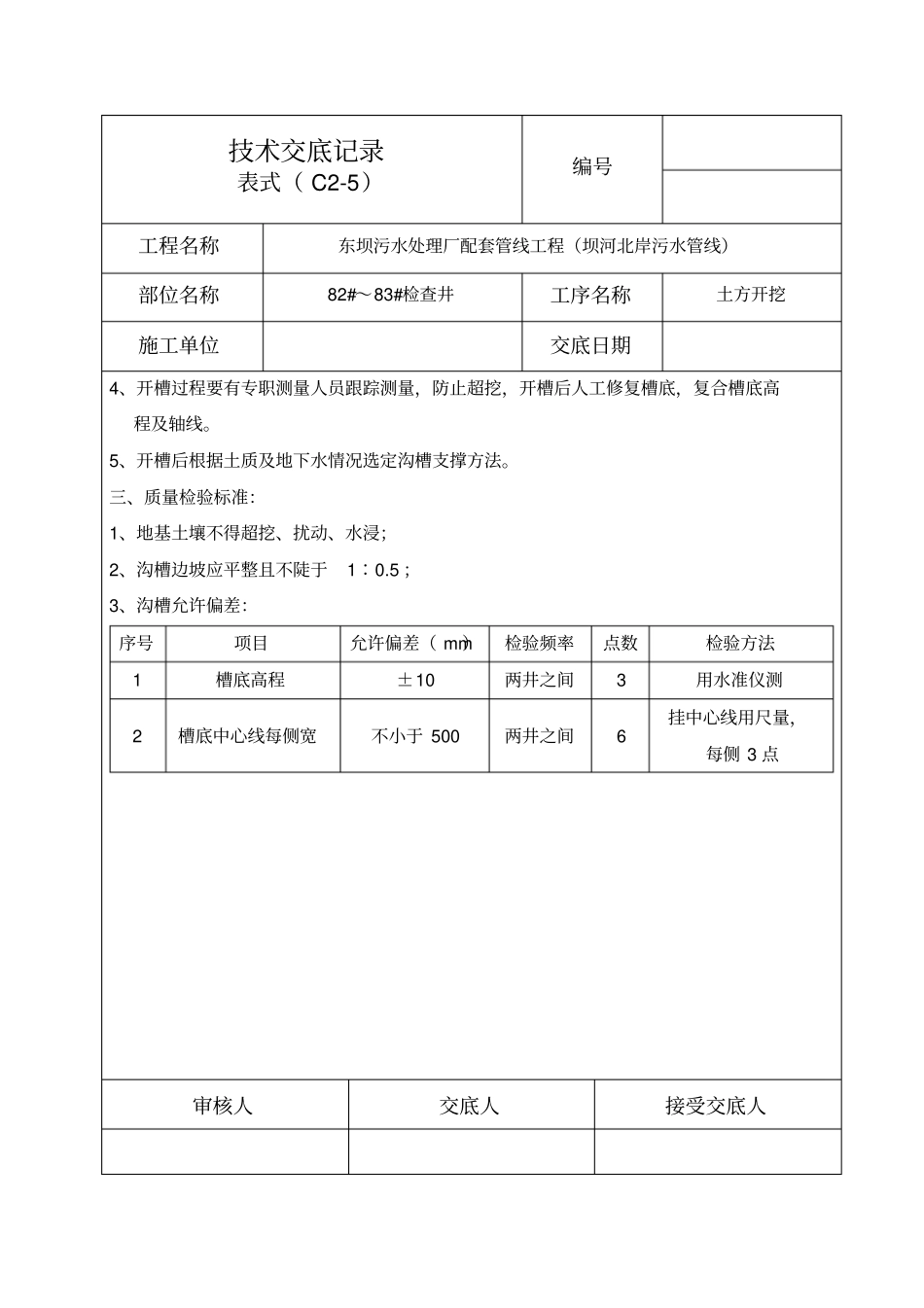

审核人交底人接受交底人技术交底记录表式( C2-5)编号工程名称东坝污水处理厂配套管线工程(坝河北岸污水管线)部位名称82#~83#检查井工序名称土方开挖施工单位交底日期4、开槽过程要有专职测量人员跟踪测量,防止超挖,开槽后人工修复槽底,复合槽底高程及轴线
5、开槽后根据土质及地下水情况选定沟槽支撑方法
三、质量检验标准:1、地基土壤不得超挖、扰动、水浸;2、沟槽边坡应平整且不陡于1∶0
5 ;3、沟槽允许偏差:序号项目允许偏差( mm)检验频率点数检验方法1 槽底高程±10 两井之间3 用水准仪测2 槽底中心线每侧宽不小于 500 两井之间6 挂中心线用尺量,每侧 3 点审核人交底人接受交底人技术交底记录表式( C2-5)编号工程名称东坝污水处理厂配套管线工程(坝河北岸污水管线)部位名称82#
