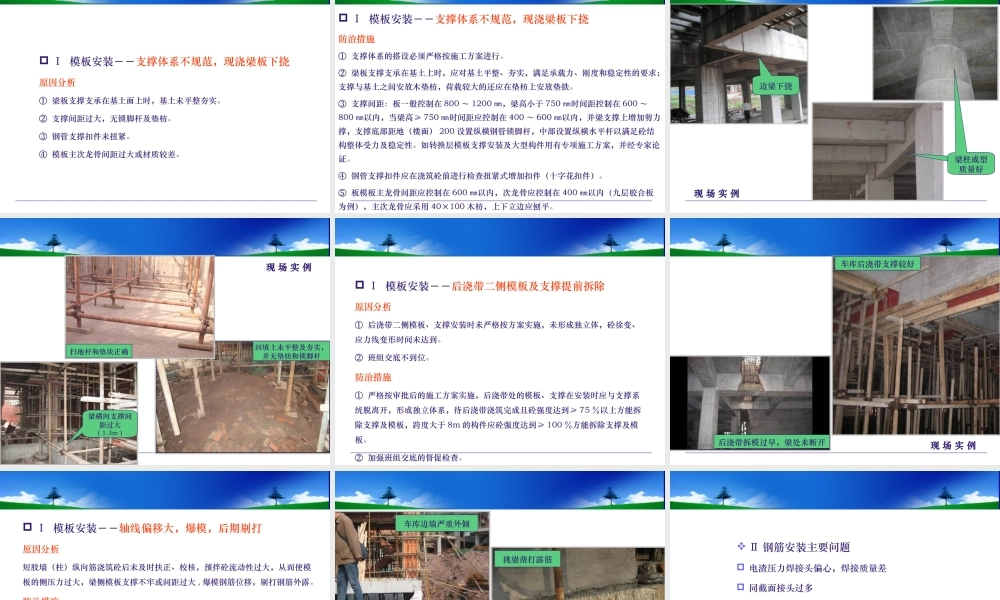

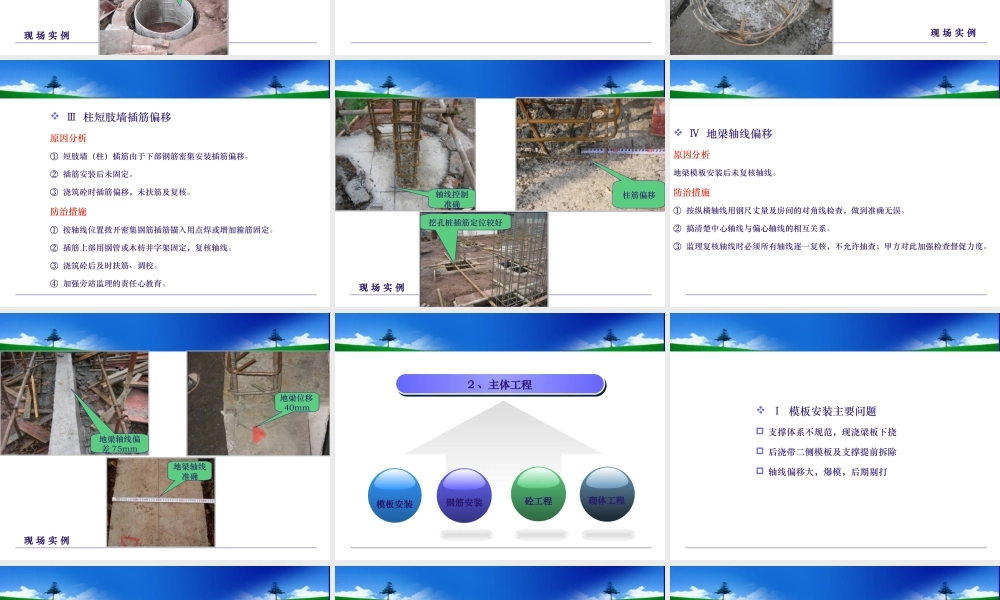

建筑工程常见质量缺陷及防治措施Contents地基与基础1主体工程2装饰装修3安全文明施工6安 装4环境与景观51 、地基与基础1 、地基与基础桩身垂直度桩顶浮浆清理柱插筋偏移地梁轴线偏移 Ⅰ 桩身垂直度差原因分析人工挖孔桩身砼护壁轴心未按每节复核垂直度,产生左右偏移。防治措施桩护壁模板应按每安装一节在桩口架十字用线坠复核、调校。挖孔桩的垂直度较好挖孔桩的垂直度较差挖孔桩模板固定采用十字线法较好现 场 实 例 Ⅱ 桩顶浮浆清理原因分析由于泵送预拌砼粗骨料偏小,水灰比过大,振捣砼水泥浆时桩顶浮浆过厚,影响桩的抗压强度。防治措施① 桩浇筑砼应高于设计标高 30 ~ 50 ㎜,砼初凝前剔除部分桩顶浮浆,砼终凝后采用人工凿打见石子为宜。② 监理逐桩检查拍照。桩顶浮浆未认真清理桩帽内浮浆剔打清理较好,石子清晰显现现 场 实 例 Ⅲ 柱短肢墙插筋偏移原因分析① 短肢墙(柱)插筋由于下部钢筋密集安装插筋偏移。② 插筋安装后未固定。③ 浇筑砼时插筋偏移,未扶筋及复核。防治措施① 按轴线位置拨开密集钢筋插筋锚入用点焊或增加箍筋固定。② 插筋上部用钢管或木枋井字架固定,复核轴线。③ 浇筑砼后及时扶筋、调校。④ 加强旁站监理的责任心教育。柱筋偏移轴线控制准确现 场 实 例挖孔桩插筋定位较好 Ⅳ 地梁轴线偏移原因分析地梁模板安装后未复核轴线。防治措施① 按纵横轴线用钢尺丈量及房间的对角线检查,做到准确无误。② 搞清楚中心轴线与偏心轴线的相互关系。③ 监理复核轴线时必须所有轴线逐一复核,不允许抽查;甲方对此加强检查督促力度。现 场 实 例地梁位移40mm地梁轴线偏差 75mm地梁轴线准确2 、主体工程2 、主体工程模板安装钢筋安装砼工程砌体工程 Ⅰ 模板安装主要问题 支撑体系不规范,现浇梁板下挠 后浇带二侧模板及支撑提前拆除 轴线偏移大,爆模,后期剔打 Ⅰ 模板安装--支撑体系不规范,现浇梁板下挠原因分析① 梁板支撑支承在基土面上时,基土未平整夯实。② 支撑间距过大,无锁脚杆及垫枋。③ 钢管支撑扣件未扭紧。④ 模板主次龙骨间距过大或材质较差。 Ⅰ 模板安装--支撑体系不规范,现浇梁板下挠防治措施① 支撑体系的搭设必须严格按施工方案进行。② 梁板支撑支承在基土上时,应对基土平整、夯实,满足承载力、刚度和稳定性的要求;支撑与基土之间安放木垫枋,荷载较大的还应在垫枋上安放垫铁。③ 支撑间距:板一般控制在...
