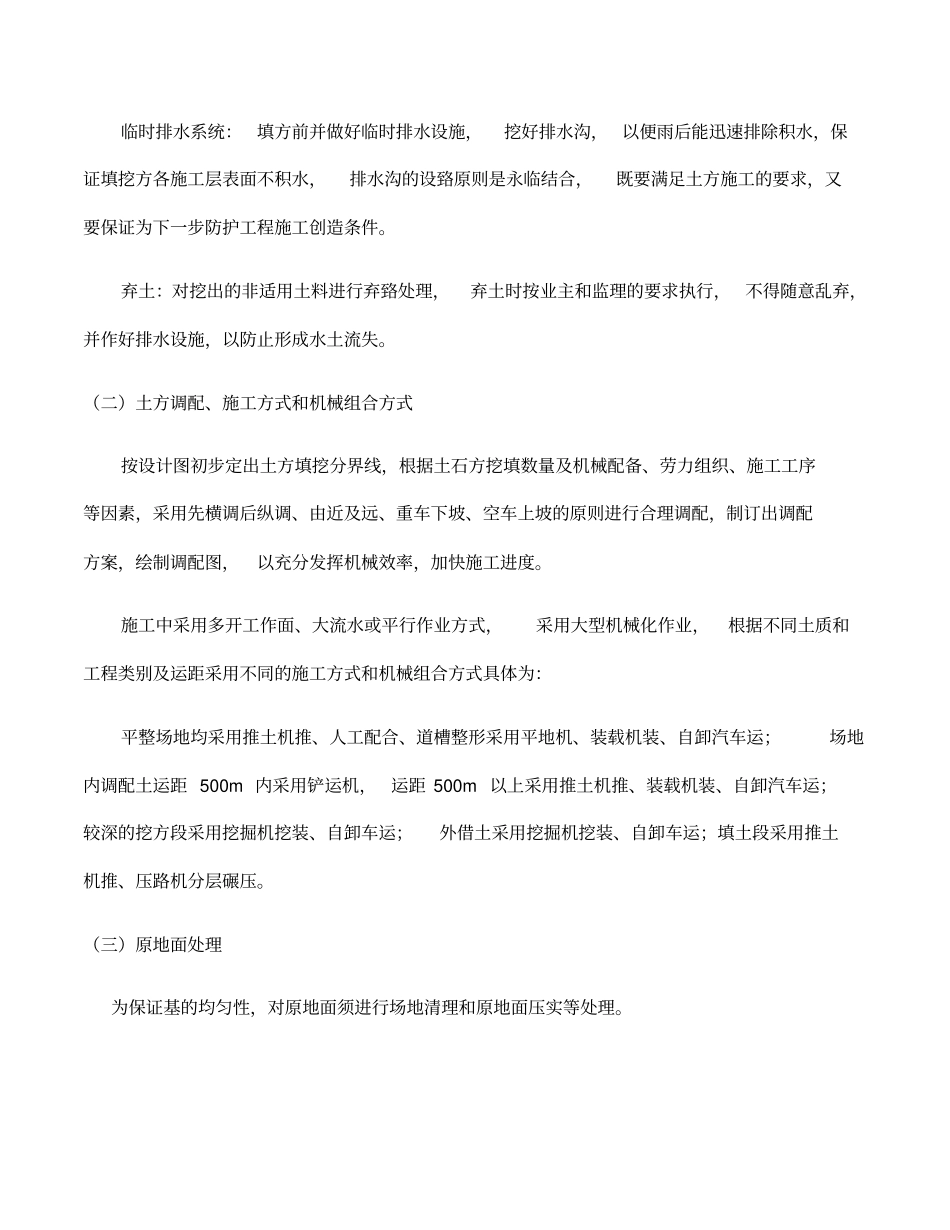

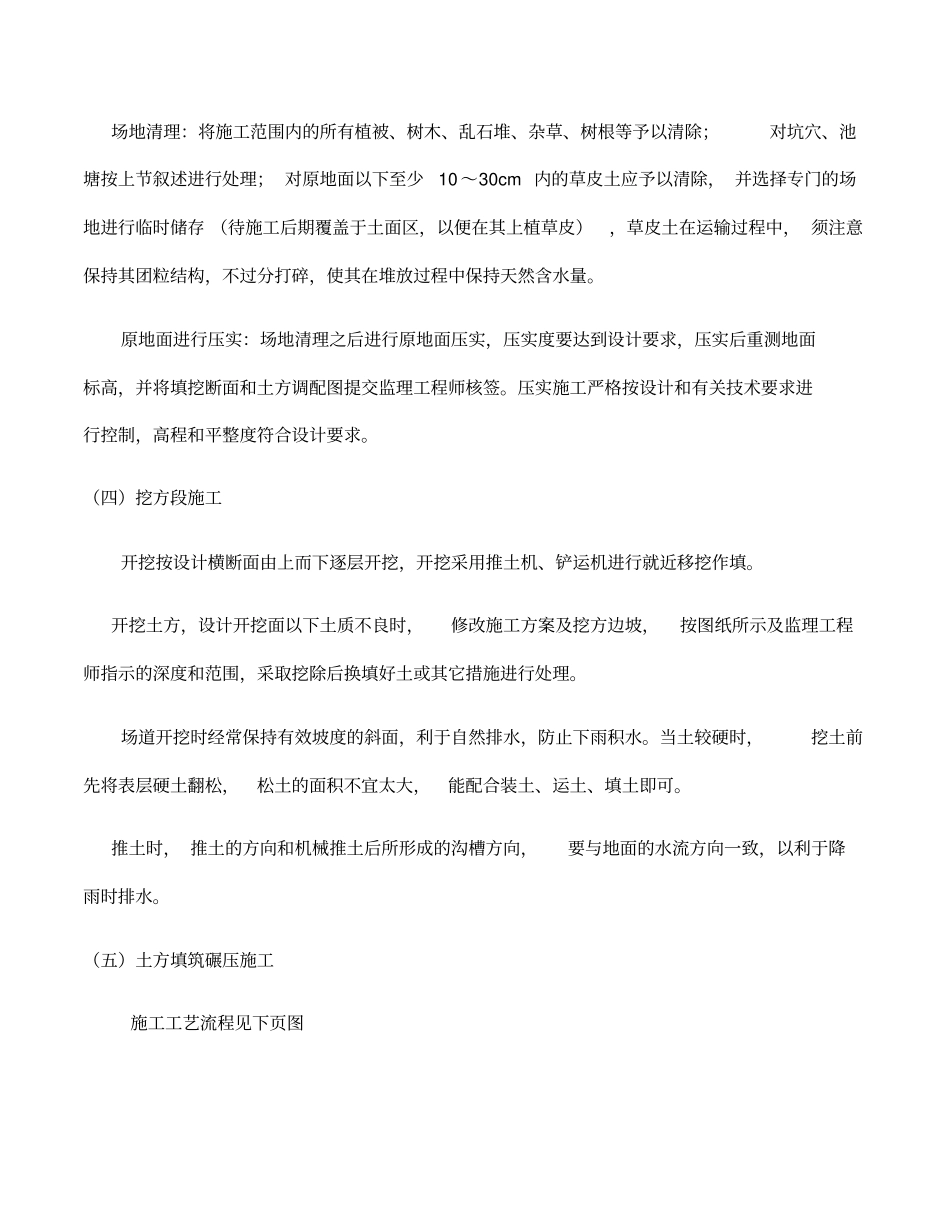

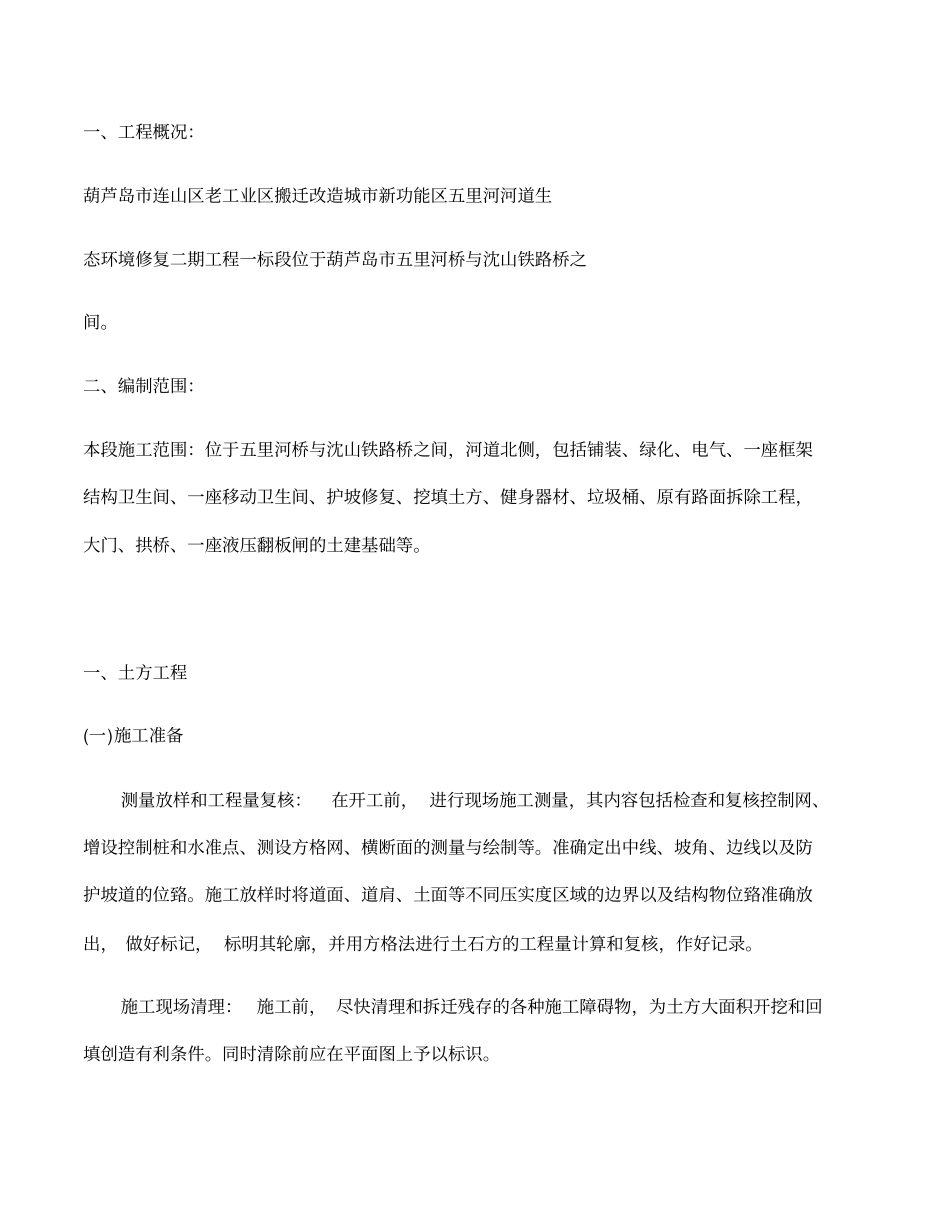

一、工程概况:葫芦岛市连山区老工业区搬迁改造城市新功能区五里河河道生态环境修复二期工程一标段位于葫芦岛市五里河桥与沈山铁路桥之间。二、编制范围:本段施工范围:位于五里河桥与沈山铁路桥之间,河道北侧,包括铺装、绿化、电气、一座框架结构卫生间、一座移动卫生间、护坡修复、挖填土方、健身器材、垃圾桶、原有路面拆除工程,大门、拱桥、一座液压翻板闸的土建基础等。一、土方工程(一)施工准备测量放样和工程量复核:在开工前, 进行现场施工测量,其内容包括检查和复核控制网、增设控制桩和水准点、测设方格网、横断面的测量与绘制等。准确定出中线、坡角、边线以及防护坡道的位臵。施工放样时将道面、道肩、土面等不同压实度区域的边界以及结构物位臵准确放出, 做好标记, 标明其轮廓,并用方格法进行土石方的工程量计算和复核,作好记录。施工现场清理:施工前, 尽快清理和拆迁残存的各种施工障碍物,为土方大面积开挖和回填创造有利条件。同时清除前应在平面图上予以标识。临时排水系统:填方前并做好临时排水设施,挖好排水沟, 以便雨后能迅速排除积水,保证填挖方各施工层表面不积水,排水沟的设臵原则是永临结合,既要满足土方施工的要求,又要保证为下一步防护工程施工创造条件。弃土:对挖出的非适用土料进行弃臵处理,弃土时按业主和监理的要求执行,不得随意乱弃,并作好排水设施,以防止形成水土流失。(二)土方调配、施工方式和机械组合方式按设计图初步定出土方填挖分界线,根据土石方挖填数量及机械配备、劳力组织、施工工序等因素,采用先横调后纵调、由近及远、重车下坡、空车上坡的原则进行合理调配,制订出调配方案,绘制调配图,以充分发挥机械效率,加快施工进度。施工中采用多开工作面、大流水或平行作业方式,采用大型机械化作业,根据不同土质和工程类别及运距采用不同的施工方式和机械组合方式具体为:平整场地均采用推土机推、人工配合、道槽整形采用平地机、装载机装、自卸汽车运;场地内调配土运距 500m 内采用铲运机,运距 500m 以上采用推土机推、装载机装、自卸汽车运;较深的挖方段采用挖掘机挖装、自卸车运;外借土采用挖掘机挖装、自卸车运;填土段采用推土机推、压路机分层碾压。(三)原地面处理为保证基的均匀性,对原地面须进行场地清理和原地面压实等处理。场地清理:将施工范围内的所有植被、树木、乱石堆、杂草、树根等予以清除;对坑穴、池塘按上节叙述进行处理; 对原地面以...
