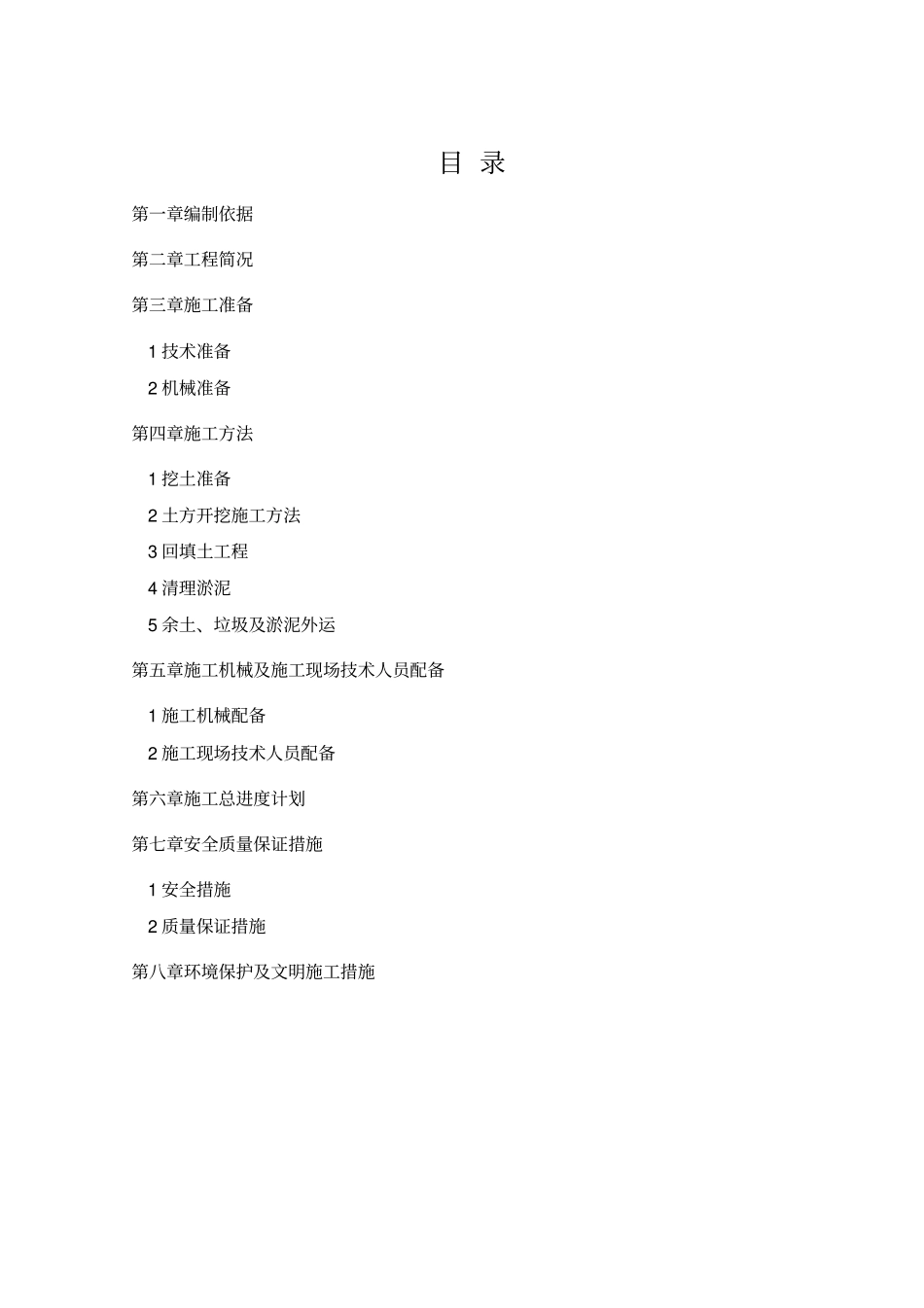

目 录第一章编制依据第二章工程简况第三章施工准备1 技术准备2 机械准备第四章施工方法1 挖土准备2 土方开挖施工方法3 回填土工程4 清理淤泥5 余土、垃圾及淤泥外运第五章施工机械及施工现场技术人员配备1 施工机械配备2 施工现场技术人员配备第六章施工总进度计划第七章安全质量保证措施1 安全措施2 质量保证措施第八章环境保护及文明施工措施第一章编制依据1、施工图纸;2、国家现行有关工程施工和验收地标准、规范、规程、图集;3、现行地施工和验收规范、规程、标准和关于工程施工管理等方面地技术文件、图集以及相关地法律法规;4、余土运输、堆弃有关规定;第二章 工程简况本工程为楼子店河及马架子河清理工程
建设单位为赤峰市元宝山区平庄镇人民政府
计划工期为 15日历天
质量标准为合格
第三章 施工准备施工准备工作内容包括技术准备、材料机具准备、生产准备、施工现场准备几个方面,要求做到施工场地三通一平,并落实技术、劳动组织、材料、机具、现场设施等
一、技术准备1、复核施工图纸工程技术负责人组织有关人员进行图纸复核,形成图纸复核记录
根据设计图纸要求地河道标高进行现场放样
施工过程中严格按照设计河底标高进行清理
2、技术交底工程技术负责人将工程施工简况、施工工艺、安全技术措施等及时向有关施工人员进行详细技术交底;组织人员进行安全教育和技术交底,建立现场质量保证体系;保证开工前所有准备工作,一切准备就绪;组织现场施工人员学习施工工艺和安全操作规程,进行相应地技术培训
二、机械准备机械进场后及时进行调试,并做好保养,确保机械状态良好

第四章 施工方法土方开挖工程,先采用机械大开挖至设计标高以上30cm,然后采用人工清槽底,具体施工方法如下:一、挖土准备1、场地平整,具备安全行车条件
2、地表水或雨水及时排走,使场地保持干燥,以利施工
3、各种测量点已测设完毕,并做好保护
