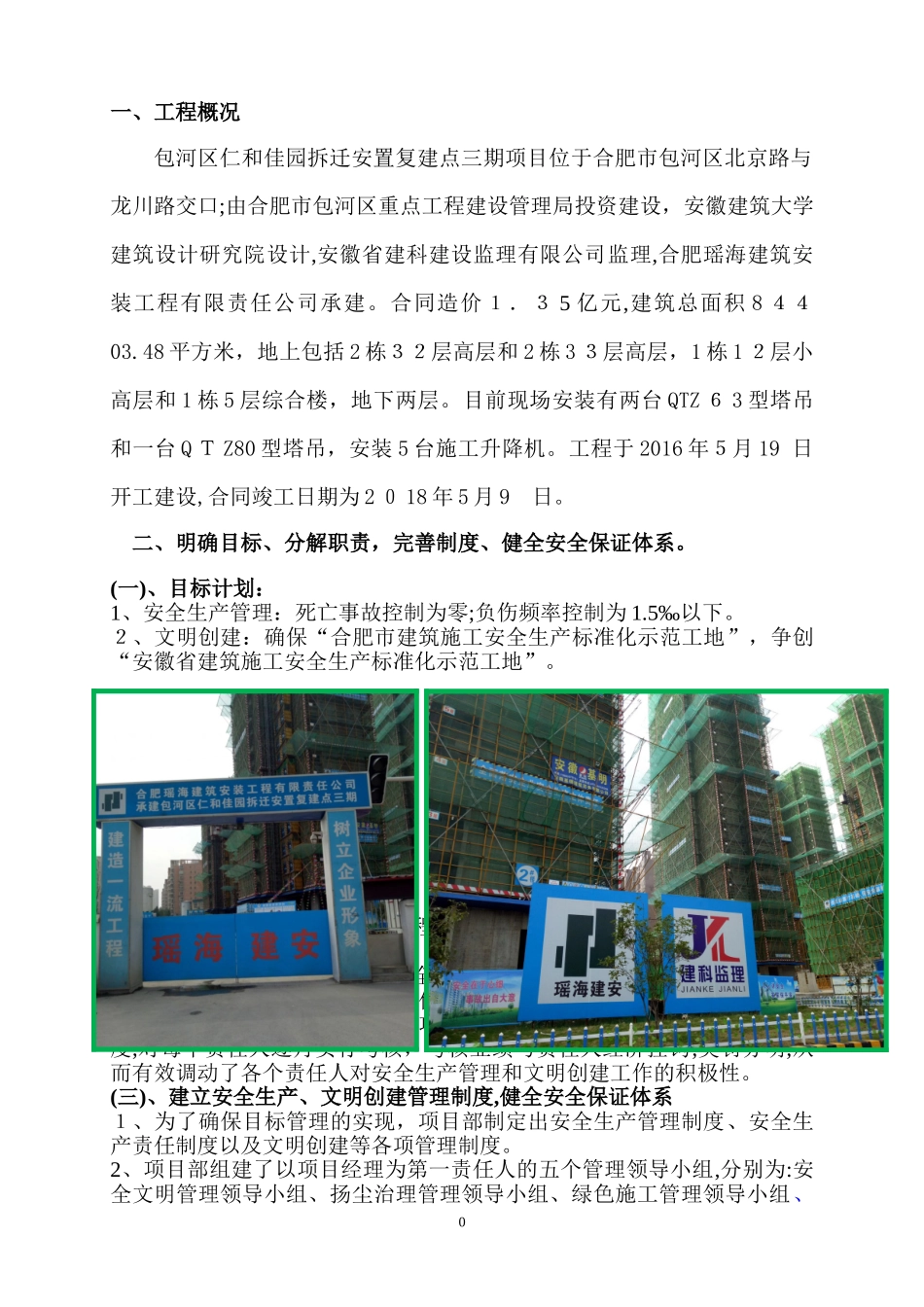

包河区仁和佳园拆迁安置复建点三期1#-6#楼、地下车库创建“合肥市建筑施工安全生产标准化示范工地”汇报材料合肥瑶海建筑安装工程有限责任公司包河区仁和佳园拆迁安置复建点三期项目部二0一七年九月0一、工程概况包河区仁和佳园拆迁安置复建点三期项目位于合肥市包河区北京路与龙川路交口;由合肥市包河区重点工程建设管理局投资建设,安徽建筑大学建筑设计研究院设计,安徽省建科建设监理有限公司监理,合肥瑶海建筑安装工程有限责任公司承建
合同造价1.35亿元,建筑总面积84403
48平方米,地上包括2栋32层高层和2栋33层高层,1栋12层小高层和1栋5层综合楼,地下两层
目前现场安装有两台QTZ63型塔吊和一台QTZ80型塔吊,安装5台施工升降机
工程于2016年5月19日开工建设,合同竣工日期为2018年5月9日
二、明确目标、分解职责,完善制度、健全安全保证体系
(一)、目标计划:1、安全生产管理:死亡事故控制为零;负伤频率控制为1
2、文明创建:确保“合肥市建筑施工安全生产标准化示范工地”,争创“安徽省建筑施工安全生产标准化示范工地”
(二)、目标分解:1、根据《合肥瑶海建筑安装工程有限责任公司安全管理工作目标》,明确项目部的安全文明创建目标
2、项目部依据与公司签订的安全管理目标责任书,及时制定出《安全文明策划方案》,并将目标管理责任层层分解,层层签订了目标管理责任书
为使得目标管理得到贯彻落实,项目部建章建制实行目标管理责任考核制度,对每个责任人逐月实行考核,考核业绩与责任人经济挂钩,奖罚分明,从而有效调动了各个责任人对安全生产管理和文明创建工作的积极性
(三)、建立安全生产、文明创建管理制度,健全安全保证体系1、为了确保目标管理的实现,项目部制定出安全生产管理制度、安全生产责任制度以及文明创建等各项管理制度

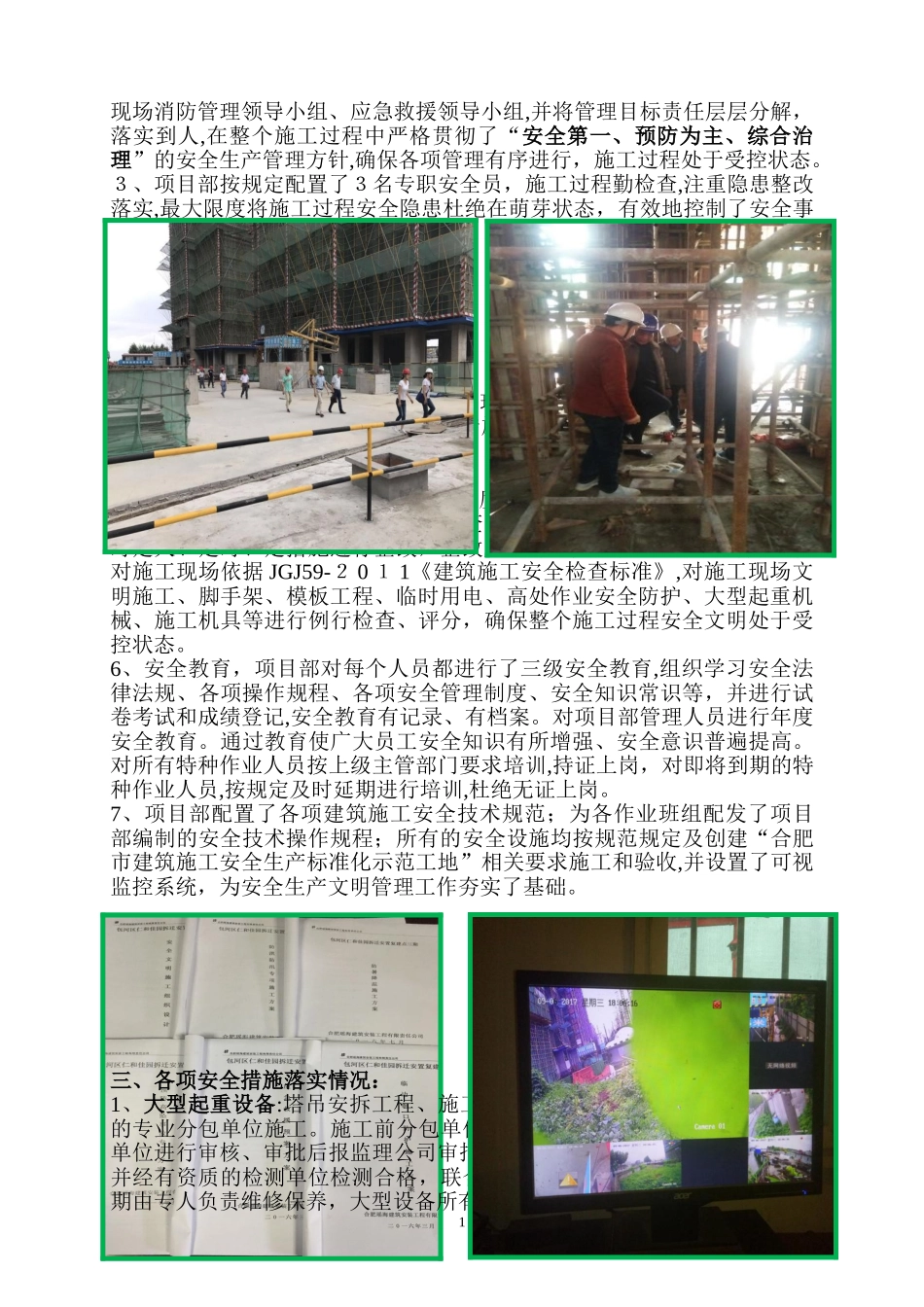

2、项目部组建了以项目经理为第一责任人的五个管理领导小组,分别
