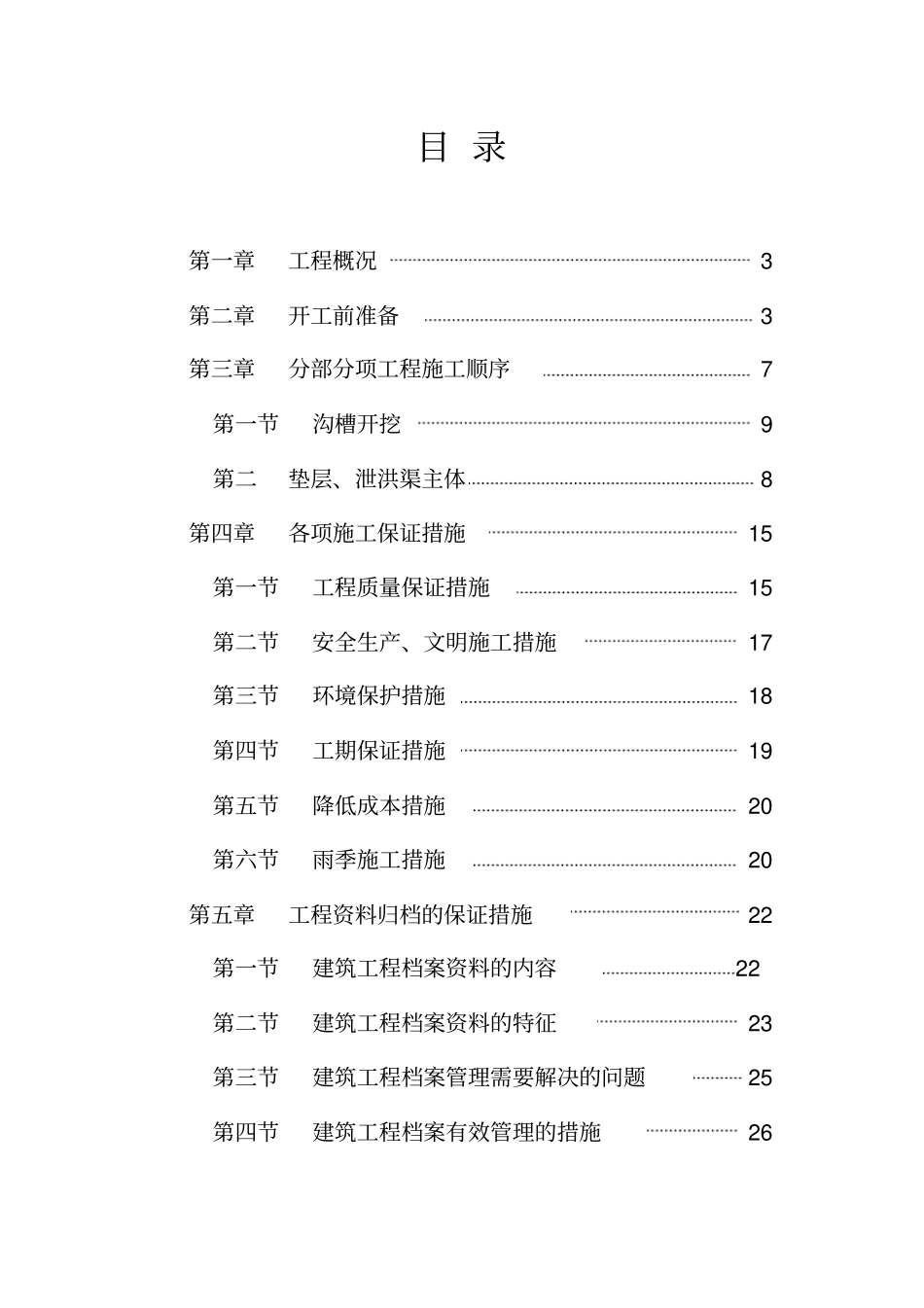

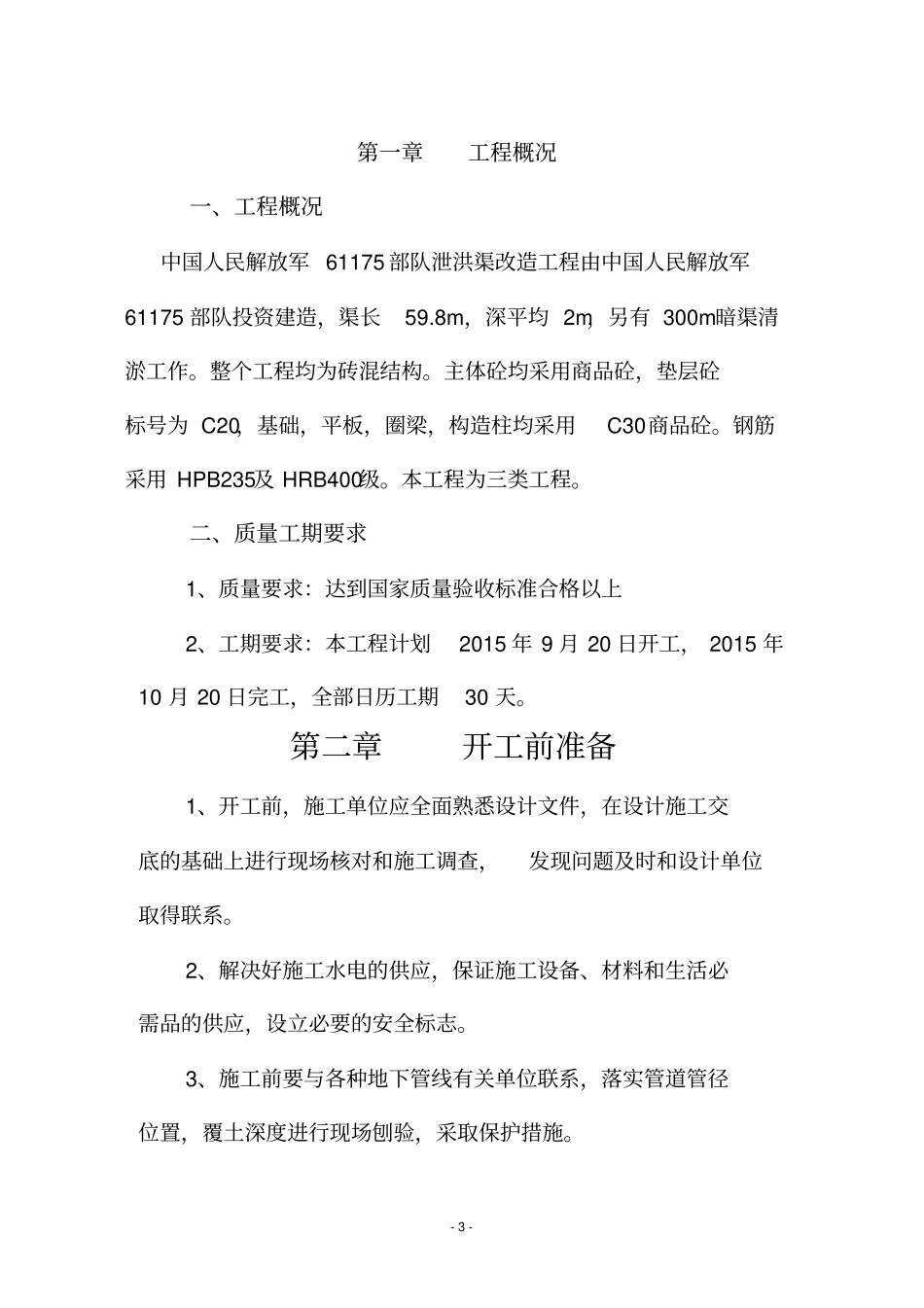

目 录第一章工程概况3 第二章开工前准备3 第三章分部分项工程施工顺序7 第一节沟槽开挖9 第二垫层、泄洪渠主体8 第四章各项施工保证措施15 第一节工程质量保证措施15 第二节安全生产、文明施工措施17 第三节环境保护措施18 第四节工期保证措施19 第五节降低成本措施20 第六节雨季施工措施20 第五章工程资料归档的保证措施22 第一节建筑工程档案资料的内容22 第二节建筑工程档案资料的特征23 第三节建筑工程档案管理需要解决的问题25 第四节建筑工程档案有效管理的措施26 - 2 - 附表一、主要劳动力计划表附表二、拟投入的主要施工机械设备附表三、工地主要材料计划一览表附表四、施工进度计划一览表- 3 - 第一章工程概况一、工程概况中国人民解放军 61175 部队泄洪渠改造工程由中国人民解放军61175 部队投资建造,渠长59
8m,深平均 2m,另有 300m暗渠清淤工作
整个工程均为砖混结构
主体砼均采用商品砼,垫层砼标号为 C20,基础,平板,圈梁,构造柱均采用C30商品砼
钢筋采用 HPB235及 HRB400级
本工程为三类工程
二、质量工期要求1、质量要求:达到国家质量验收标准合格以上2、工期要求:本工程计划2015 年 9 月 20 日开工, 2015 年10 月 20 日完工,全部日历工期30 天
第二章开工前准备1、开工前,施工单位应全面熟悉设计文件,在设计施工交底的基础上进行现场核对和施工调查,发现问题及时和设计单位取得联系
2、解决好施工水电的供应,保证施工设备、材料和生活必需品的供应,设立必要的安全标志
3、施工前要与各种地下管线有关单位联系,落实管道管径位置,覆土深度进行现场刨验,采取保护措施
- 4 - 4、进行测量的前期准备工作,包括水准点的布设,中线复测,原地面高程测量,及开挖线的确定
5、交通标志、安全标志及文明施工标牌设立,做好安全
