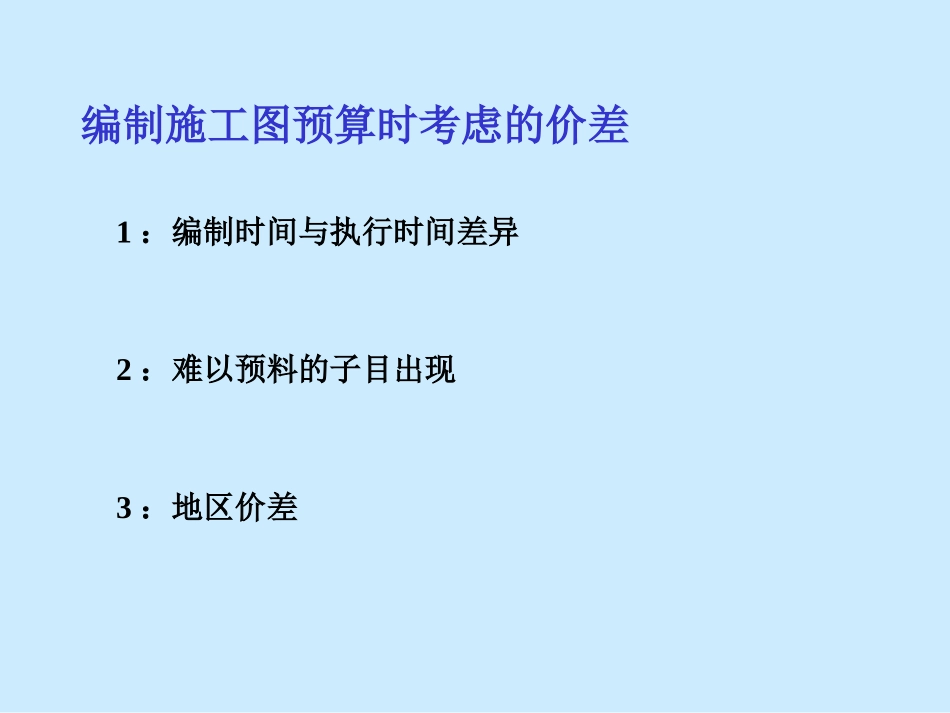

工程造价的价格及其调整讲师:袁宇尘、周榆、陈直编制施工图预算时考虑的价差1:编制时间与执行时间差异2:难以预料的子目出现3:地区价差工程结算时考虑的价差承包商在报价时,应充分考虑价差带来的风险

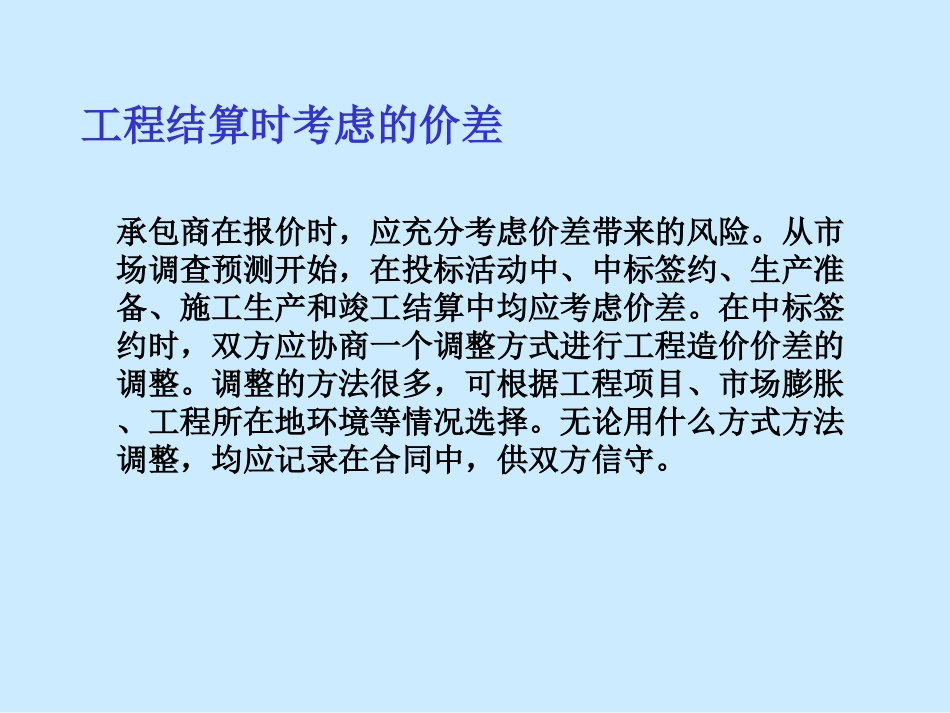

从市场调查预测开始,在投标活动中、中标签约、生产准备、施工生产和竣工结算中均应考虑价差
在中标签约时,双方应协商一个调整方式进行工程造价价差的调整
调整的方法很多,可根据工程项目、市场膨胀、工程所在地环境等情况选择
无论用什么方式方法调整,均应记录在合同中,供双方信守
价差的调整方法1:人工费的调差2:材料费的调差3:机械台班费的调差人工费的调差人工费的调差有两方面,及量差和价差
人工工日量差=实际耗用工日数—合同工日数人工费价差=实际耗用工日数×(实际人工单价—合同工日单价)材料费的调差单项调差法:将材料价格逐一调整单项调差法:将材料价格逐一调整系数调差法:主要材料用单价调差法,辅助材料和次要系数调差法:主要材料用单价调差法,辅助材料和次要材料,采用双方协商占主要材料比例系数来进行调整材料,采用双方协商占主要材料比例系数来进行调整某项材料量差某项材料量差==实际材料用量实际材料用量——合同材料用量合同材料用量某项材料费价差某项材料费价差==实际材料用量实际材料用量××(实际材料单价(实际材料单价——合同材料单价)合同材料单价)材料费调整额材料费调整额==主要材料实际用量主要材料实际用量××(主材实际单价(主材实际单价——合同单价)合同单价)××((1+1+辅助材料调整比例)辅助材料调整比例)机械台班费的调差施工机械价差调整与材料价差调整方法相施工机械价差调整与材料价差调整方法相同,按不同的机械逐一调整同,按不同的机械逐一调整工程结算价差的调整方法((11)按实调整计算价差)按实调整计算价差((22)按工程造价指数调整)按工程造价指数调整((33)用指导价调整)用指导价调整((44)
