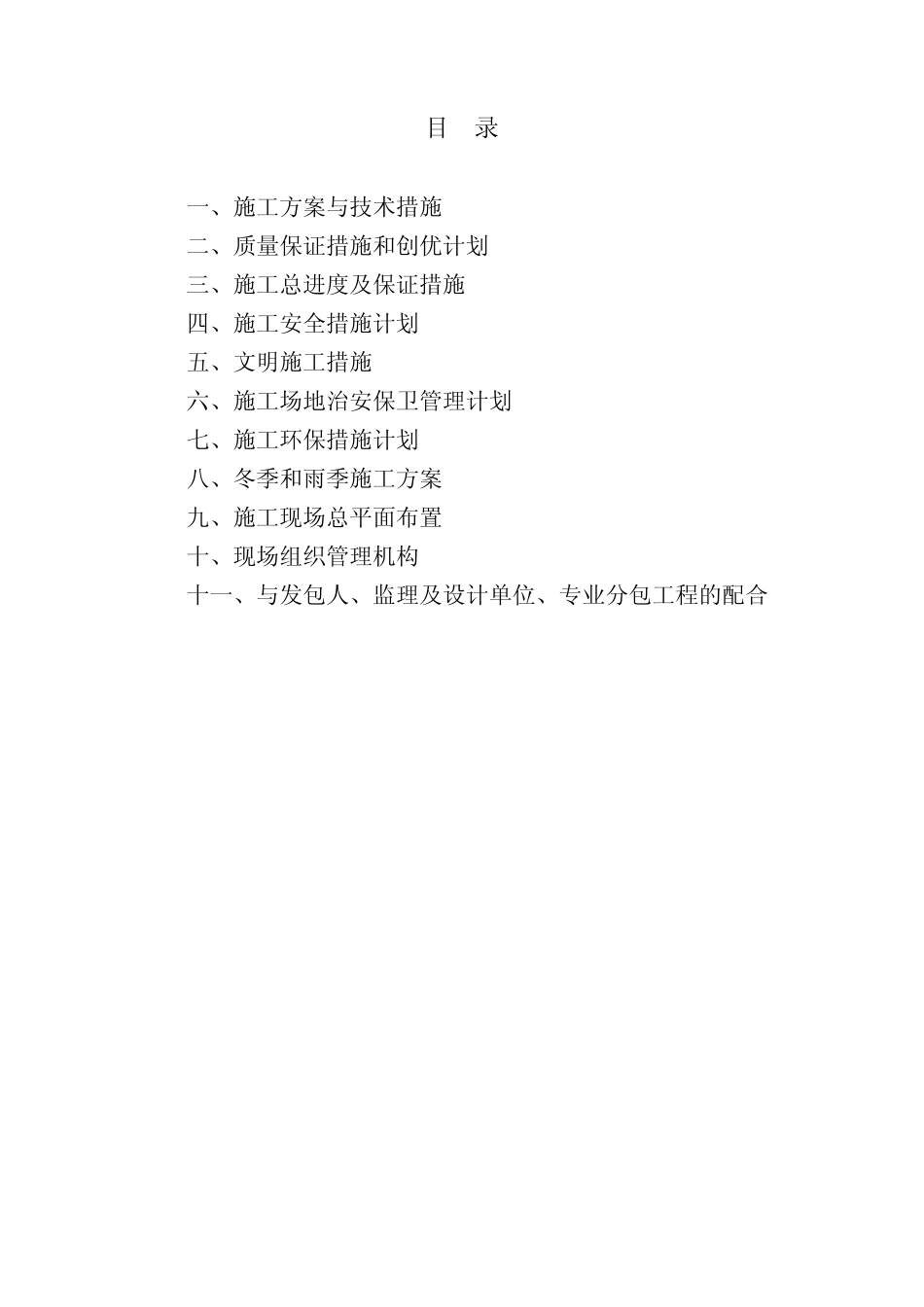

目 录 一、施工方案与技术措施 二、质量保证措施和创优计划 三、施工总进度及保证措施 四、施工安全措施计划 五、文明施工措施 六、施工场地治安保卫管理计划 七、施工环保措施计划 八、冬季和雨季施工方案 九、施工现场总平面布置 十、现场组织管理机构 十一、与发包人、监理及设计单位、专业分包工程的配合 一、 施工方案与技术措施 1.工程概况 1
1工程名称与现场情况 XX中学综合楼、宿舍楼、食堂、厕所建设项目位于 XX,包含综合楼、宿舍楼、食堂、厕所
设计单位为贵州深港中天建筑设计有限公司
本工程规划审批建设等手续已办理完毕
现场"三通一平"已经基本完成,施工现场临时水、电源已由建设单位接入并指定了水、电网预设位置;工程设计施工图纸已全部出齐,相关的其它技术资料齐全,可满足施工需要
依据建设单位招标文件要求,本次招标范围为施工图所涉及的土建、水、电等全部内容
施工期为 300日历天,工程质量经评定达到"合格"等级
1.2建筑设计 本工程由综合楼、宿舍楼、食堂、厕所组成
3本工程的设计特点与施工难点 1、本工程位于 XX中学内,文明施工、环境保护、现场周边安全以及组织交通运输和材料设备进出场,均要求十分严格,这将成为本工程的重点管理项目和主要控制内容
2、施工中如何最大程度的降低施工噪音,保证施工期间附近单位人员正常工作、生活秩序,以及安全施工是本工程施工管理的重点
3、本工程属多层建筑,应特别做好安全防护措施,防止高空坠 物伤人
同时应选择适用的模板及脚手架支撑系统以确保框架结构砼的施工质量和施工安全
4、屋面防水、主体结构清水砼施工是本工程施工难点
4主要工序项目施工方法 根据本工程设计特点及现场具体情况,本着有效、实用、经济的原则,拟对本工程主要工序施工方法做如下安排
1、模板工程 结构施工中对模板工程质量要求较高,将作为重点进行控制,现场中重点做
