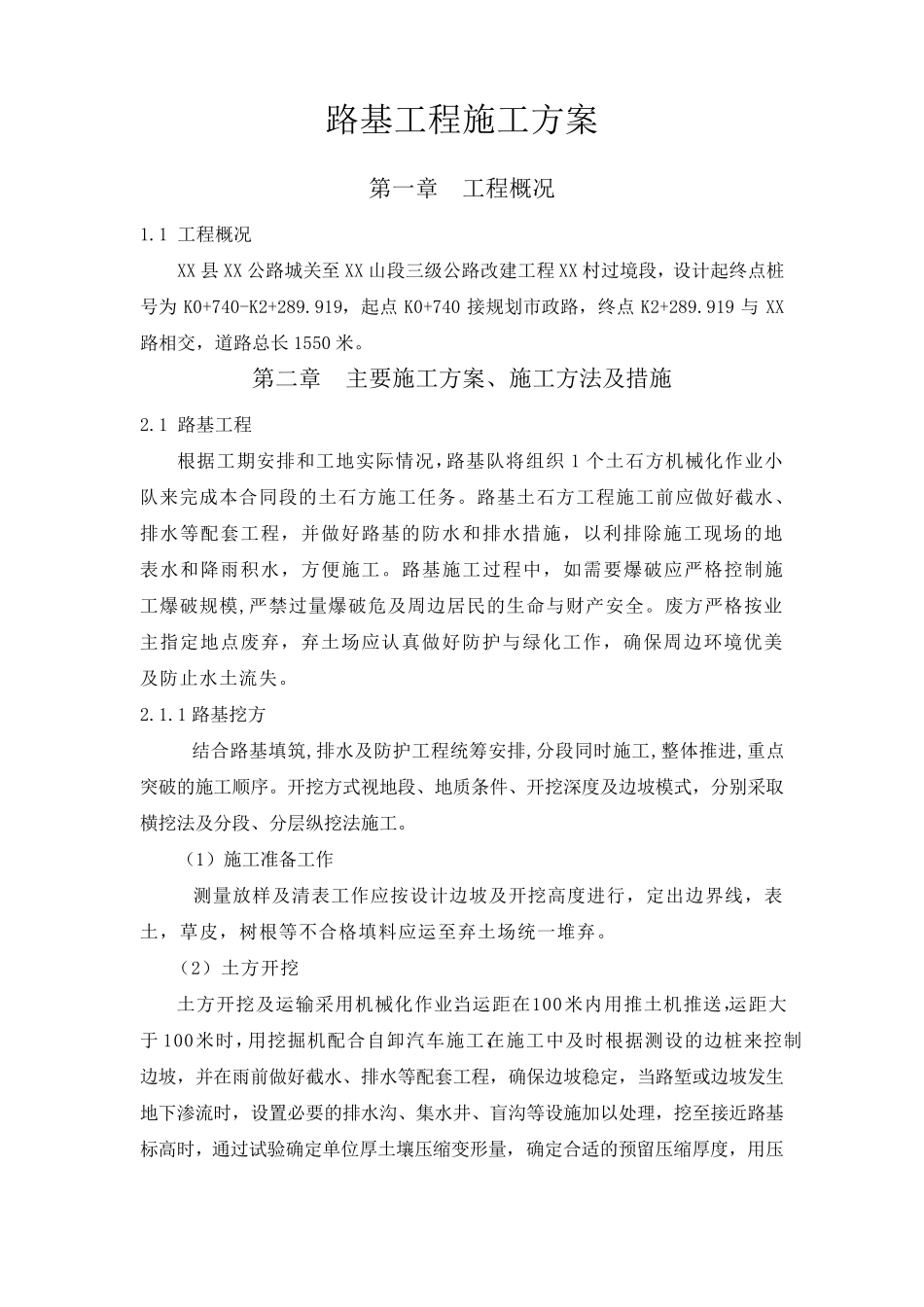

路基工程施工方案 第一章 工程概况 1
1 工程概况 XX 县XX 公路城关至XX 山段三级公路改建工程XX 村过境段,设计起终点桩号为K0+740-K2+289
919,起点K0+740 接规划市政路,终点K2+289
919 与XX路相交,道路总长1550 米
第二章 主要施工方案、施工方法及措施 2
1 路基工程 根据工期安排和工地实际情况,路基队将组织 1 个土石方机械化作业小队来完成本合同段的土石方施工任务
路基土石方工程施工前应做好截水、排水等配套工程,并做好路基的防水和排水措施,以利排除施工现场的地表水和降雨积水,方便施工
路基施工过程中,如需要爆破应严格控制施工爆破规模,严禁过量爆破危及周边居民的生命与财产安全
废方严格按业主指定地点废弃,弃土场应认真做好防护与绿化工作,确保周边环境优美及防止水土流失
1 路基挖方 结合路基填筑,排水及防护工程统筹安排,分段同时施工,整体推进,重点突 破的施工顺 序
开 挖方式 视 地段、地质 条 件 、开 挖深 度 及边坡 模式 ,分别 采 取横 挖法及分段、分层 纵 挖法施工
( 1) 施工准 备 工作 测 量放 样 及清 表工作应按设计边坡 及开 挖高 度 进行 ,定出 边界 线 ,表土,草 皮 ,树 根等不 合格填料 应运 至弃土场统一堆 弃
( 2) 土方开 挖 土方开 挖及运 输 采 用 机械化作业,当 运 距 在 100米内 用 推土机推送 ,运 距 大于 100米时,用 挖掘 机配合自 卸 汽 车 施工,在 施工中及时根据测 设的边桩来控制边坡 ,并在 雨前做好截水、排水等配套工程,确保边坡 稳 定,当 路堑 或 边坡 发 生地下 渗 流时,设置 必 要的排水沟 、集 水井 、盲 沟 等设施加 以处 理 ,挖至接近 路基标 高 时,通 过试 验 确定单 位 厚 土壤 压 缩 变 形 量,确定
