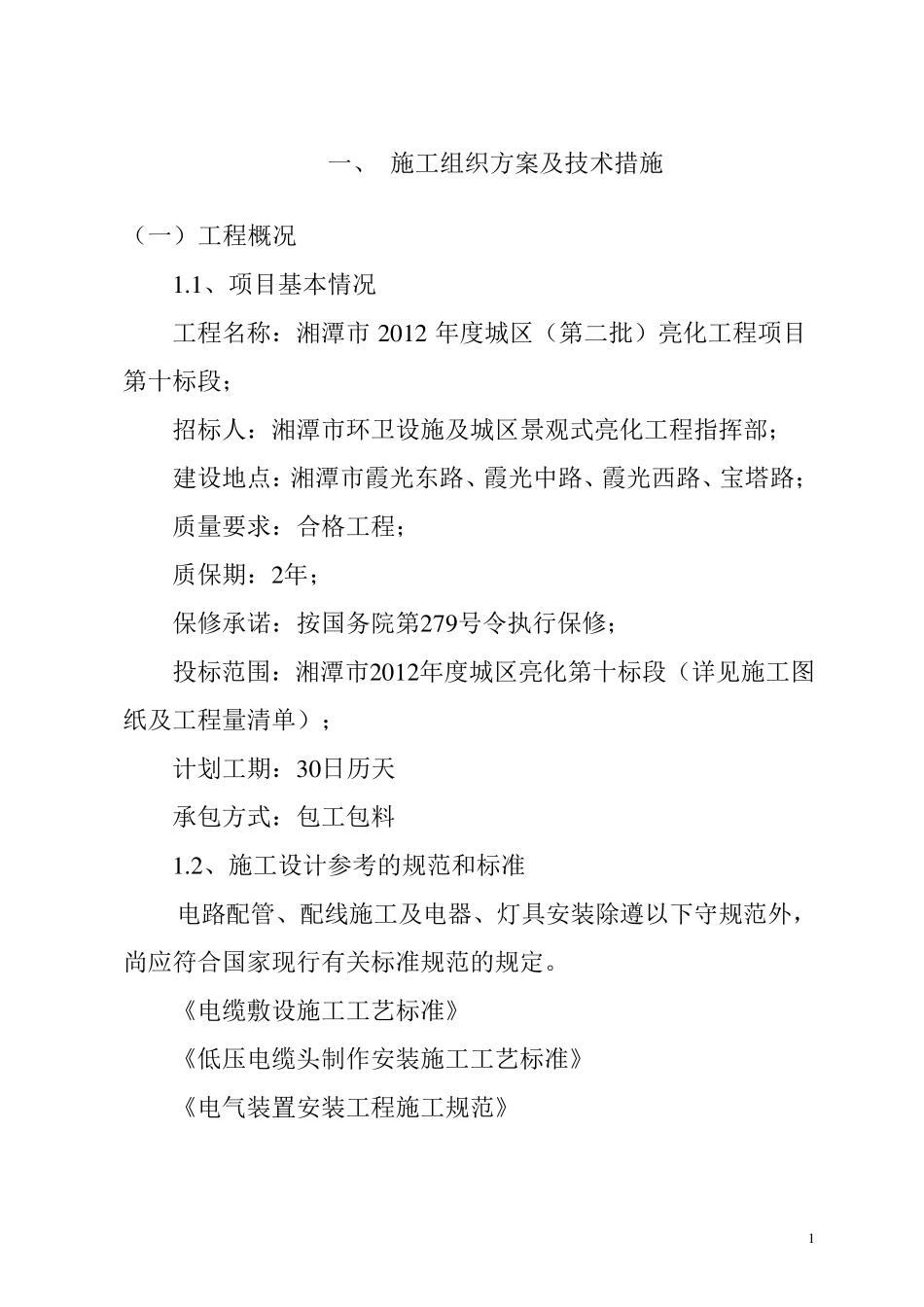

1 一、 施工组织方案及技术措施 (一)工程概况 1 .1 、项目基本情况 工程名称:湘潭市 2 0 1 2 年度城区(第二批)亮化工程项目第十标段; 招标人:湘潭市环卫设施及城区景观式亮化工程指挥部; 建设地点:湘潭市霞光东路、霞光中路、霞光西路、宝塔路; 质量要求:合格工程; 质保期:2 年; 保修承诺:按国务院第2 7 9 号令执行保修; 投标范围:湘潭市2 0 1 2 年度城区亮化第十标段(详见施工图纸及工程量清单); 计划工期:3 0 日历天 承包方式:包工包料 1 .2 、施工设计参考的规范和标准 电路配管、配线施工及电器、灯具安装除遵以下守规范外,尚应符合国家现行有关标准规范的规定。 《电缆敷设施工工艺标准》 《低压电缆头制作安装施工工艺标准》 《电气装置安装工程施工规范》 2 《城市环境(装饰)照明规范》 《接地装置施工及验收规范》 《建筑电气工程施工质量验收规范》 (GB50303-2002) 《建筑照明标准》 (GB50034-2004) 《综合布线系统安装施工工艺标准》 除以上标准如与设计图纸的要求不同时,以最新的标准为准,国家现行的通用标准规范及安装规范同样适用,有更新的,以最新标准为准。 (二)对项目重点、难点工程的理解及施工方案、工艺流程 2.1、低压电缆线路 2.1.1、一般规定 1)电缆在任何敷设方式下,在全部路径条件的上、下、左、右改变部位,其弯曲半径应符合下列规定: (1)聚氯乙烯绝缘电缆的弯曲半径为电缆外径的10 倍; (2)聚氯乙烯铠装电缆的弯曲半径为电缆外径的20 倍。 2)电缆直埋或在保护管中不得有接头。 3)电缆敷设时应从盘的上端引出,不应使电缆在支架及地面上摩擦拖拉。电缆外观应无损伤,绝缘良好,不得有铠装压扁、电缆绞拧、护层折裂等机械损伤。电缆在敷设前应用500V 绝缘电阻表(兆欧表)进行绝缘电阻测量,阻值应不小于 10MΩ。 4)电缆在灯杆两端的预留量应不小于 0.5m。 3 5)机械敷设电缆时,电力电缆最大允许牵引强度:铜芯电缆不宜大于70N/mm2;铝芯电缆不宜大于40N/mm2,严禁使用汽车牵引。 6)电缆接头和终端头整个绕包过程应保持清洁和干燥。绕包绝缘前,应用汽油浸过的白布将线芯及绝缘表面擦干净,塑料电缆宜采用自黏带、胶黏带、胶黏剂、收缩管等材料密封,塑料护套表面应打毛,黏结表面应用熔剂除去油污,黏结应良好。 2.1.2、设计要求及规范规定 1)设计要求:灯线路采用VV-1 单芯电缆,三相五线制供电,电缆穿 P...
