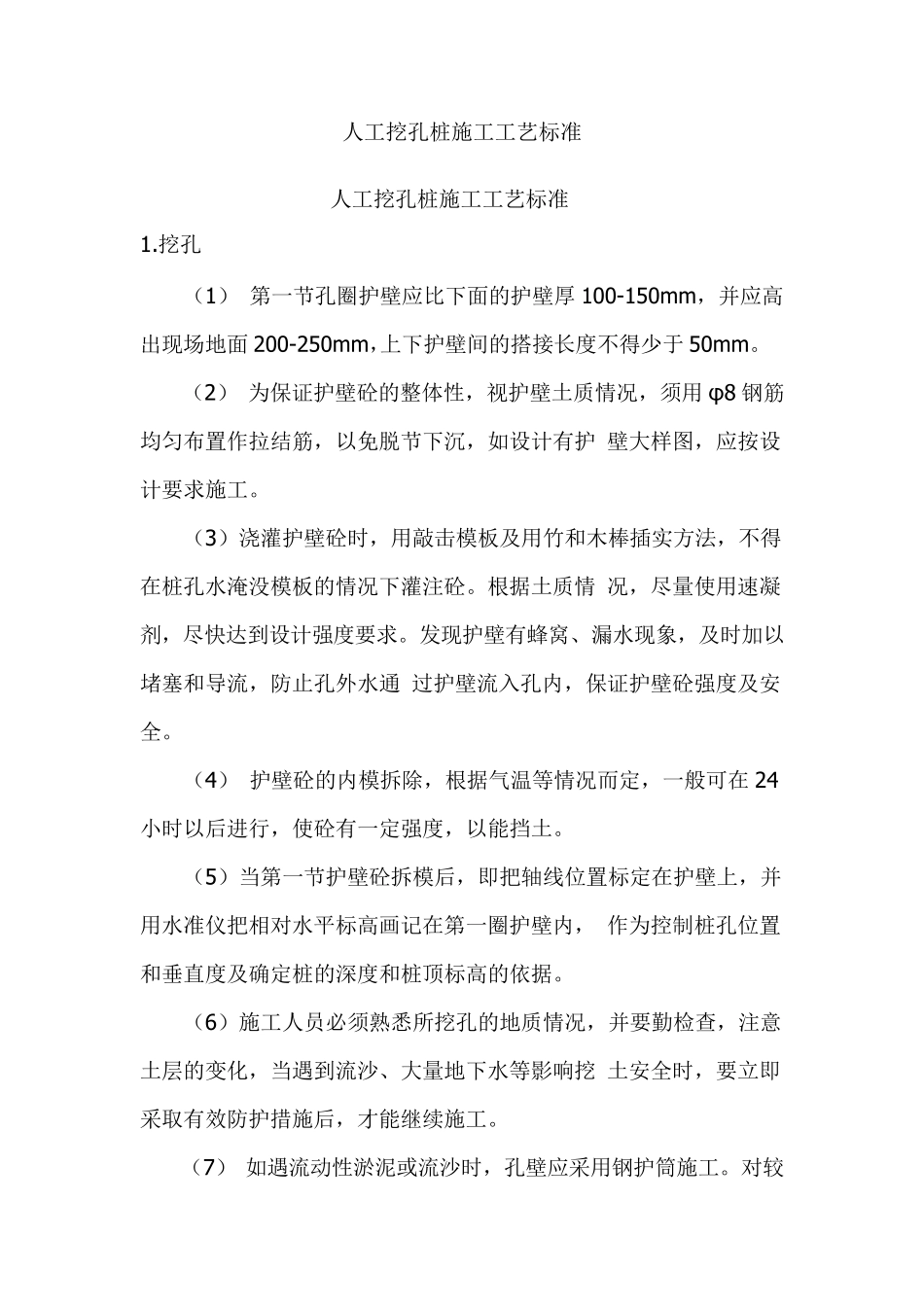

人工挖孔桩施工工艺标准 人工挖孔桩施工工艺标准 1.挖孔 (1) 第一节孔圈护壁应比下面的护壁厚100-150mm,并应高出现场地面200-250mm,上下护壁间的搭接长度不得少于50mm。 (2) 为保证护壁砼的整体性,视护壁土质情况,须用φ8 钢筋均匀布置作拉结筋,以免脱节下沉,如设计有护 壁大样图,应按设计要求施工。 (3)浇灌护壁砼时,用敲击模板及用竹和木棒插实方法,不得在桩孔水淹没模板的情况下灌注砼。根据土质情 况,尽量使用速凝剂,尽快达到设计强度要求。发现护壁有蜂窝、漏水现象,及时加以堵塞和导流,防止孔外水通 过护壁流入孔内,保证护壁砼强度及安全。 (4) 护壁砼的内模拆除,根据气温等情况而定,一般可在24小时以后进行,使砼有一定强度,以能挡土。 (5)当第一节护壁砼拆模后,即把轴线位置标定在护壁上,并用水准仪把相对水平标高画记在第一圈护壁内, 作为控制桩孔位置和垂 直 度及确 定桩的深 度和桩顶 标高的依 据。 (6)施工人员 必 须熟 悉 所 挖孔的地质情况,并要勤 检 查 ,注意土层 的变 化 ,当遇 到流沙 、大量地下水等影 响 挖 土安全时,要立 即采 取 有效 防护措 施后,才 能继 续 施工。 (7) 如遇 流动 性淤 泥 或 流沙 时,孔壁应采 用钢护筒 施工。对较易塌方施工段要即挖,即校对,即验收,即灌 注护壁砼,要保证砼密实度,避免渗漏。 (8)对少量流沙的桩位,先将附近无流沙的桩孔先挖深,使其起集水井作用,集水井应选在地下水流的上方, 用水泵抽水时,将桩孔和附近的地下水位降至井底下,使井底部免除水淹状态下施工。 (9)由于大量抽出地下水而影响场地临近原有建(构)筑物,造成基础、地台下沉时,要立即在抽水井孔附近 设立灌水点或利用已开挖但未完成的桩位灌水,以保持水压平衡,土的稳定 (10) 发现流沙层,应减少每节护壁高度,可用30-50CM ,砼应加速凝剂,加快凝固速度。 (11) 处理流沙的桩基,力争在枯水期将流沙桩位处理完毕,以免在雨季期地下水位上升,动水压力大而增加 施工困难。 (12)桩端入岩,手风钻难于作业时,可采用无声破碎方法进行。若用炸药小爆破形式,要订 出爆破方案 ,经 有关 部门 (公 安 局 )批准 。孔内 爆破时,现场其它 孔内 作业人 员 必 须 全 部撤 离 ,严 格 按 爆破规 定进行操 作。 (13)做 桩端放 大脚 (扩 脚 )时,应及 时通 知 建设...
