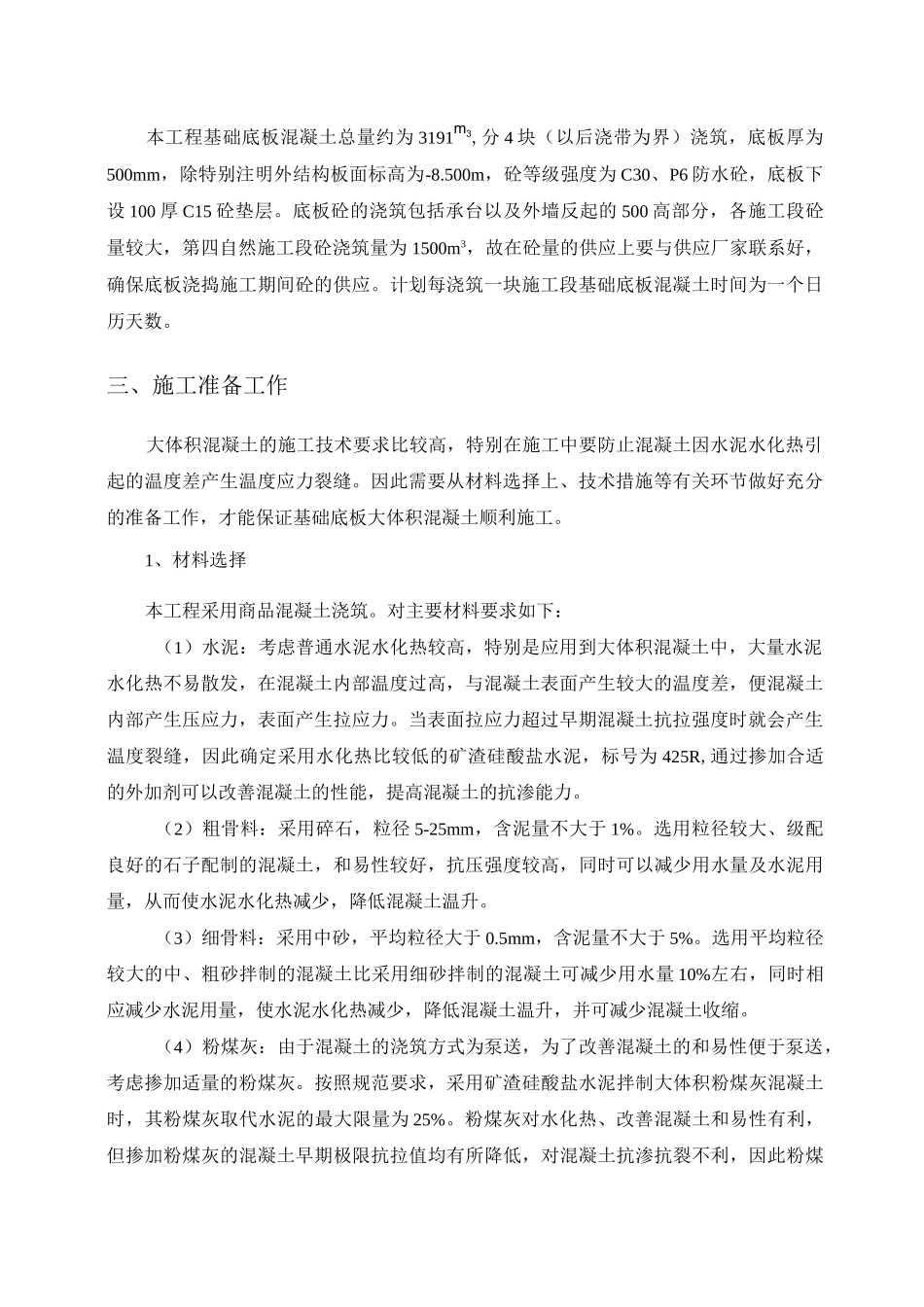

一、工程项目概况1、承台本工程共有承台 229 个,分单桩承台、两桩承台、三桩承台九桩承台几种类型,,砼量约 1139m3
2、集水井地下室底板设有集水井共 17 个,截面尺寸为 1000(1200)X1000X1200 和 1000X1500X1500,侧壁厚 500
3、地下室底板本工程基础底板混凝土总量约为 3191m3,分 4 块(以后浇带为界)浇筑,底板厚为500mm,除特别注明外结构板面标高为-8
500m,砼等级强度为 C30、P6 防水砼,底板下设 100 厚 C15 砼垫层
底板砼的浇筑包括承台以及外墙反起的 500 高部分,各施工段砼量较大,第四自然施工段砼浇筑量为 1500m3,故在砼量的供应上要与供应厂家联系好,确保底板浇捣施工期间砼的供应
计划每浇筑一块施工段基础底板混凝土时间为一个日历天数
三、施工准备工作大体积混凝土的施工技术要求比较高,特别在施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝
因此需要从材料选择上、技术措施等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利施工
1、材料选择本工程采用商品混凝土浇筑
对主要材料要求如下:(1)水泥:考虑普通水泥水化热较高,特别是应用到大体积混凝土中,大量水泥水化热不易散发,在混凝土内部温度过高,与混凝土
