土工膜施工方法土工膜搬运在指定的材料堆场搬运土工膜时,必须由有经验的装卸工指导操作,确保搬运过程中的安全、有效,保证材料不受损伤
卸车设备操作应严格遵守操作规程,操作人员必须具备从业资格,禁止野蛮操作
吊装过程中必须使用厂家提供的专用吊膜带捆膜,不得用其它任何硬质绳索代替
吊装过程中必须匀速,确保机器周转半径内无其他人员
防渗膜在搬运过程中要避免与任何坚硬物质接触,发生碰撞,专用吊膜带在防渗膜堆放好后仍然捆缚在卷材上,便于施工过程中的搬运
经裁剪的防渗膜可以视其长短,几个小捆一起搬运,但一定要事先用柔软、结实的绳子捆缚牢固,防止在搬运过程中剧烈晃动或脱落

施工现场搬运,机械禁止驶入已铺设土工材料的场地,如有必要经过,只允许人工搬运
土工膜卷在安装开展前要避免受到损坏,因搬运过程中造成过多土工膜的损坏将足以导致整卷或部分卷被拒绝使用

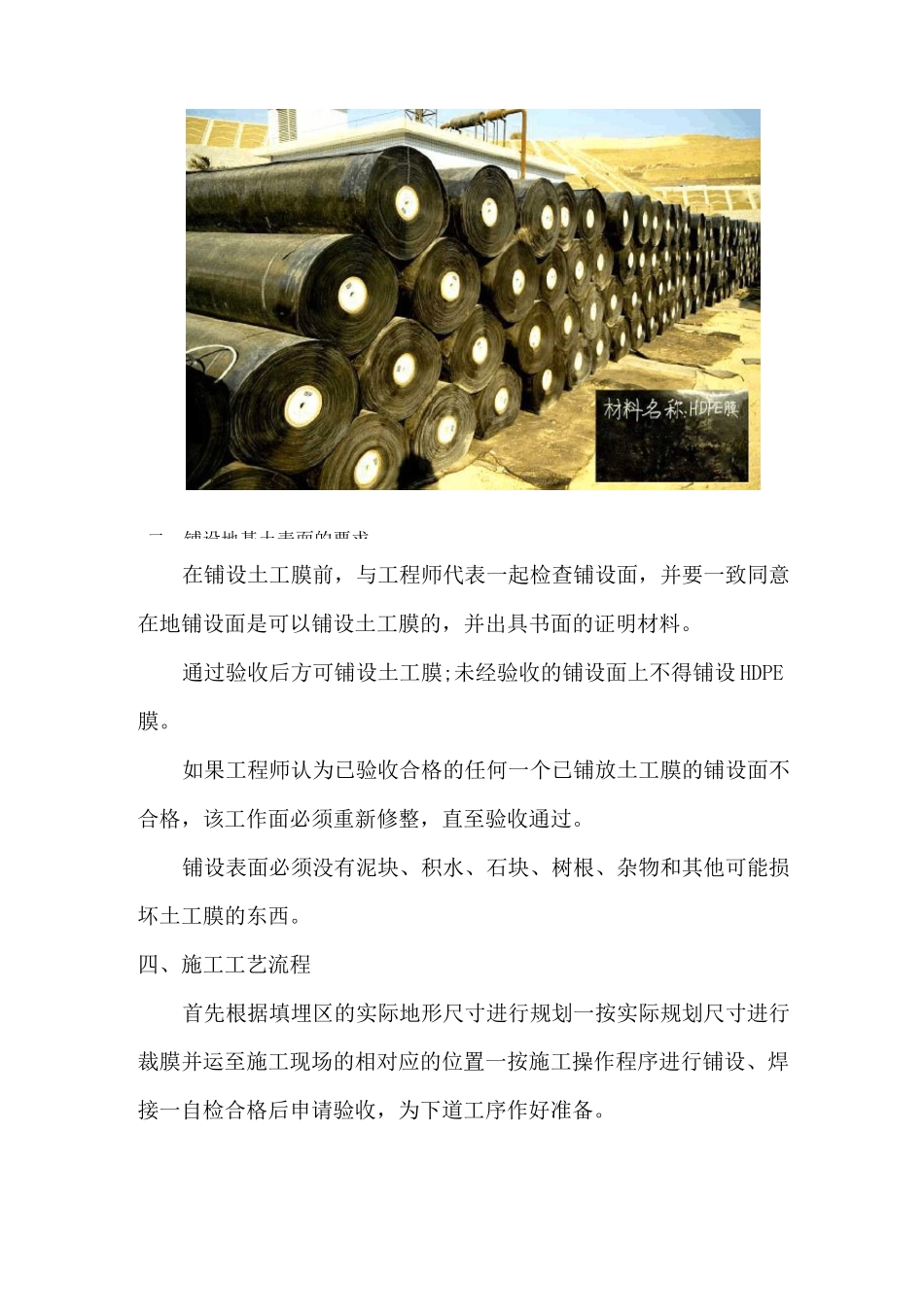

一、土工膜储存土工膜的堆放空间均匀,并堆放于地表平坦、稳定、不积水的场所
土工膜的堆放方式、堆高和堆放形状均满足安全要求,确保万无一失,土工膜的最大堆放高度宜为四层
材料分类堆放,每排留有一定间隔
材料堆场杜绝一切易燃易爆物品,远离火种,远离各种有腐蚀性的化学物品
长时间内不使用的材料,必须有临时的覆盖
材料堆场必须做好防火、防水、防盗的工作,配备足够的灭火器材
材料堆场有专人看护,并明确其看护职责
MW规格型号打銅炯布材料产地<二、铺设地基土表面的要求在铺设土工膜前,与工程师代表一起检查铺设面,并要一致同意在地铺设面是可以铺设土工膜的,并出具书面的证明材料
通过验收后方可铺设土工膜;未经验收的铺设面上不得铺设 HDPE膜
如果工程师认为已验收合格的任何一个已铺放土工膜的铺设面不合格,该工作面必须重新修整,直至验收通过
铺设表面必须没有泥块、积水、石块、树根、杂物和其他可能损坏土工膜的东西
四、施工工艺流程首先根据填埋区的实际地形尺寸进行规划一按
