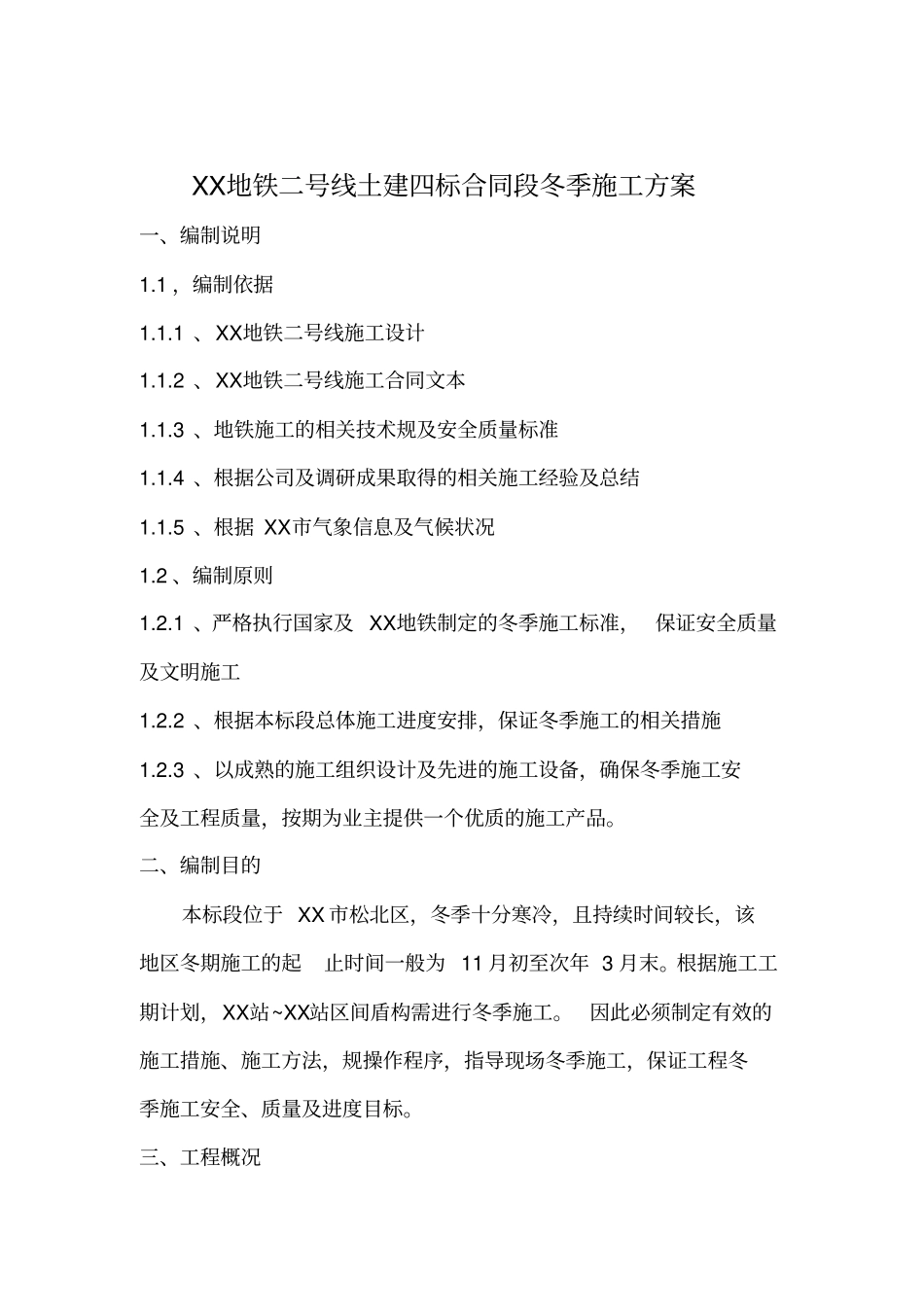

XX地铁二号线土建四标合同段冬季施工方案一、编制说明1
1 ,编制依据1
1 、XX地铁二号线施工设计1
2 、XX地铁二号线施工合同文本1
3 、地铁施工的相关技术规及安全质量标准1
4 、根据公司及调研成果取得的相关施工经验及总结1
5 、根据 XX市气象信息及气候状况1
2 、编制原则1
1 、严格执行国家及 XX地铁制定的冬季施工标准, 保证安全质量及文明施工1
2 、根据本标段总体施工进度安排,保证冬季施工的相关措施1
3 、以成熟的施工组织设计及先进的施工设备,确保冬季施工安全及工程质量,按期为业主提供一个优质的施工产品
二、编制目的本标段位于 XX 市松北区,冬季十分寒冷,且持续时间较长,该地区冬期施工的起止时间一般为 11 月初至次年 3 月末
根据施工工期计划,XX站~XX站区间盾构需进行冬季施工
因此必须制定有效的施工措施、施工方法,规操作程序,指导现场冬季施工,保证工程冬季施工安全、质量及进度目标

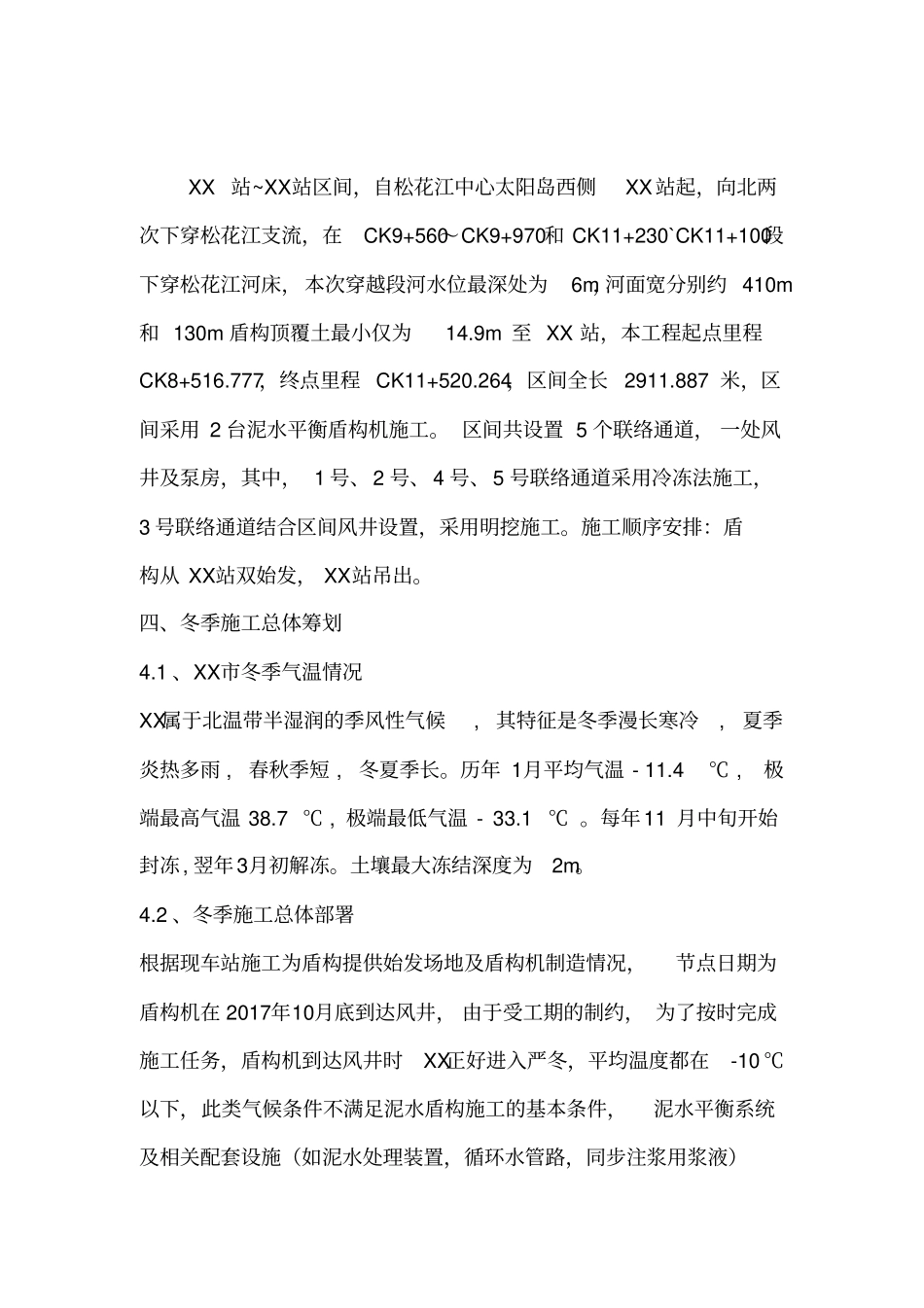

三、工程概况 XX 站~XX站区间,自松花江中心太阳岛西侧XX站起,向北两次下穿松花江支流,在CK9+560~CK9+970和 CK11+230`CK11+100段下穿松花江河床,本次穿越段河水位最深处为6m,河面宽分别约 410m和 130m 盾构顶覆土最小仅为14
9m 至 XX 站,本工程起点里程CK8+516
777,终点里程 CK11+520
264,区间全长2911
887 米,区间采用 2 台泥水平衡盾构机施工
区间共设置 5 个联络通道, 一处风井及泵房,其中, 1 号、2 号、4 号、5 号联络通道采用冷冻法施工,3 号联络通道结合区间风井设置,采用明挖施工
施工顺序安排:盾构从 XX站双始发, XX站吊出
四、冬季施工总体筹划4

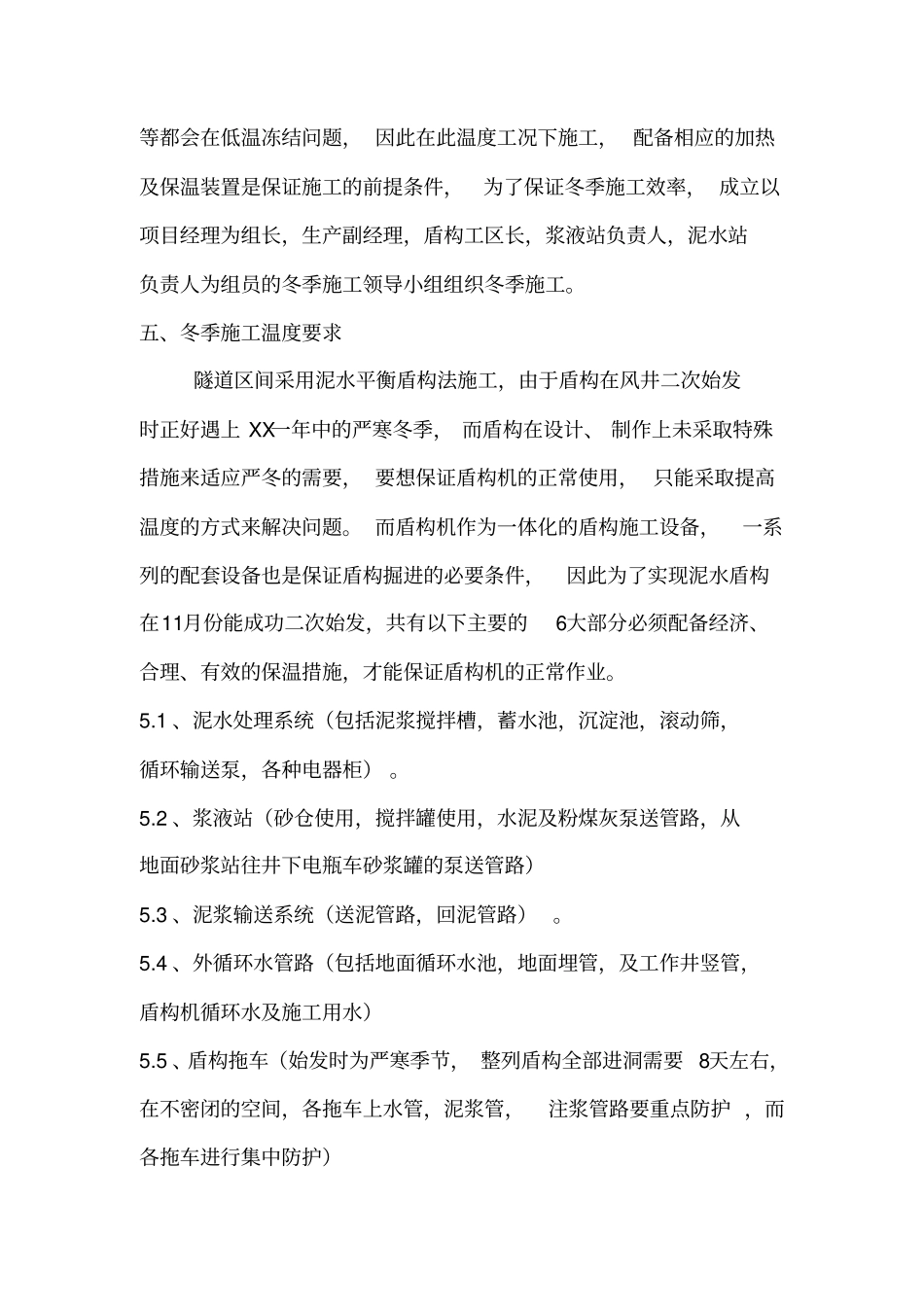

1 、XX市冬季气温情况XX属于北温带半湿润的季风性气候, 其特征是冬季漫长
