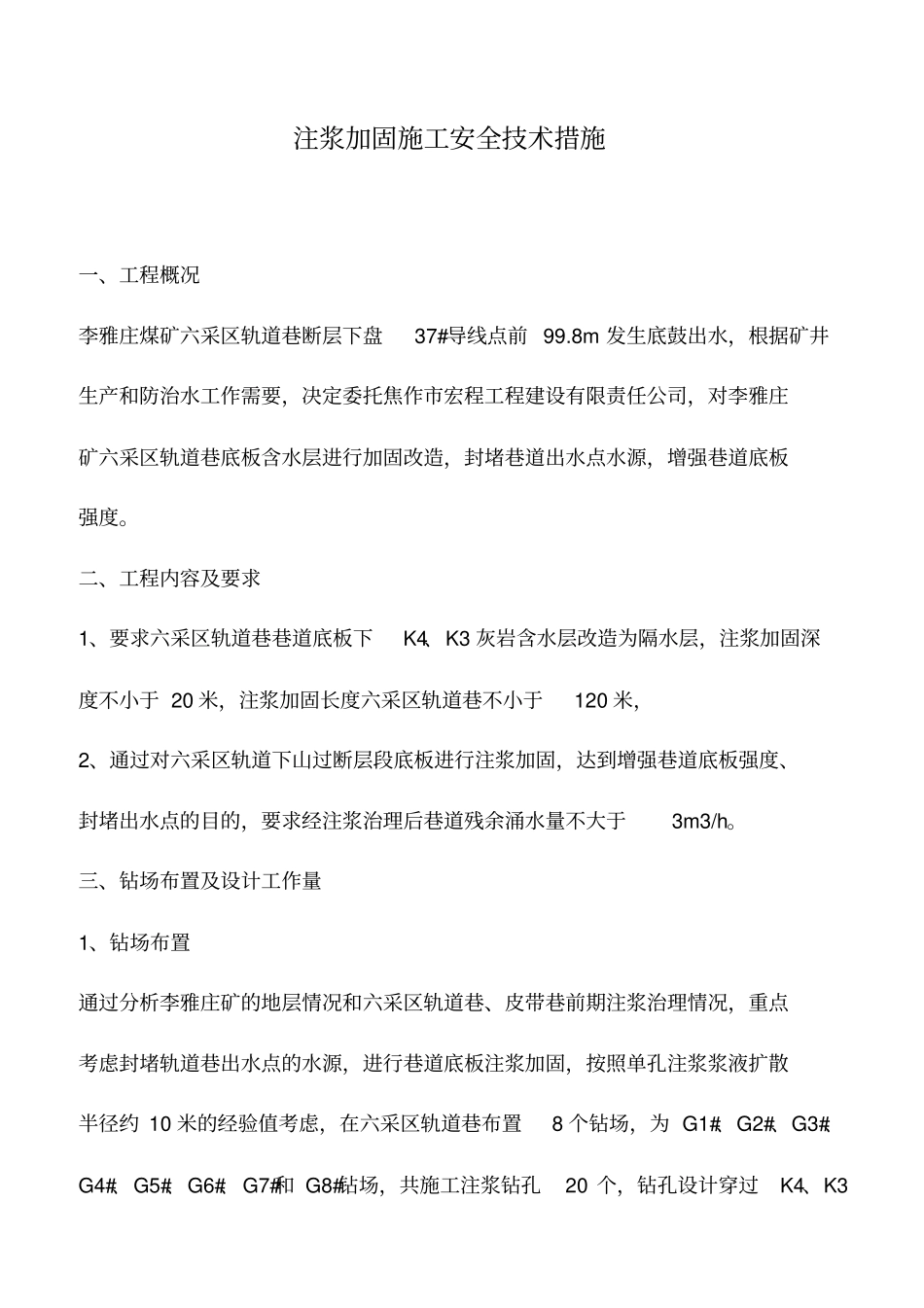

注浆加固施工安全技术措施一、工程概况李雅庄煤矿六采区轨道巷断层下盘37#导线点前 99.8m 发生底鼓出水,根据矿井生产和防治水工作需要,决定委托焦作市宏程工程建设有限责任公司,对李雅庄矿六采区轨道巷底板含水层进行加固改造,封堵巷道出水点水源,增强巷道底板强度。二、工程内容及要求1、要求六采区轨道巷巷道底板下K4、K3 灰岩含水层改造为隔水层,注浆加固深度不小于 20 米,注浆加固长度六采区轨道巷不小于120 米,2、通过对六采区轨道下山过断层段底板进行注浆加固,达到增强巷道底板强度、封堵出水点的目的,要求经注浆治理后巷道残余涌水量不大于3m3/h。三、钻场布置及设计工作量1、钻场布置通过分析李雅庄矿的地层情况和六采区轨道巷、皮带巷前期注浆治理情况,重点考虑封堵轨道巷出水点的水源,进行巷道底板注浆加固,按照单孔注浆浆液扩散半径约 10 米的经验值考虑,在六采区轨道巷布置8 个钻场,为 G1#、G2#、G3#、G4#、G5#、G6#、G7#和 G8#钻场,共施工注浆钻孔20 个,钻孔设计穿过K4、K3灰岩,进入 K2灰岩顶面以下 5 米终孔;每两个钻场中间布置一个检查注浆钻孔,共施工检查钻孔7 个,检查钻孔设计穿过K4、K3 灰岩,钻进至 K3 灰岩底板以下2 米终孔;轨道巷注浆加固长度140 米。2、设计工作量该注浆加固工程轨道巷注浆加固长度140 米,轨道巷设计 8 个钻场, 20 个注浆钻孔,7 个检查注浆钻孔总进尺800 米,7 个检查注浆钻孔,总进尺300 米。断层破碎带注浆加固约需注浆量为180m3,K4、K3、K2 灰岩含水层注浆加固约需注浆量为 500m3,预计注浆加固总注浆量为680m3。四、施工工艺及施工组织1、钻孔结构钻孔开孔直径113mm,钻进 2-5 米下入 108 护孔管 2-5 米(煤层开孔或见煤线时护孔管必须穿过煤层底板至少1 米),对套管进行注浆加固。然后换径94mm钻进至 K4 灰岩顶板之前下入89 套管 8-15 米(套管必须穿过6#煤 2 米),对套管注浆加固后对套管做耐压试验, 套管孔口压力达到4MPa以上,孔口安装闸阀后再透孔钻进。钻孔穿过 K4 灰岩含水层和 K3 灰岩含水层时,若钻孔出水,则注浆加固,待水泥凝固好后再透孔继续钻进, 如果钻孔没有出水, 则继续钻进至 K2灰岩顶界面以下5 米终孔,对钻孔进行注浆加固。待水泥凝固后观察钻孔有无出水情况,若有较大的渗水现象,需重新透孔注浆,直到完全封堵住钻孔出水点为止。检查注浆钻孔钻进至 K3灰岩底板以下 2 米终孔。钻孔注...
