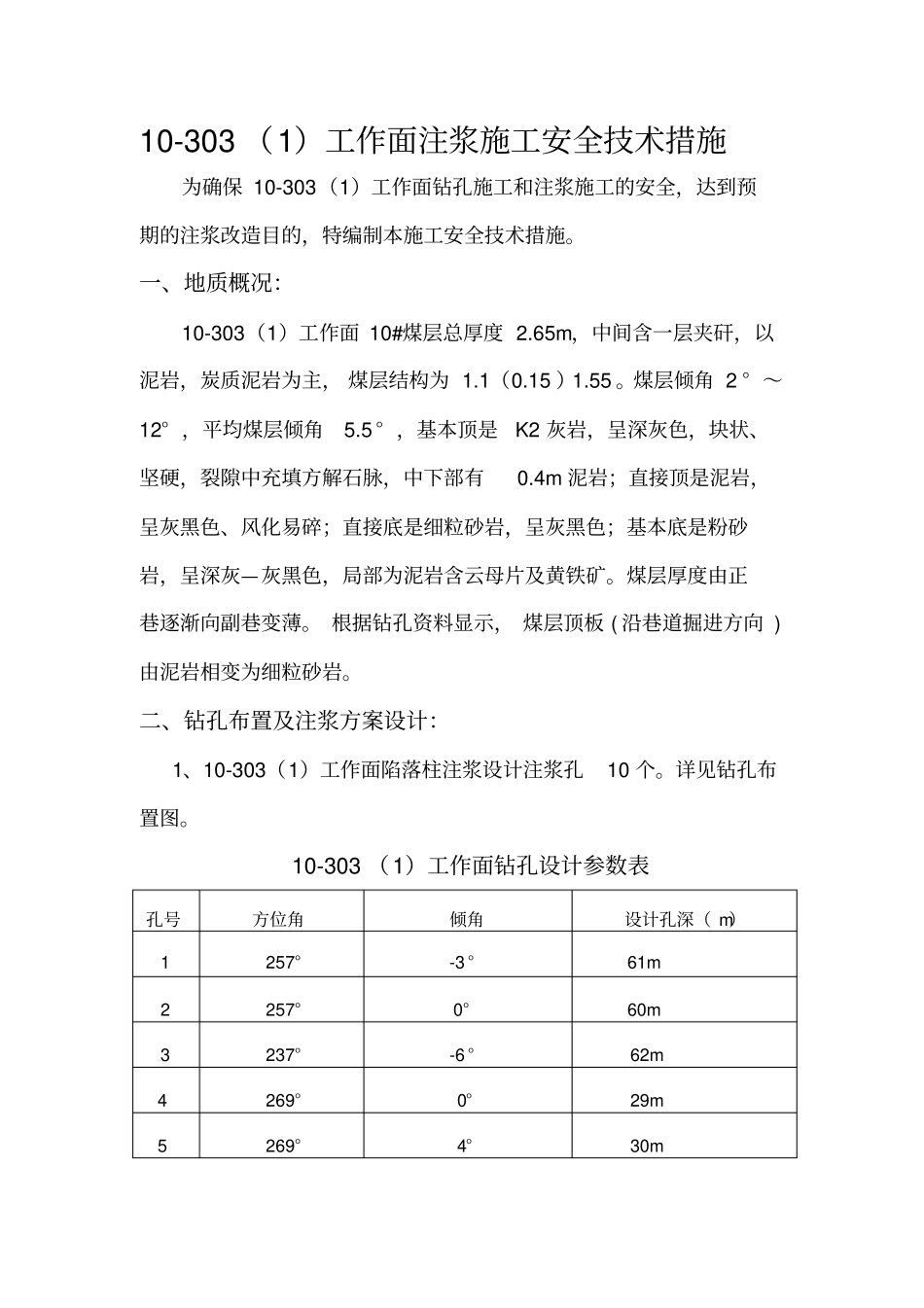

10-303 (1)工作面注浆施工安全技术措施为确保 10-303(1)工作面钻孔施工和注浆施工的安全,达到预期的注浆改造目的,特编制本施工安全技术措施
一、地质概况:10-303(1)工作面 10#煤层总厚度 2
65m,中间含一层夹矸,以泥岩,炭质泥岩为主, 煤层结构为 1
煤层倾角 2 ° ~12° ,平均煤层倾角5
5 ° ,基本顶是K2 灰岩,呈深灰色,块状、坚硬,裂隙中充填方解石脉,中下部有0
4m 泥岩;直接顶是泥岩,呈灰黑色、风化易碎;直接底是细粒砂岩,呈灰黑色;基本底是粉砂岩,呈深灰—灰黑色,局部为泥岩含云母片及黄铁矿
煤层厚度由正巷逐渐向副巷变薄
根据钻孔资料显示, 煤层顶板 ( 沿巷道掘进方向 )由泥岩相变为细粒砂岩
二、钻孔布置及注浆方案设计:1、10-303(1)工作面陷落柱注浆设计注浆孔10 个
详见钻孔布置图

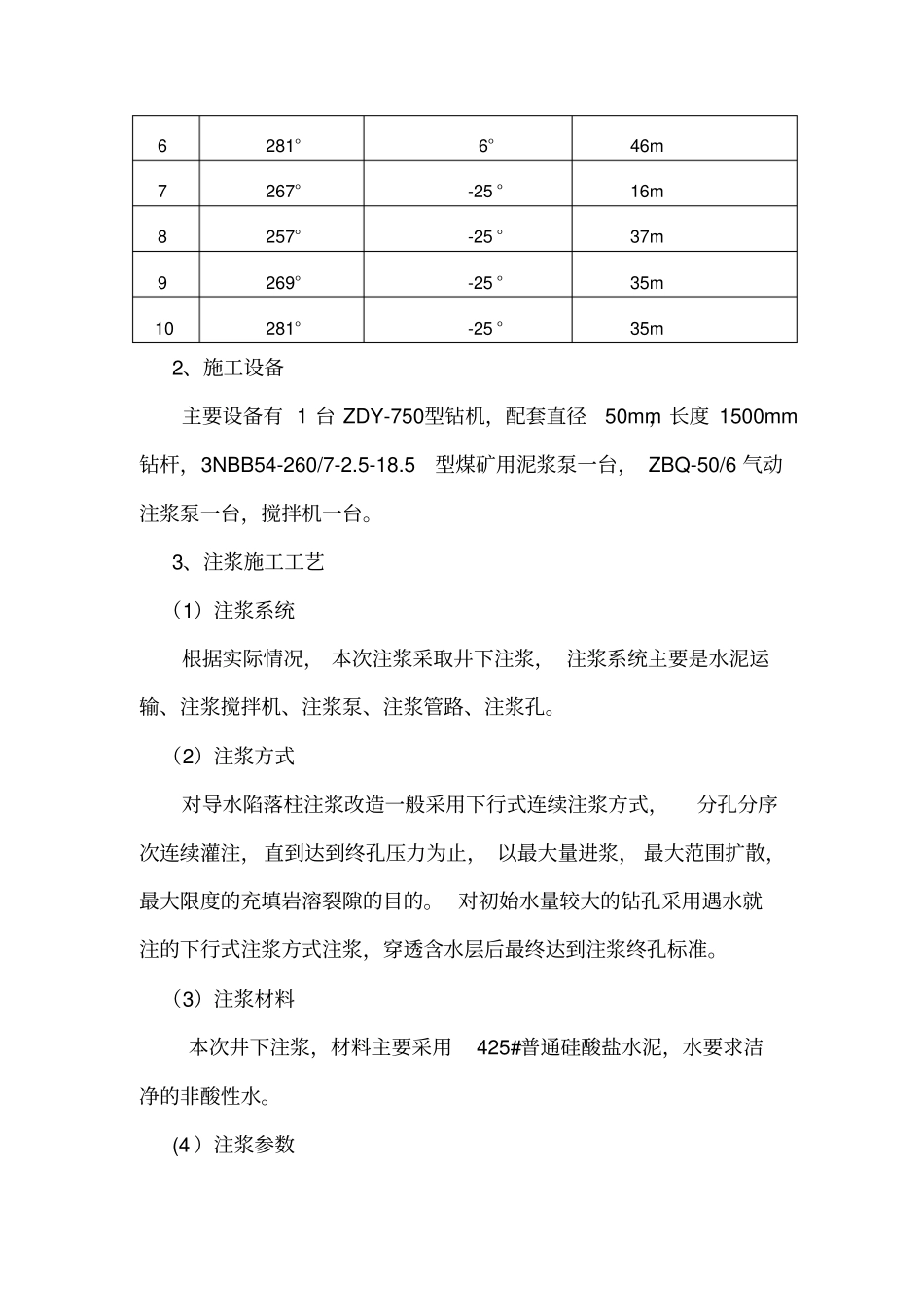

10-303 (1)工作面钻孔设计参数表孔号方位角倾角设计孔深( m)1 257°-3 °61m 2 257°0°60m 3 237°-6 °62m 4 269°0°29m 5 269°4°30m 6 281°6°46m 7 267°-25 °16m 8 257°-25 °37m 9 269°-25 °35m 10 281°-25 °35m 2、施工设备主要设备有 1 台 ZDY-750型钻机,配套直径50mm,长度 1500mm钻杆,3NBB54-260/7-2
5型煤矿用泥浆泵一台, ZBQ-50/6 气动注浆泵一台,搅拌机一台
3、注浆施工工艺(1)注浆系统根据实际情况, 本次注浆采取井下注浆, 注浆系统主要是水泥运输、注浆搅拌机、注浆泵、注浆管路、注浆孔

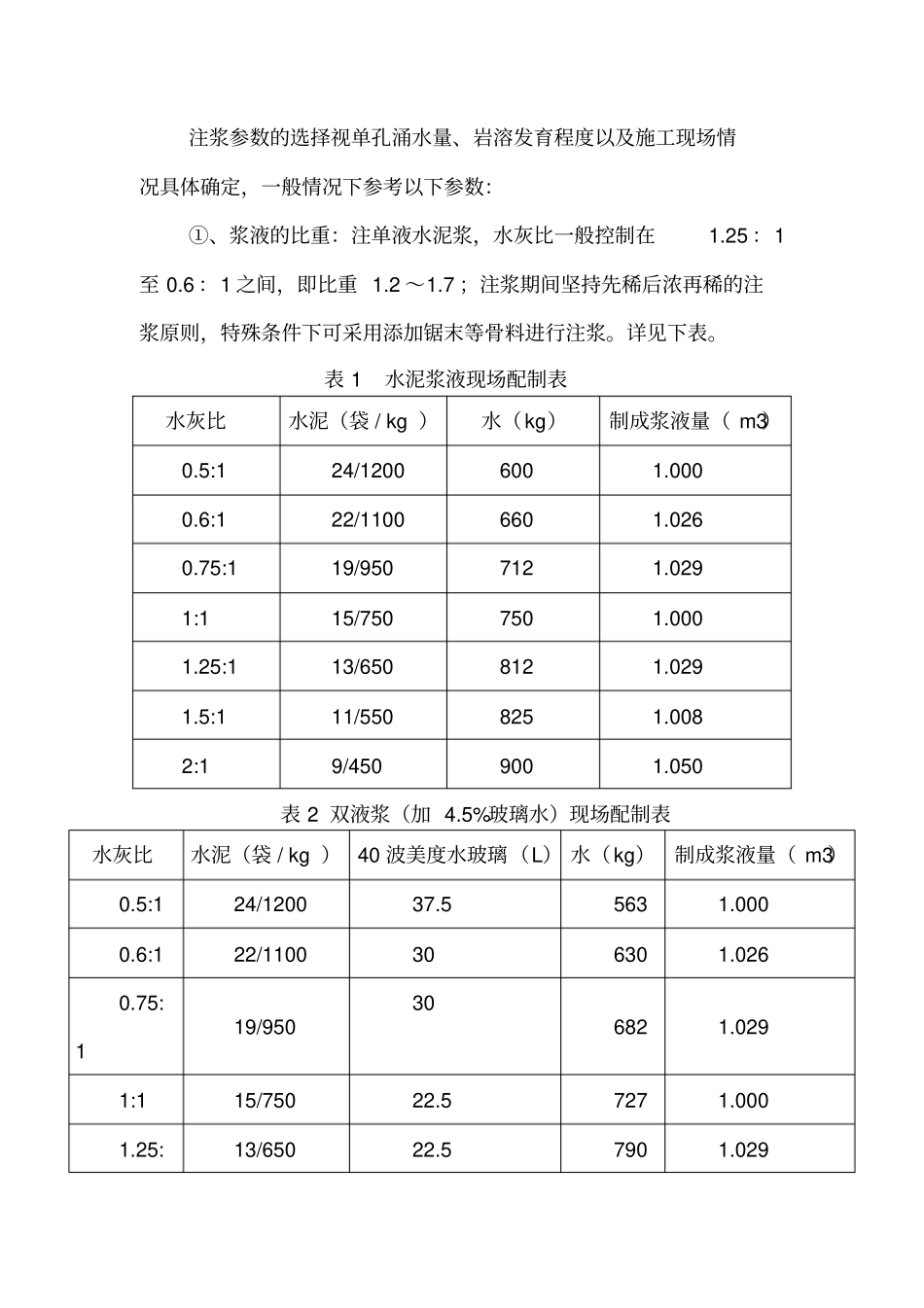

(2)注浆方式对导水陷落柱注浆改造一般采用下行式连续注浆方式,分孔分序次连续灌注,直到达到终孔压力为止, 以最大量进浆, 最大范围扩散,最
