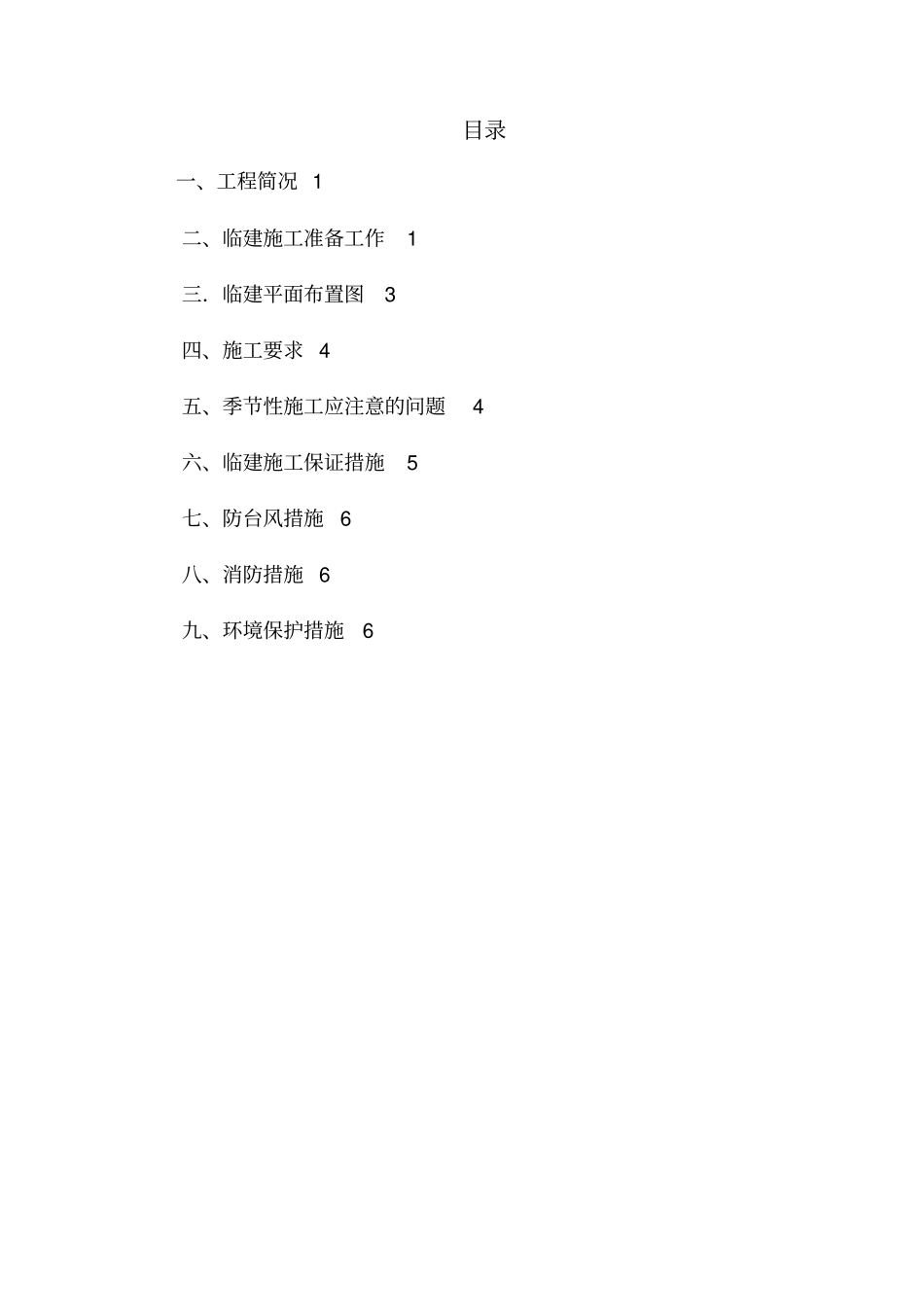

海口市博义盐灶八灶片区棚户区(城中村)改造工程 Z-08 地块临建施工方案审批:审核:编制:日期: 2017年 9 月 19日目录一、工程简况 1二、临建施工准备工作1三.临建平面布置图3四、施工要求 4五、季节性施工应注意的问题4六、临建施工保证措施5七、防台风措施6八、消防措施 6九、环境保护措施6一、工程简况本工程工程名称为博义盐灶八灶片区棚户区(城中村)改造工程Z-08 地块拆迁回迁房;建设地点位于海口市龙华区八灶街交以西,盐灶一横路以南,玉河路以北
本工程总建筑用地面积为18637㎡总建筑面积为 107325
由高层住宅、商业2 种业态组成,其中高层住宅建筑面积为86615
41㎡;商业建筑面积为3507
30 ㎡;总共 7 栋楼, 2 栋为综合楼(住宅商铺,33 层), 4 栋纯住宅( 33层)和 1 栋幼儿园( 3 层),层数为 33 层,地下一层(满铺整个用地)
地上总建筑面积为:94121
89 ㎡,地下总建筑面积为:13203
建筑结构形式为框架剪力墙结构,设计合理使用年限为 50 年,抗震设防烈度为8 度
本工程临建施工分为办公区、生活区;临建包括:办公室、宿舍、食堂、卫生间、浴室等;施工现场临建:钢筋加工房、门卫室等
二、临建施工准备工作1、物资准备1
1 建筑材料准备:施工现场负责人根据临建施工预算编制材料供应计划
2 构配件加工准备:现场管理人员办公室、宿舍及分包队伍施工人员宿舍场采用彩钢板钢支架板房,外包的形式,材料部门经过询价已联系好厂家待施工现场及场地平整完毕后,通知板房厂家进场,一次性拼装完毕
3 临建施工机具准备:根据施工方案及现场实际情况的要求,确定租赁公司作好设备备用检修安排
2、劳动力组织准备劳动力组织安排人数工程基础、主体装修瓦工35 油工15 架子工10 木工2 水工8 电工5 其它10 10 3
