电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底_第1页
1/6
浆砌片石挡土墙施工安全技术交底_第2页
2/6
浆砌片石挡土墙施工安全技术交底_第3页
3/6

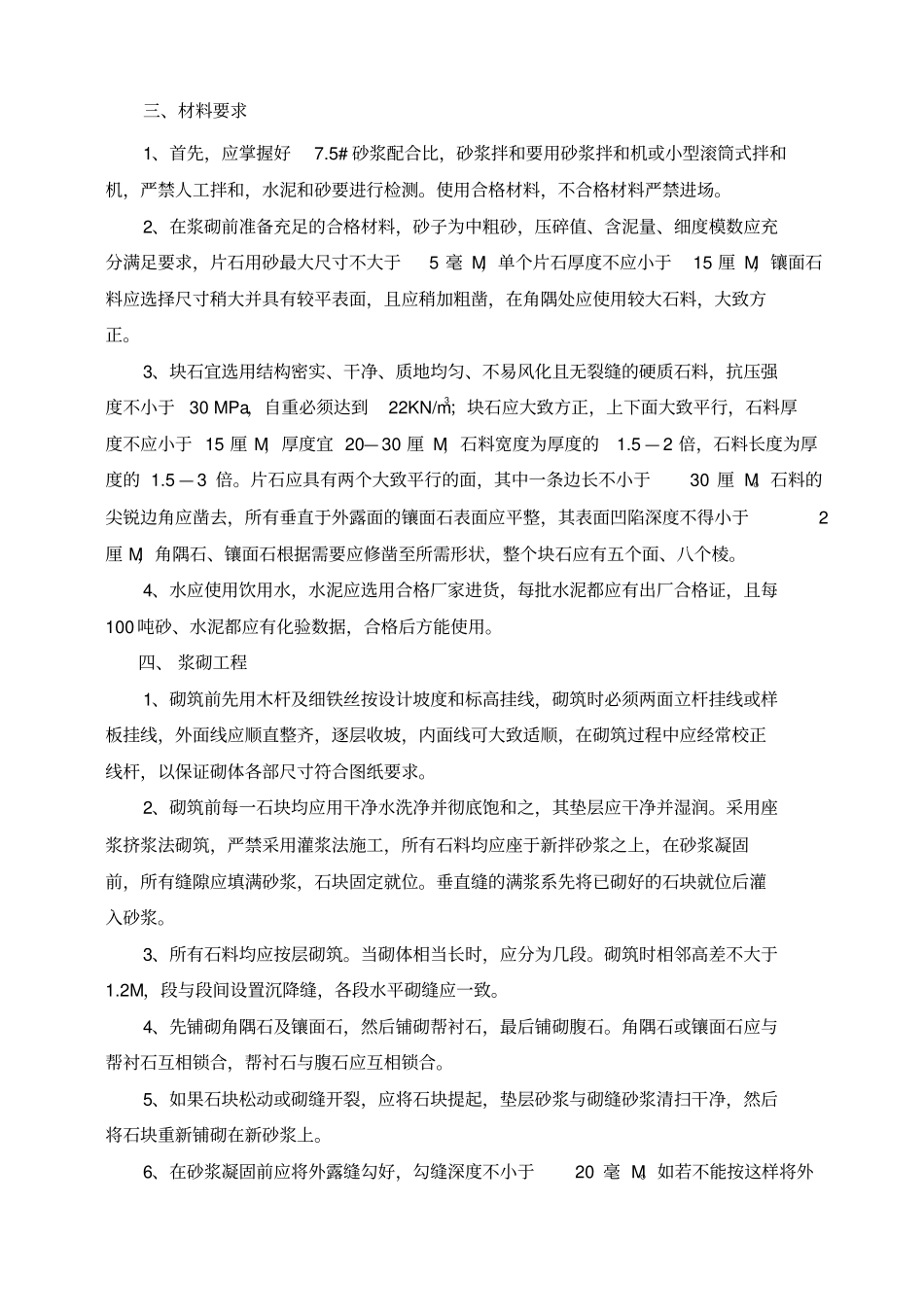

说明:本挡土墙施工段位于6#弃土场( K16+360 处路线左侧),为防止弃土流失,保持水土稳定而设立本段挡土墙工程,施工时应严格按图纸及相关规范要求施工。为规范、合理安排施工,现作出如下交底:一、施工准备1、首先,组织施工技术人员熟悉图纸、设计要求,对图纸进行仔细研究,制定出详细的施工方案。对施工人员进行岗前培训和技术安全教育。2、根据图纸及有关文件要求,利用全站仪对开挖断面进行准确、详细的施工放样工作,放样后应报工程师进行复核、认定。3、对施工现场搞好清现工作,对材料堆放场地进行表面处理。材料堆放地应选在地势较高的地方,严防水流冲刷,造成不必要的损失。且场地要平整、坚实,不允许有杂草、杂物,砂石材料应分开堆放,严禁混杂,各种砂石材料应堆放整齐,并设置标示牌。4、对机械进行调试,对拌和机的数量应根据实际施工情况进行调整,并有充分的机动性。二、基础开挖在监理工程师对放样进行复核认定无误后方可进行基础开挖工作,首先采用挖机根据现场施工人员利用测量数据指导开挖,挖到设计标高以上30 厘 M左右时停止,由人工进行削坡及基础清理工作。如果遇有坚石时,应由人工进行打眼放炮,打浅眼,放小炮,严禁放大炮,以防止破坏已完成边坡的稳定。放炮时应由有经验的专业人员进行装药引爆。爆炸区周围应有安全警示牌,由专人对行人及车辆进行指挥。待引爆后经专业人员检查无误后人员车辆方可通行。如果发现有瞎炮或盲炮时,要按爆破安全制度的有关要求进行处理,严禁违章操作。挖基土石方应及时清理,不能影响砌筑工作,要做到场地平整,无杂物。待人工清基达到设计标高后,应由监理工程师进行地基承载力实验及基坑断面的验收,合格后方可进行砌筑工作。否则要根据监理工程师的要求进行修整、处理,直到满足设计要求为止。施工作业技术交底记录编 号001 工程名称路基工程部位名称6#弃土场工序名称挡土墙施工施工单位国诚集团有限公司交底日期2015-9-23 三、材料要求1、首先,应掌握好7.5# 砂浆配合比,砂浆拌和要用砂浆拌和机或小型滚筒式拌和机,严禁人工拌和,水泥和砂要进行检测。使用合格材料,不合格材料严禁进场。2、在浆砌前准备充足的合格材料,砂子为中粗砂,压碎值、含泥量、细度模数应充分满足要求,片石用砂最大尺寸不大于5 毫 M,单个片石厚度不应小于15 厘 M,镶面石料应选择尺寸稍大并具有较平表面,且应稍加粗凿,在角隅处应使用较大石料,大致方正。3、块石宜选用结构密实...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

浆砌片石挡土墙施工安全技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
