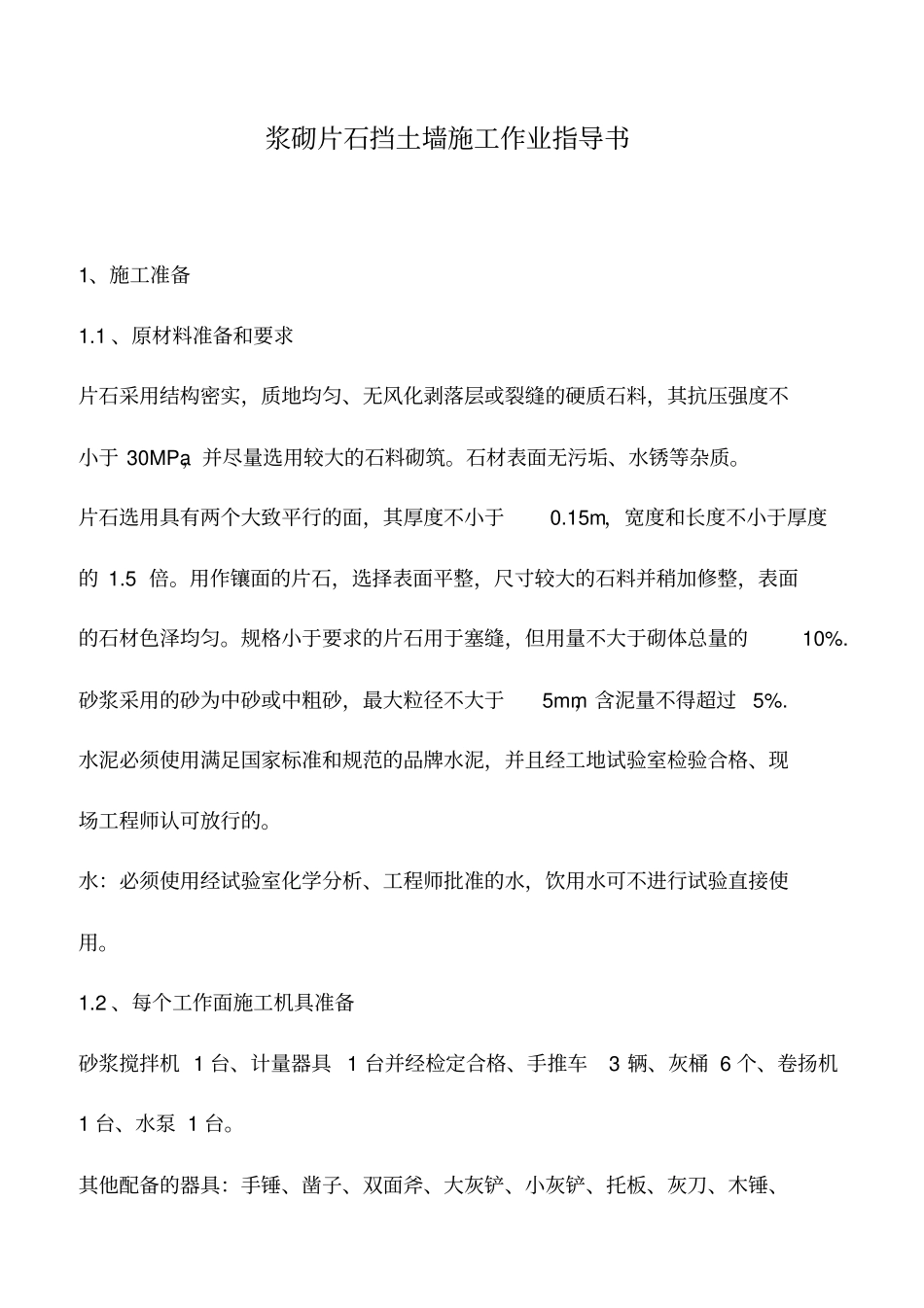

浆砌片石挡土墙施工作业指导书1、施工准备1
1 、原材料准备和要求片石采用结构密实,质地均匀、无风化剥落层或裂缝的硬质石料,其抗压强度不小于 30MPa,并尽量选用较大的石料砌筑
石材表面无污垢、水锈等杂质
片石选用具有两个大致平行的面,其厚度不小于0
15m,宽度和长度不小于厚度的 1
用作镶面的片石,选择表面平整,尺寸较大的石料并稍加修整,表面的石材色泽均匀
规格小于要求的片石用于塞缝,但用量不大于砌体总量的10%
砂浆采用的砂为中砂或中粗砂,最大粒径不大于5mm,含泥量不得超过5%
水泥必须使用满足国家标准和规范的品牌水泥,并且经工地试验室检验合格、现场工程师认可放行的
水:必须使用经试验室化学分析、工程师批准的水,饮用水可不进行试验直接使用
2 、每个工作面施工机具准备砂浆搅拌机 1 台、计量器具 1 台并经检定合格、手推车3 辆、灰桶 6 个、卷扬机1 台、水泵 1 台
其他配备的器具:手锤、凿子、双面斧、大灰铲、小灰铲、托板、灰刀、木锤、撬棍、皮数杆等

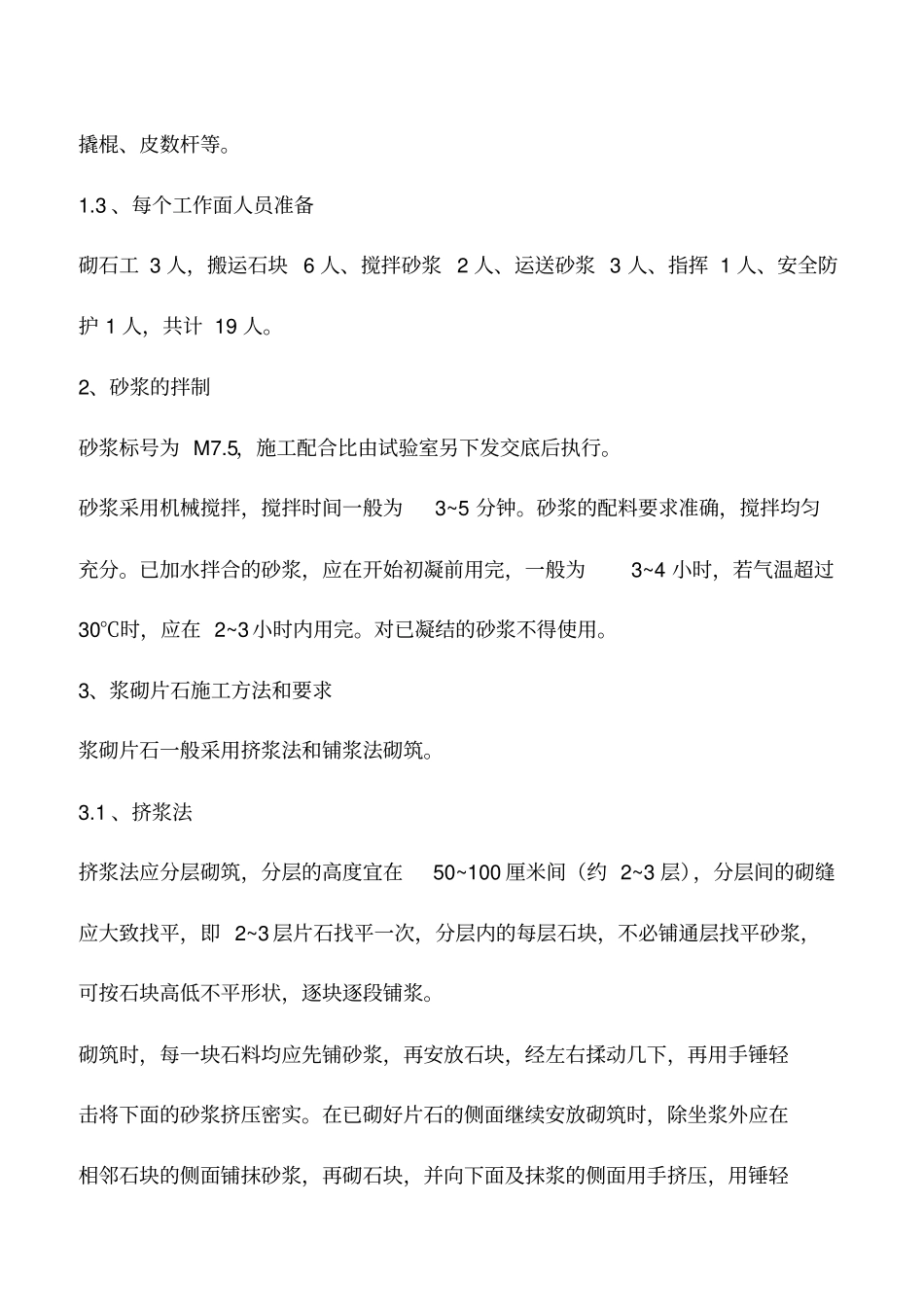

3 、每个工作面人员准备砌石工 3 人,搬运石块 6 人、搅拌砂浆 2 人、运送砂浆 3 人、指挥 1 人、安全防护 1 人,共计 19 人
2、砂浆的拌制砂浆标号为 M7
5,施工配合比由试验室另下发交底后执行
砂浆采用机械搅拌,搅拌时间一般为3~5 分钟
砂浆的配料要求准确,搅拌均匀充分
已加水拌合的砂浆,应在开始初凝前用完,一般为3~4 小时,若气温超过30℃时,应在 2~3 小时内用完
对已凝结的砂浆不得使用

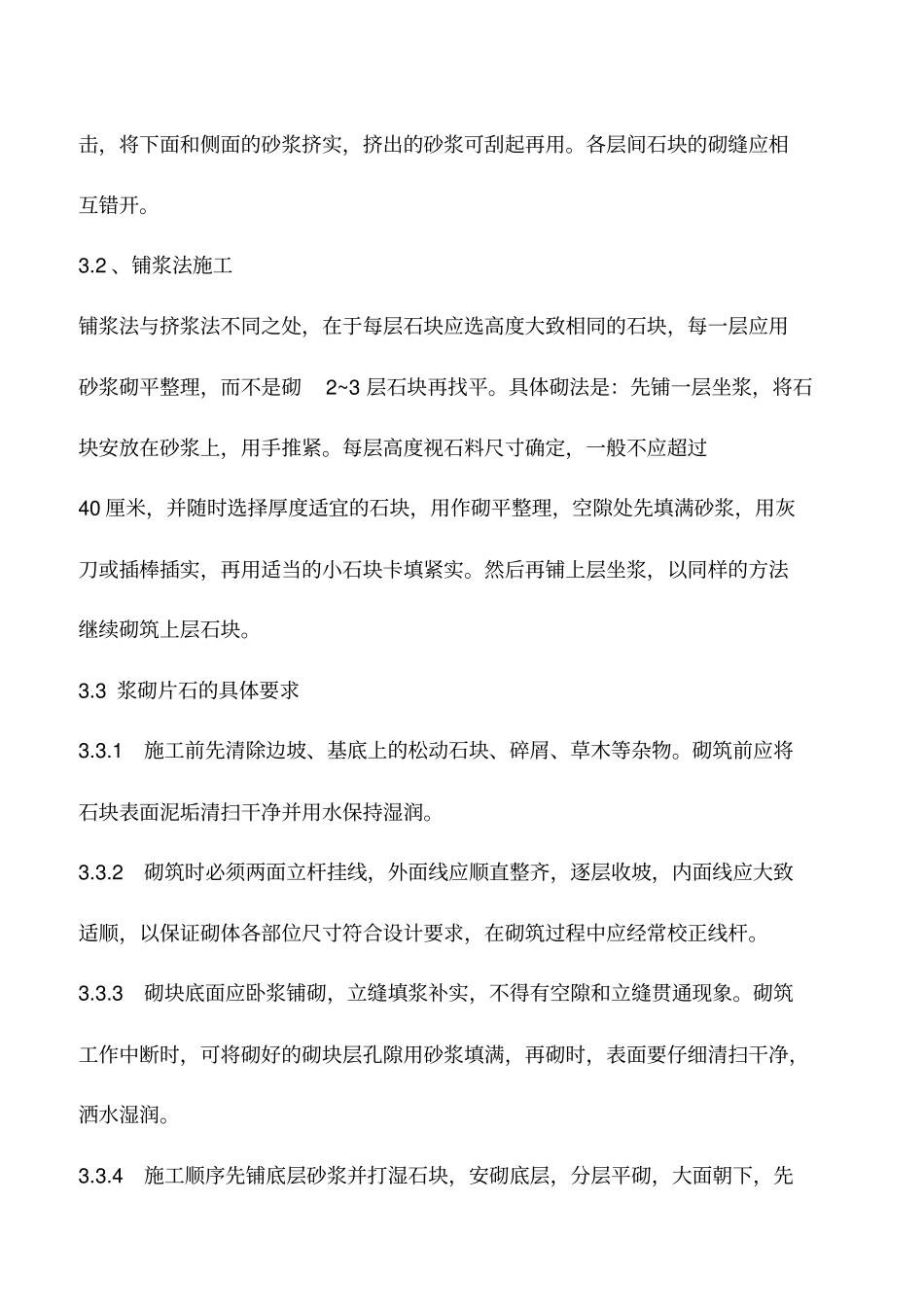

3、浆砌片石施工方法和要求浆砌片石一般采用挤浆法和铺浆法砌筑
