湖北恩来恩黔高速公路第四合同段浆砌挡土墙首件施工总结中国中铁编制:复核:审核:湖北恩来恩黔高速公路中铁二局项目经理部2012 年 03 月目录二首件工程原实施方案

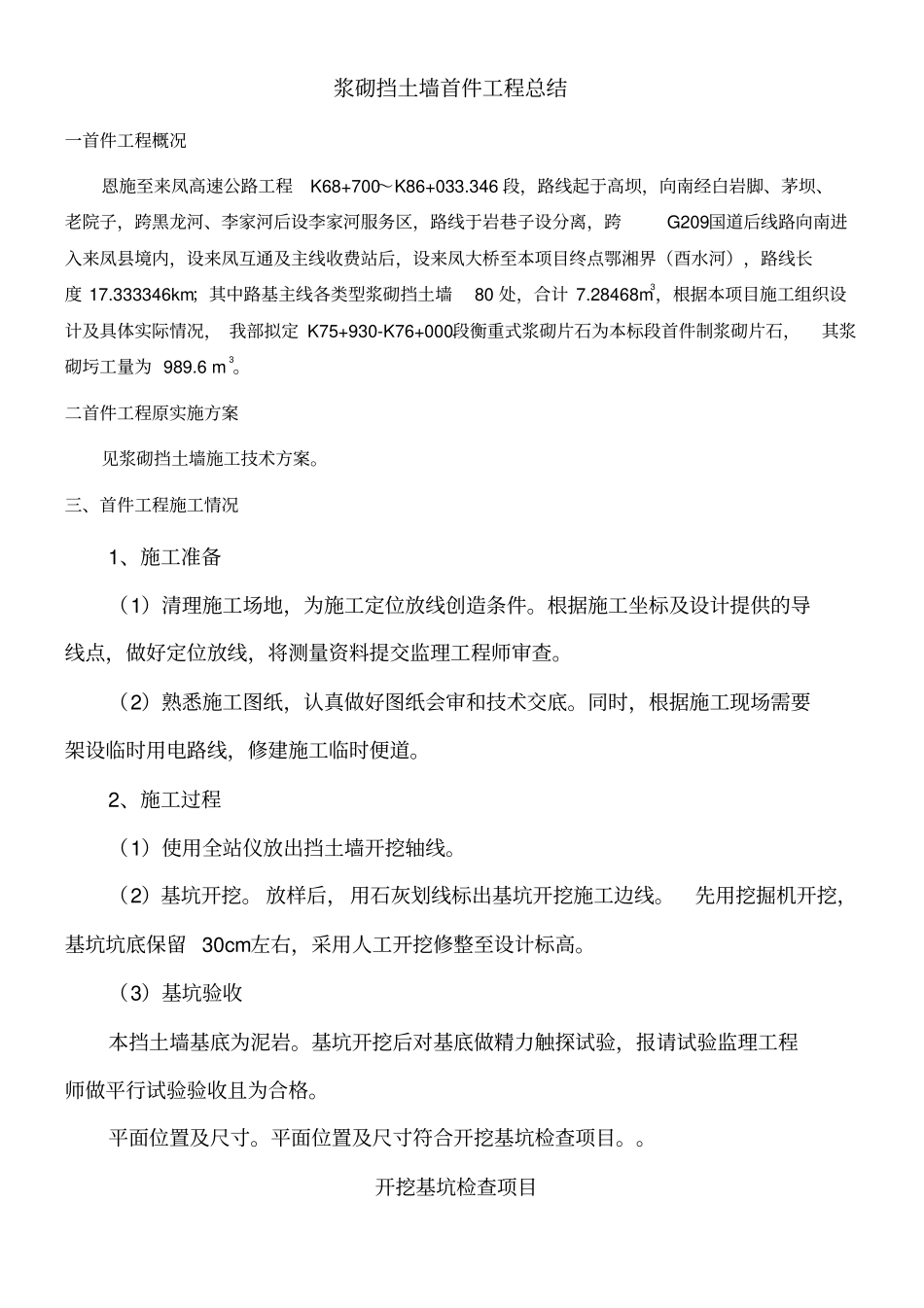

浆砌挡土墙首件工程总结一首件工程概况恩施至来凤高速公路工程K68+700~K86+033
346 段,路线起于高坝,向南经白岩脚、茅坝、老院子,跨黑龙河、李家河后设李家河服务区,路线于岩巷子设分离,跨G209国道后线路向南进入来凤县境内,设来凤互通及主线收费站后,设来凤大桥至本项目终点鄂湘界(酉水河),路线长度 17
333346km;其中路基主线各类型浆砌挡土墙80 处,合计 7
28468m3,根据本项目施工组织设计及具体实际情况, 我部拟定 K75+930-K76+000段衡重式浆砌片石为本标段首件制浆砌片石,其浆砌圬工量为 989
二首件工程原实施方案见浆砌挡土墙施工技术方案
三、首件工程施工情况1、施工准备(1)清理施工场地,为施工定位放线创造条件
根据施工坐标及设计提供的导线点,做好定位放线,将测量资料提交监理工程师审查
(2)熟悉施工图纸,认真做好图纸会审和技术交底
同时,根据施工现场需要架设临时用电路线,修建施工临时便道
2、施工过程(1)使用全站仪放出挡土墙开挖轴线
(2)基坑开挖
放样后,用石灰划线标出基坑开挖施工边线
先用挖掘机开挖,基坑坑底保留 30cm左右,采用人工开挖修整至设计标高
(3)基坑验收本挡土墙基底为泥岩
基坑开挖后对基底做精力触探试验,报请试验监理工程师做平行试验验收且为合格
平面位置及尺寸
平面位置及尺寸符合开挖基坑检查项目

开挖基坑检查项目项次检查内容规定值或允许偏差检查方法实测值1 平面轴线位置 (mm) 符合图纸要求用经纬仪测量纵、横各 2 点2 2 基底标高(mm) 土质±5
