完美 WORD 格式专业知识分享K28+730 ~k28+770 浆砌片石挡土墙首件工程施工组织设计一、编制依据及目的1
1 编制依据《公路工程质量检验评定标准》第一册土建分册FTG F80/1-2004 《公路路基施工技术规范》JTG F10-2006 《公路工程施工安全技术规程》交公路发[1995]190 号贵州省余庆至凯里高速公路施工标准化管理指南(路基) 贵州省交通建设工程平安工地· 施工标准化建设施工现场安全生产标准化实施细则
2 首件目的摸索本标段类似挡土墙施工的质量控制方法,为其他挡土墙施工提供经验
通过施工机械的组合及人员分工配合,确定最佳的资源配置方式
总之通过首件工程认可制工作的开展,打造样板工程指导施工
通过首件工程,使工程技术人员更加熟悉工程的特点及关键性技术要求,熟练的掌握新工艺、新材料在工程上应用特性及控制要点,并在实施过程中发现、分析和解决出现的各类问题,不断提高技术水平和工艺水平,围绕质量一流及工程全面创优的总体目标,落实标准化、规范化、精细化施工管理,贯彻以工序质量确保分项工程质量、以分项工程质量确保分部工程质完美 WORD 格式专业知识分享量,以分部工程质量确保单位工程质量、以单位工程质量确保项目质量的创优保障原则,抓好关键性分项工程首件工程质量,制定完备的施工指导意见,将首件工程取得的经验指导后续施工
二、工程概况浆砌片石挡土墙首件工程选定k28+730 ~k28+770 段,本工程有浆砌片石挡土墙基础 96
91m 3,墙高 3
57m ,墙身浆砌片石 605
三、施工组织及安排3
1 施工准备图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查
选取较好的片石源,选配M7
5 浆砌片石,材料、弃土堆放场地的合理布置
组织施工队伍以及相关管理人员的配备

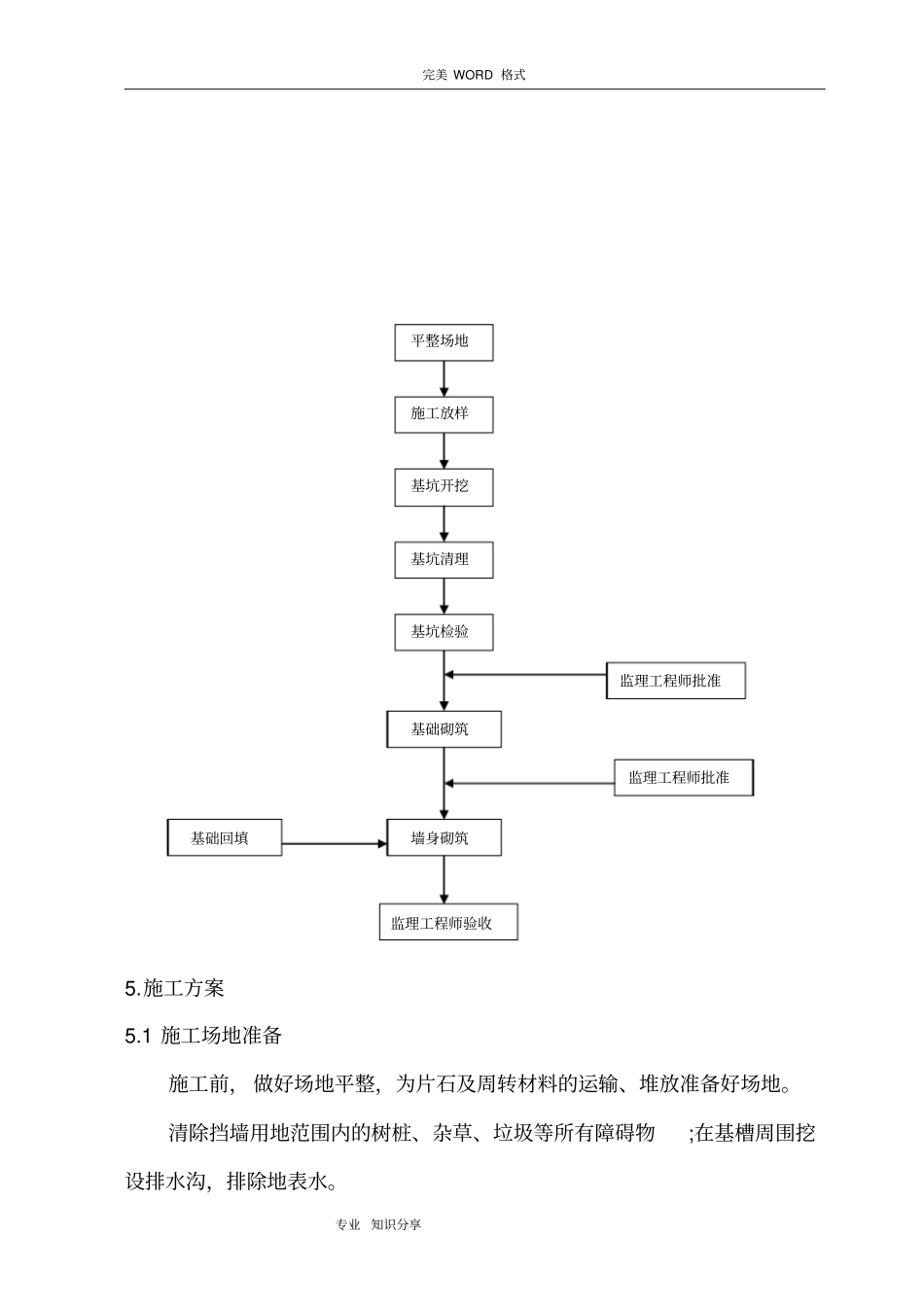

土方开挖运输车辆、拌合机、打夯机
