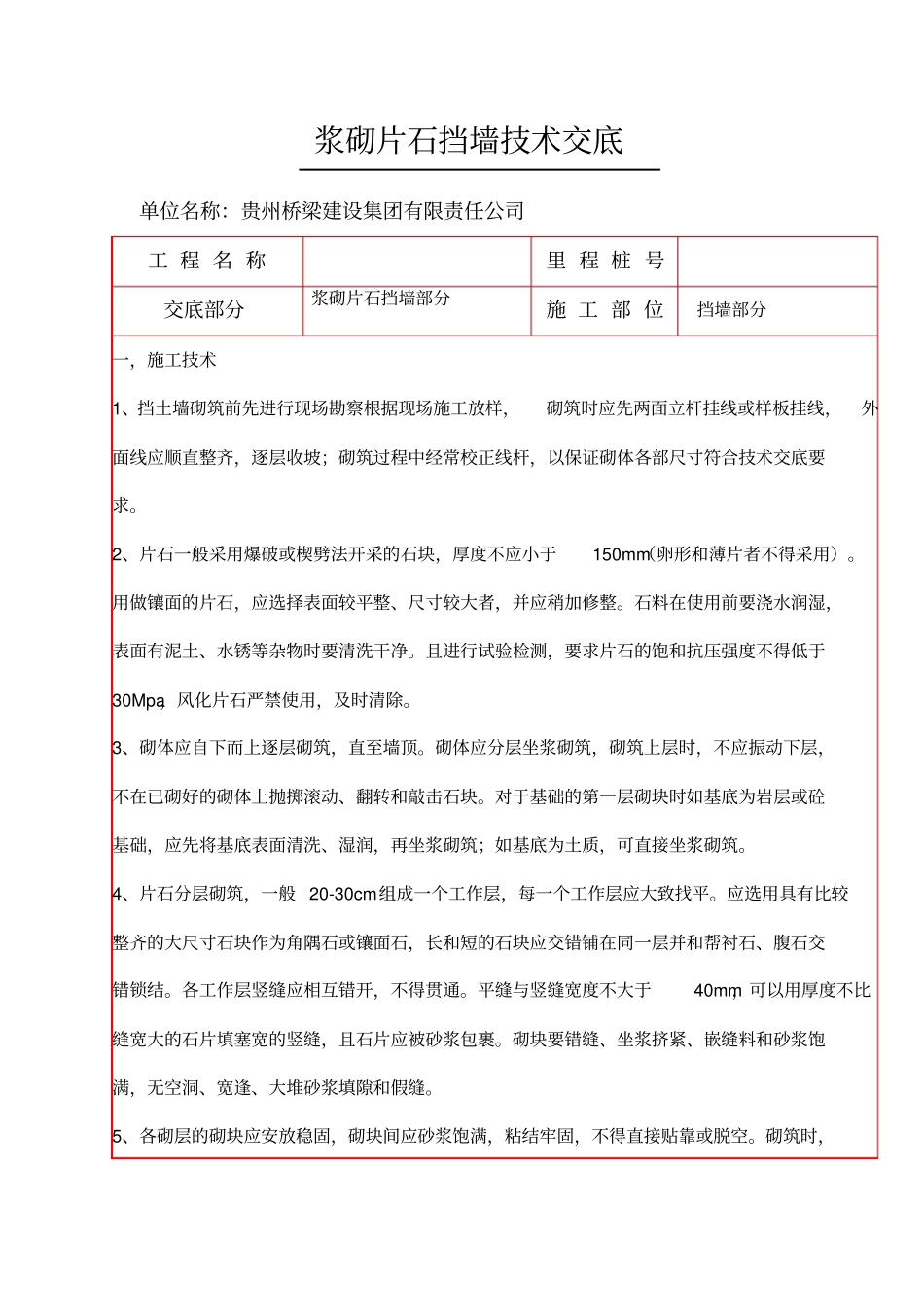

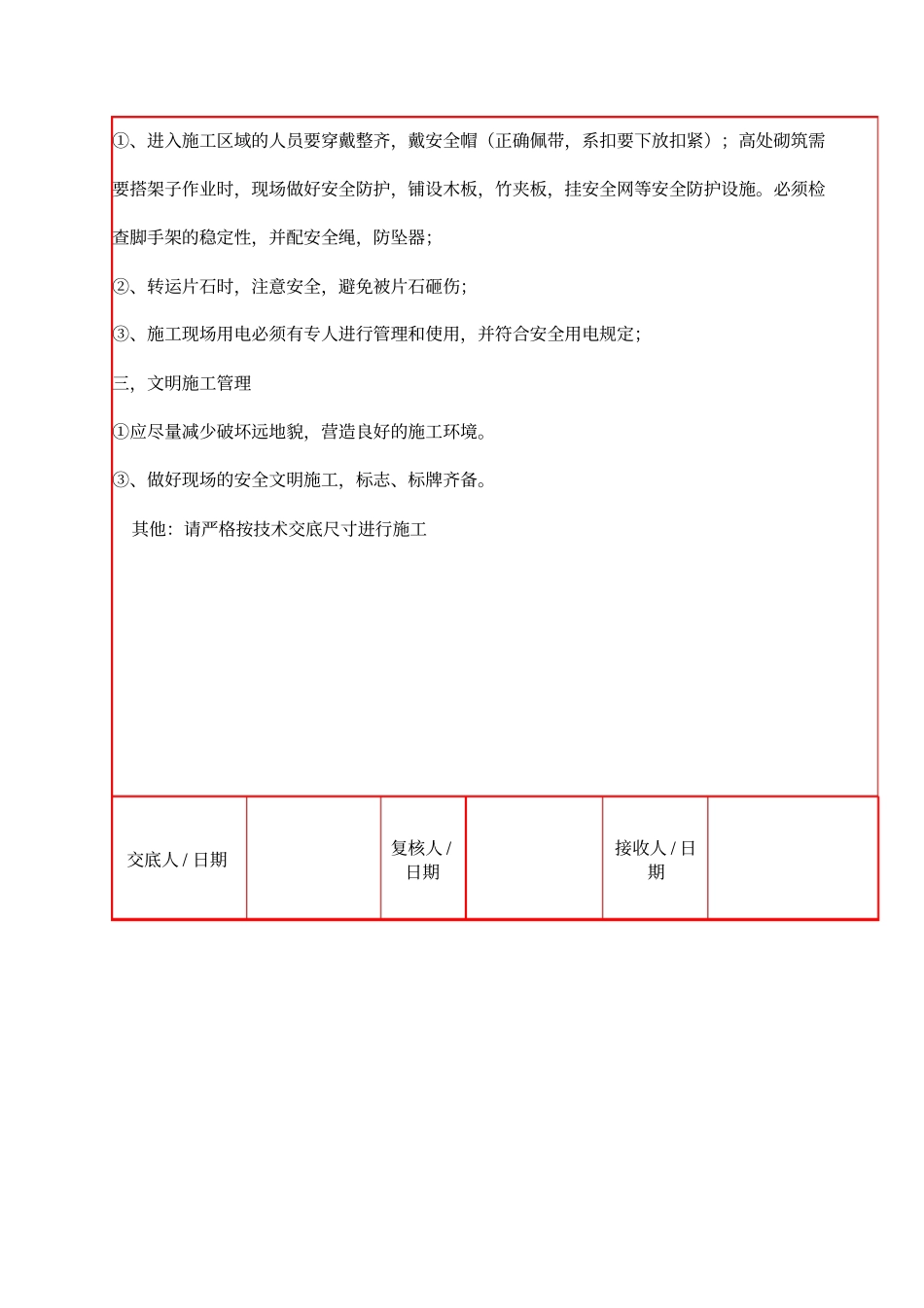

浆砌片石挡墙技术交底单位名称:贵州桥梁建设集团有限责任公司工 程 名 称里 程 桩 号交底部分浆砌片石挡墙部分施 工 部 位挡墙部分一,施工技术1、挡土墙砌筑前先进行现场勘察根据现场施工放样,砌筑时应先两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡;砌筑过程中经常校正线杆,以保证砌体各部尺寸符合技术交底要求
2、片石一般采用爆破或楔劈法开采的石块,厚度不应小于150mm(卵形和薄片者不得采用)
用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整
石料在使用前要浇水润湿,表面有泥土、水锈等杂物时要清洗干净
且进行试验检测,要求片石的饱和抗压强度不得低于30Mpa,风化片石严禁使用,及时清除
3、砌体应自下而上逐层砌筑,直至墙顶
砌体应分层坐浆砌筑,砌筑上层时,不应振动下层,不在已砌好的砌体上抛掷滚动、翻转和敲击石块
对于基础的第一层砌块时如基底为岩层或砼基础,应先将基底表面清洗、湿润,再坐浆砌筑;如基底为土质,可直接坐浆砌筑
4、片石分层砌筑,一般 20-30cm组成一个工作层,每一个工作层应大致找平
应选用具有比较整齐的大尺寸石块作为角隅石或镶面石,长和短的石块应交错铺在同一层并和帮衬石、腹石交错锁结
各工作层竖缝应相互错开,不得贯通
平缝与竖缝宽度不大于40mm,可以用厚度不比缝宽大的石片填塞宽的竖缝,且石片应被砂浆包裹
砌块要错缝、坐浆挤紧、嵌缝料和砂浆饱满,无空洞、宽逢、大堆砂浆填隙和假缝
5、各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空
砌筑时,底浆应铺满,坚缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实
6、砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润
7、所有石料均应座浆在新拌的水泥砂浆上,砂浆采用重量比配料,砂浆拌和机拌制,控制拌和时间,保证拌和出的砂浆均匀饱满
砂浆必须具有良好的和易性,其稠度
