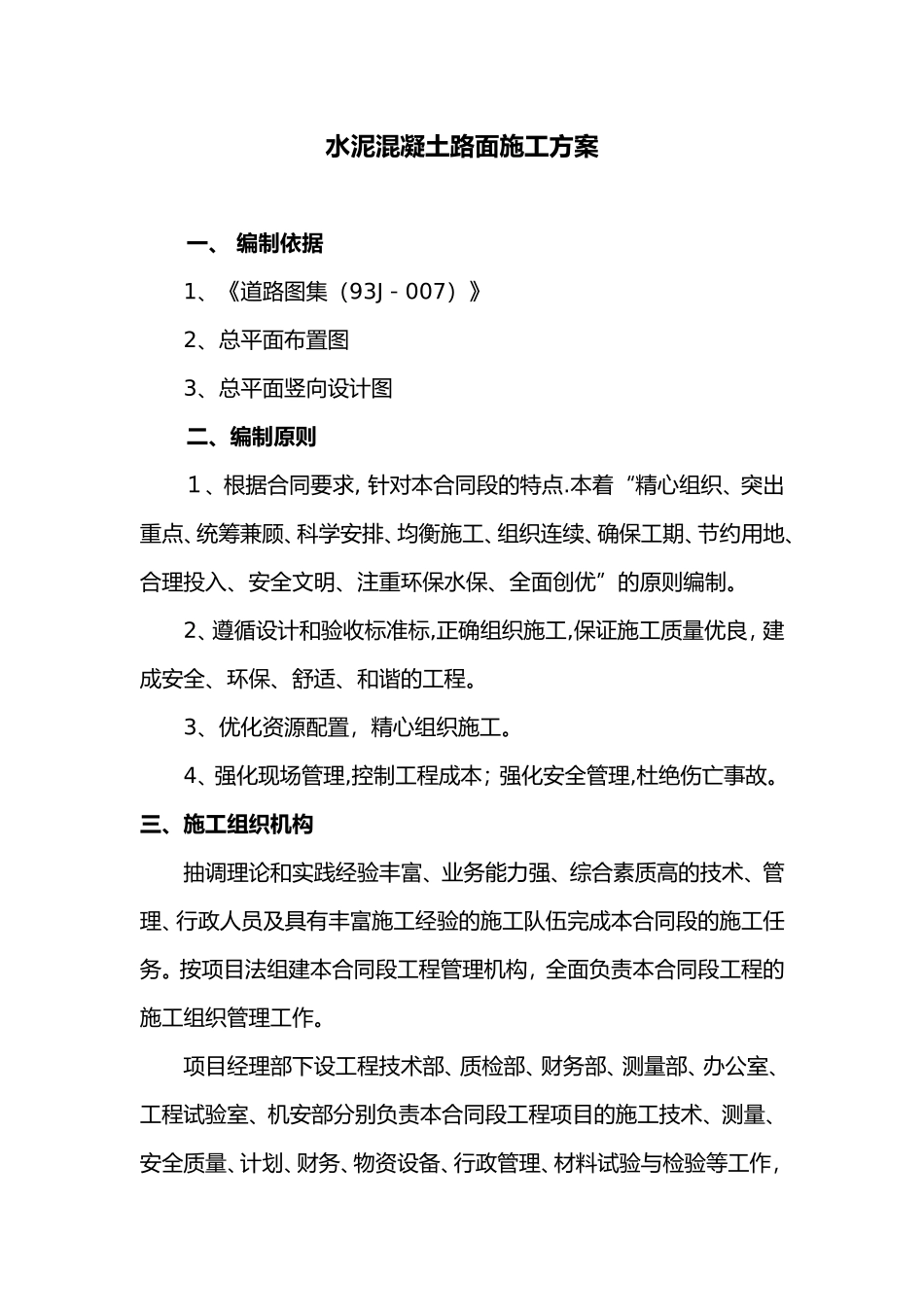

水泥混凝土路面施工方案一、编制依据1、《道路图集(93J-007)》2、总平面布置图3、总平面竖向设计图二、编制原则1、根据合同要求,针对本合同段的特点
本着“精心组织、突出重点、统筹兼顾、科学安排、均衡施工、组织连续、确保工期、节约用地、合理投入、安全文明、注重环保水保、全面创优”的原则编制
2、遵循设计和验收标准标,正确组织施工,保证施工质量优良,建成安全、环保、舒适、和谐的工程
3、优化资源配置,精心组织施工
4、强化现场管理,控制工程成本;强化安全管理,杜绝伤亡事故
三、施工组织机构抽调理论和实践经验丰富、业务能力强、综合素质高的技术、管理、行政人员及具有丰富施工经验的施工队伍完成本合同段的施工任务
按项目法组建本合同段工程管理机构,全面负责本合同段工程的施工组织管理工作
项目经理部下设工程技术部、质检部、财务部、测量部、办公室、工程试验室、机安部分别负责本合同段工程项目的施工技术、测量、安全质量、计划、财务、物资设备、行政管理、材料试验与检验等工作,全面保证本合同段工程建设任务的优质、高效完成

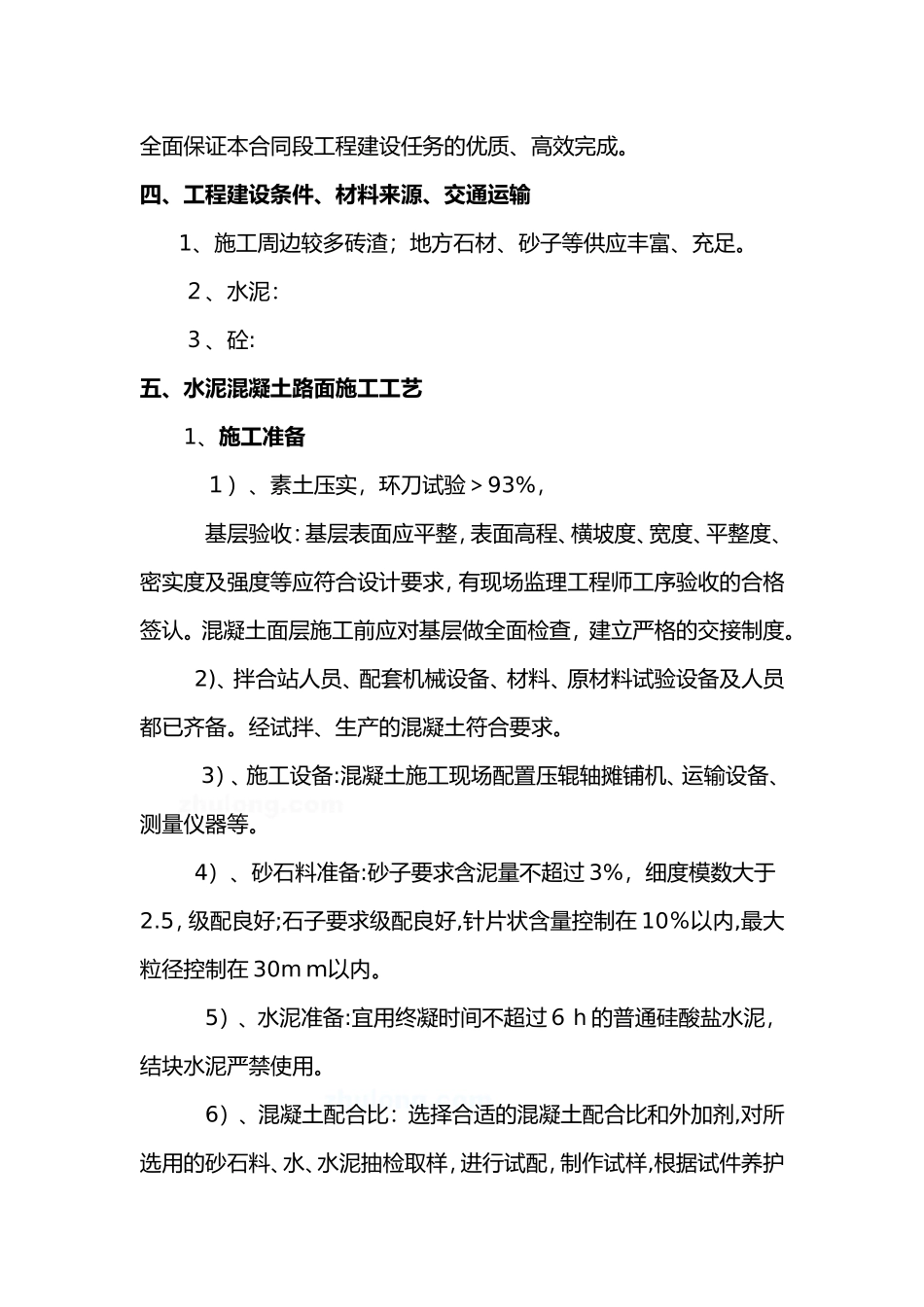

四、工程建设条件、材料来源、交通运输1、施工周边较多砖渣;地方石材、砂子等供应丰富、充足
2、水泥:3、砼:五、水泥混凝土路面施工工艺1、施工准备1)、素土压实,环刀试验>93%,基层验收:基层表面应平整,表面高程、横坡度、宽度、平整度、密实度及强度等应符合设计要求,有现场监理工程师工序验收的合格签认
混凝土面层施工前应对基层做全面检查,建立严格的交接制度
2)、拌合站人员、配套机械设备、材料、原材料试验设备及人员都已齐备
经试拌、生产的混凝土符合要求
3)、施工设备:混凝土施工现场配置压辊轴摊铺机、运输设备、测量仪器等
4)、砂石料准备:砂子要求含泥量不超过3%,细度模数大于2

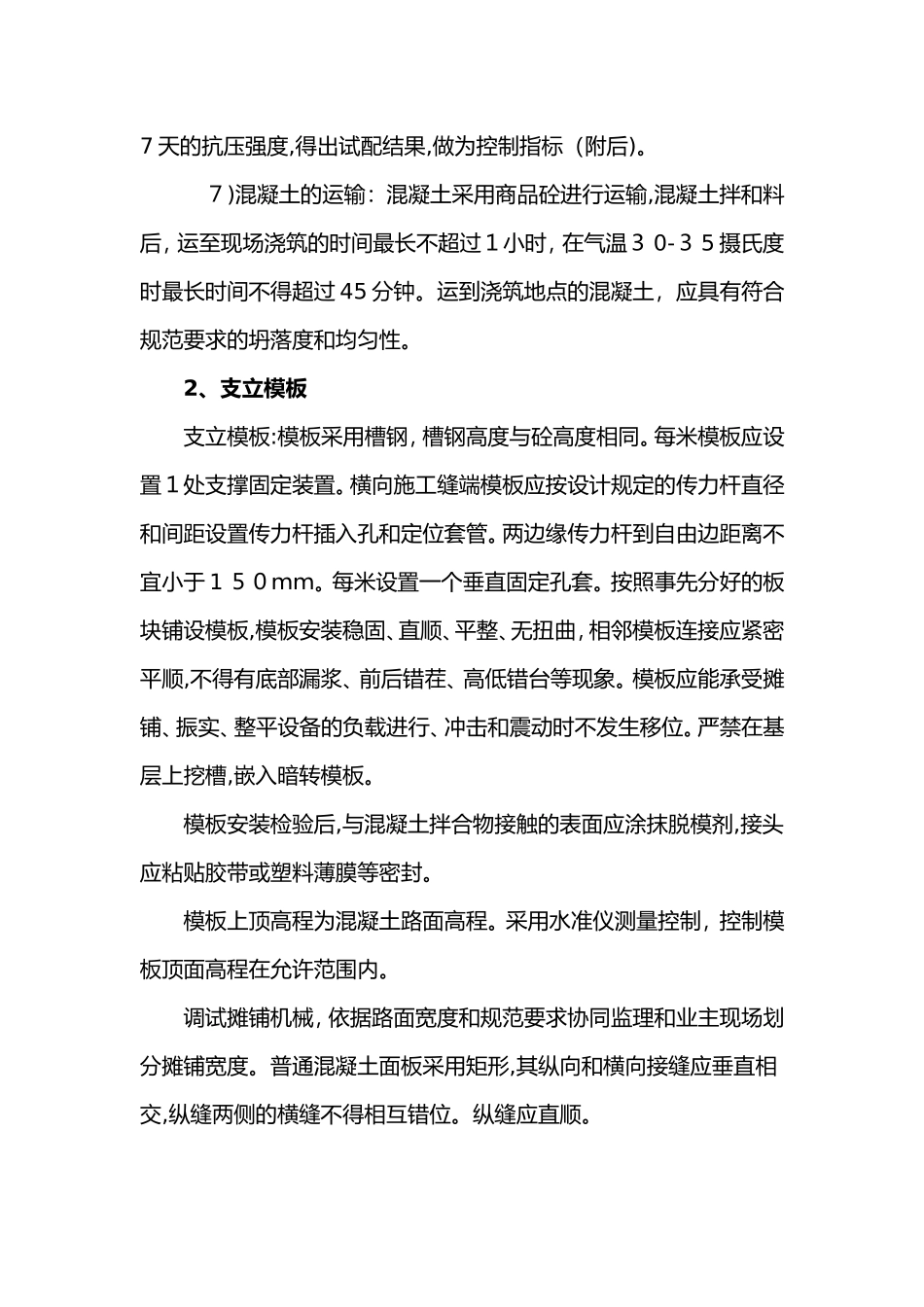

5,级配良好;石子要求级配良好,针片状含量控制在10%以内,最大粒径控制在30mm以内
