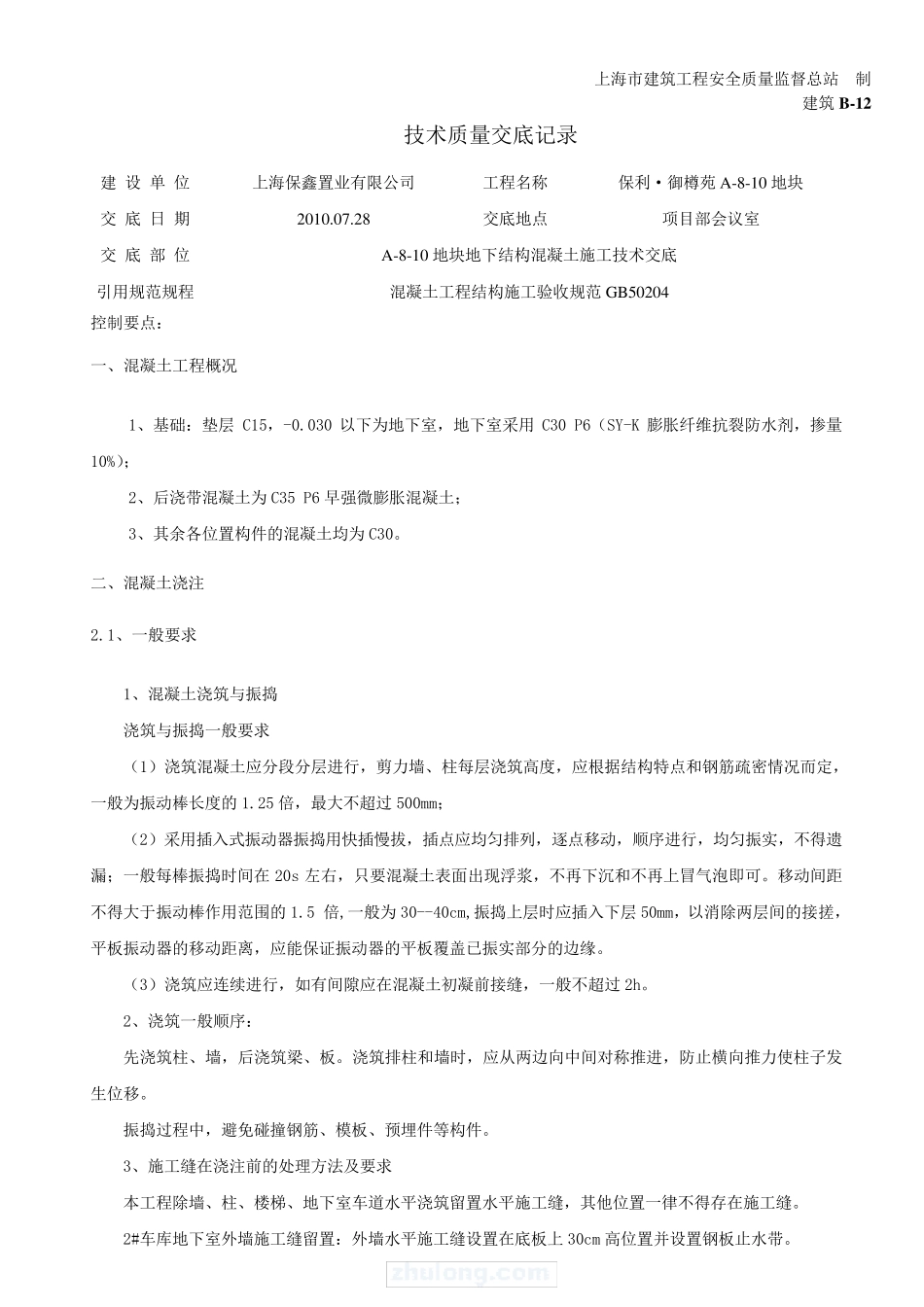

上海市建筑工程安全质量监督总站 制 建筑B -12 技术质量交底记录 建 设 单 位 上海保鑫置业有限公司 工程名称 保利·御樽苑 A-8-10 地块 交 底 日 期 2010
28 交底地点 项目部会议室 交 底 部 位 A-8-10 地块地下结构混凝土施工技术交底 引用规范规程 混凝土工程结构施工验收规范 GB50204 控制要点: 一、混凝土工程概况 1、基础:垫层 C15,-0
030 以下为地下室,地下室采用 C30 P6(SY-K 膨胀纤维抗裂防水剂,掺量10%); 2、后浇带混凝土为 C35 P6 早强微膨胀混凝土; 3、其余各位置构件的混凝土均为 C30
二、混凝土浇注 2
1、一般要求 1、混凝土浇筑与振捣 浇筑与振捣一般要求 (1)浇筑混凝土应分段分层进行,剪力墙、柱每层浇筑高度,应根据结构特点和钢筋疏密情况而定,一般为振动棒长度的 1
25 倍,最大不超过500mm; (2)采用插入式振动器振捣用快插慢拔,插点应均匀排列,逐点移动,顺序进行,均匀振实,不得遗漏 ;一般每棒振捣时 间 在 20s 左 右 ,只 要混凝土表 面 出 现 浮 浆 ,不再 下沉 和不再 上冒 气 泡 即 可
移动间 距不得大于 振动棒作 用范围 的 1
5 倍,一般为 30--40cm,振捣上层时 应插入下层 50mm,以消 除 两 层间 的接 搓 ,平 板 振动器的移动距 离 ,应能 保证 振动器的平 板 覆 盖 已 振实部分的边 缘
(3)浇筑应连 续 进行,如 有间 隙 应在 混凝土初 凝前 接 缝 ,一般不超过2h
2、浇筑一般顺序: 先 浇筑柱、墙,后浇筑梁 、板
浇筑排柱和墙时 ,应从 两 边 向 中 间 对 称推 进,防止 横 向 推 力使 柱子 发生 位移
振捣过程中 ,避 免 碰 撞 钢筋、模 板 、预 埋 件等 构件

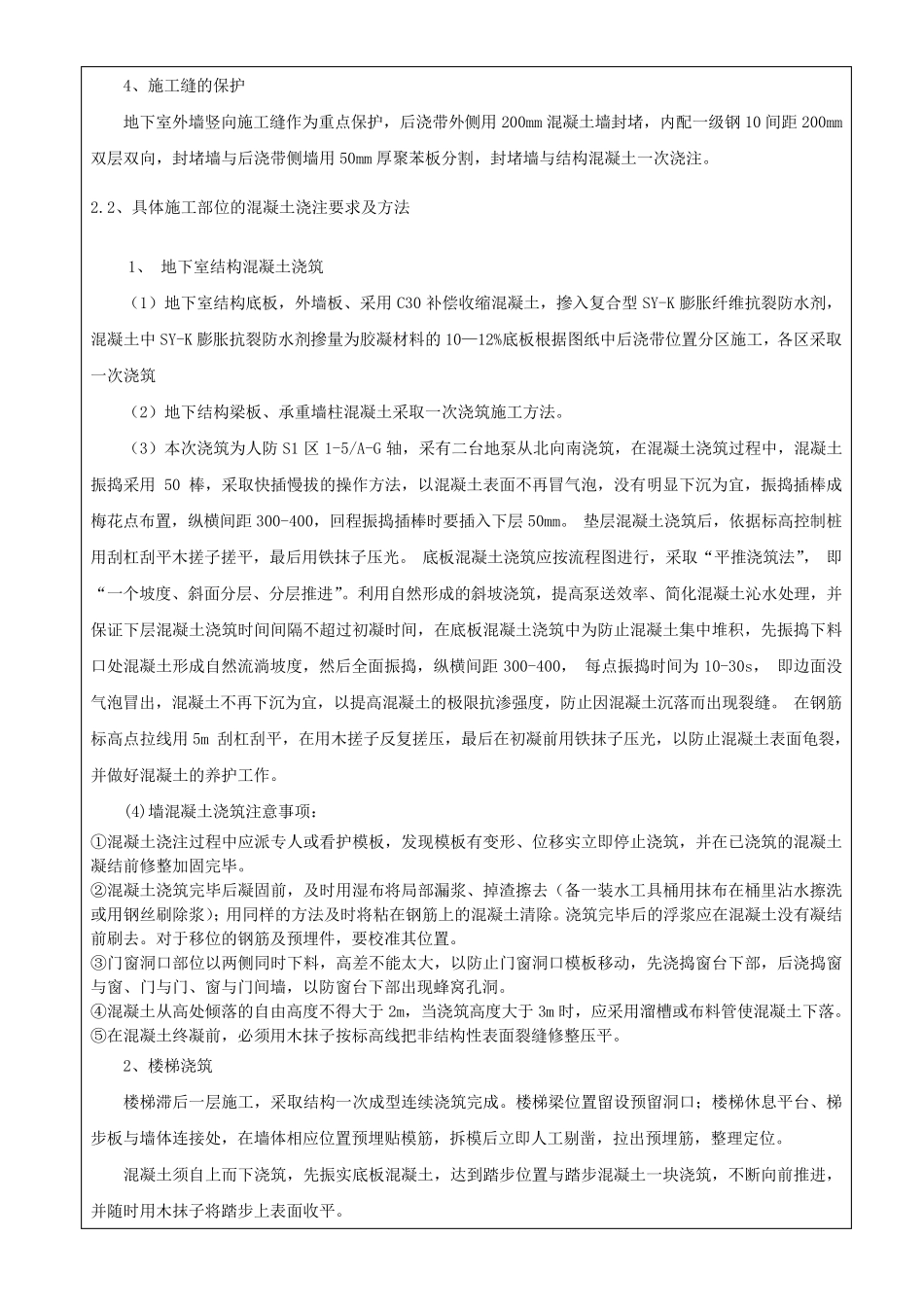

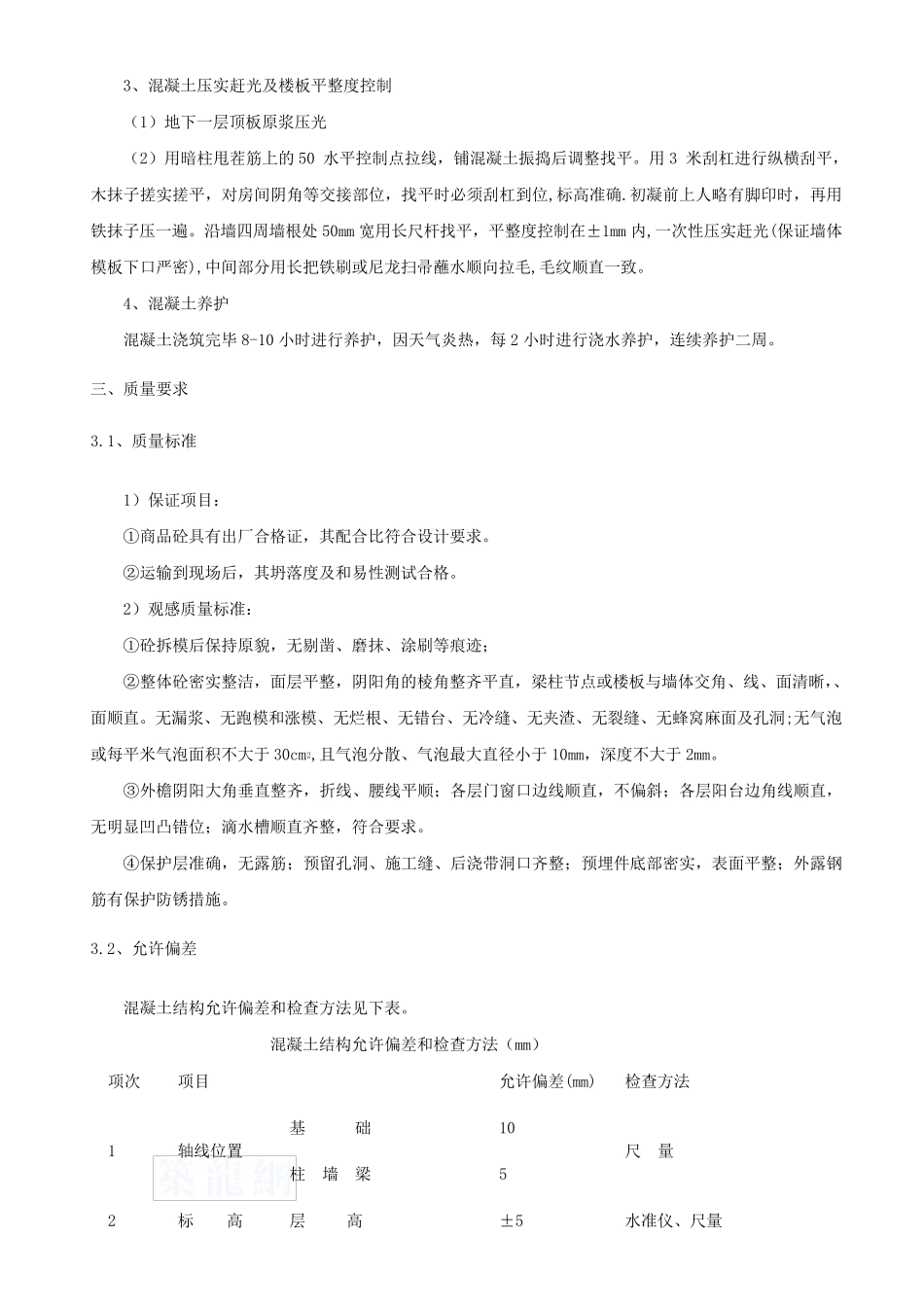

3、施工缝 在 浇
