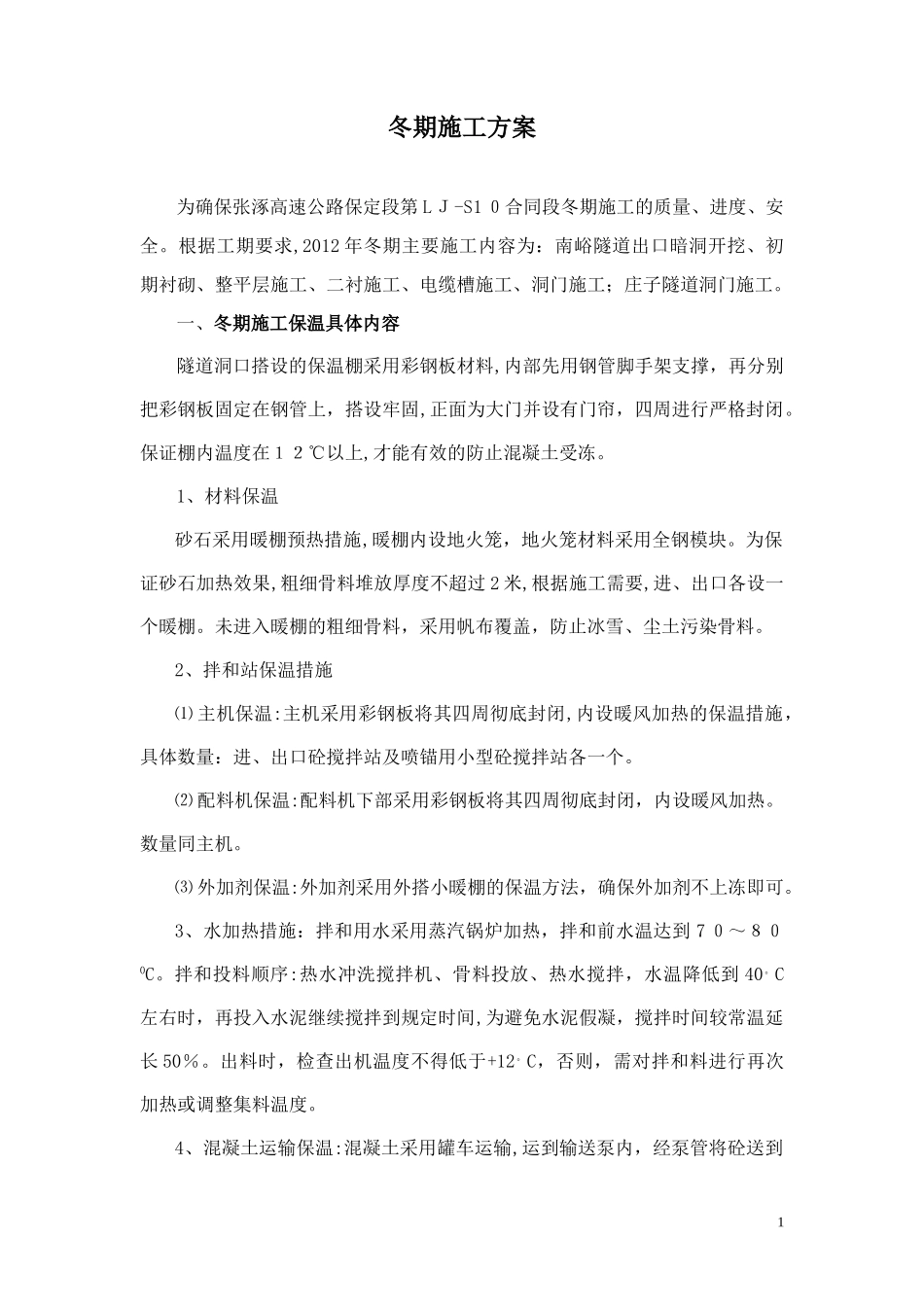

冬期施工方案为确保张涿高速公路保定段第LJ-S10合同段冬期施工的质量、进度、安全
根据工期要求,2012年冬期主要施工内容为:南峪隧道出口暗洞开挖、初期衬砌、整平层施工、二衬施工、电缆槽施工、洞门施工;庄子隧道洞门施工
一、冬期施工保温具体内容隧道洞口搭设的保温棚采用彩钢板材料,内部先用钢管脚手架支撑,再分别把彩钢板固定在钢管上,搭设牢固,正面为大门并设有门帘,四周进行严格封闭
保证棚内温度在12℃以上,才能有效的防止混凝土受冻
1、材料保温砂石采用暖棚预热措施,暖棚内设地火笼,地火笼材料采用全钢模块
为保证砂石加热效果,粗细骨料堆放厚度不超过2米,根据施工需要,进、出口各设一个暖棚
未进入暖棚的粗细骨料,采用帆布覆盖,防止冰雪、尘土污染骨料
2、拌和站保温措施⑴主机保温:主机采用彩钢板将其四周彻底封闭,内设暖风加热的保温措施,具体数量:进、出口砼搅拌站及喷锚用小型砼搅拌站各一个
⑵配料机保温:配料机下部采用彩钢板将其四周彻底封闭,内设暖风加热
⑶外加剂保温:外加剂采用外搭小暖棚的保温方法,确保外加剂不上冻即可
3、水加热措施:拌和用水采用蒸汽锅炉加热,拌和前水温达到70~800C
拌和投料顺序:热水冲洗搅拌机、骨料投放、热水搅拌,水温降低到40
C左右时,再投入水泥继续搅拌到规定时间,为避免水泥假凝,搅拌时间较常温延长50%
出料时,检查出机温度不得低于+12
C,否则,需对拌和料进行再次加热或调整集料温度

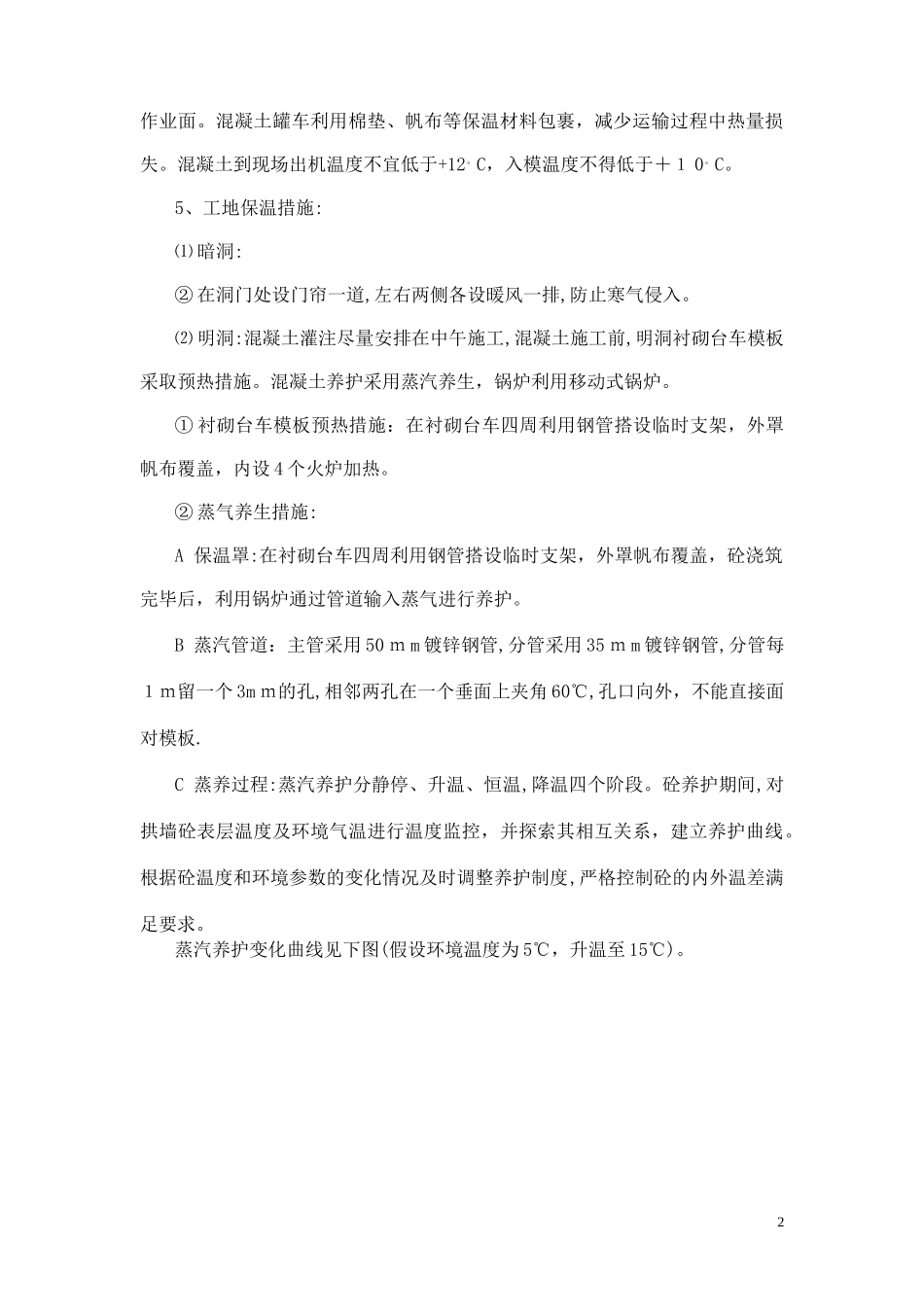

4、混凝土运输保温:混凝土采用罐车运输,运到输送泵内,经泵管将砼送到1作业面
混凝土罐车利用棉垫、帆布等保温材料包裹,减少运输过程中热量损失
混凝土到现场出机温度不宜低于+12
C,入模温度不得低于+10
5、工地保温措施:⑴暗洞:②在洞门处设门帘一道,左右两侧各设暖风一排,防止寒气侵入

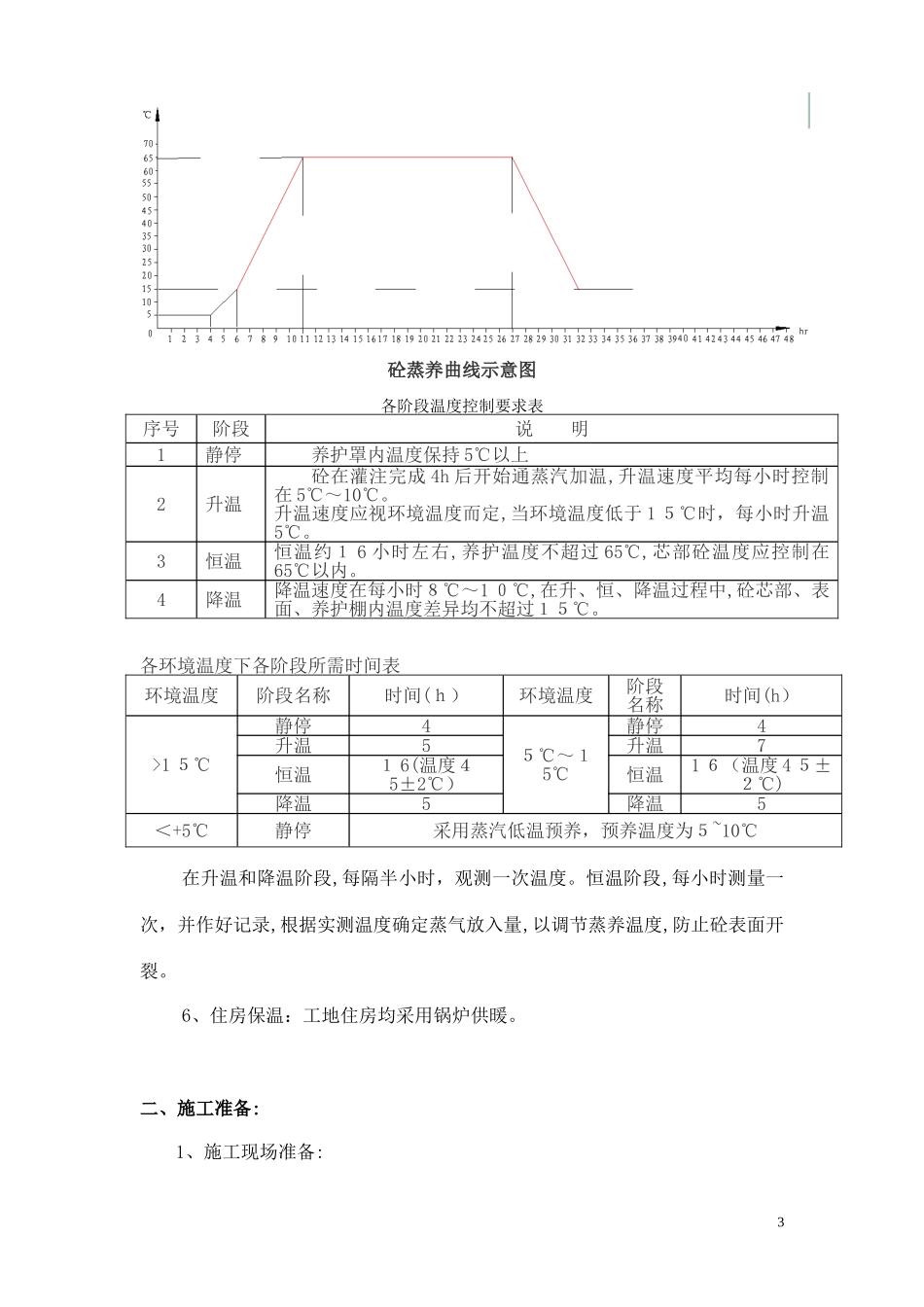

⑵明洞:混凝土灌注尽量安排在中午施工,混凝土施工前,明洞衬砌台
