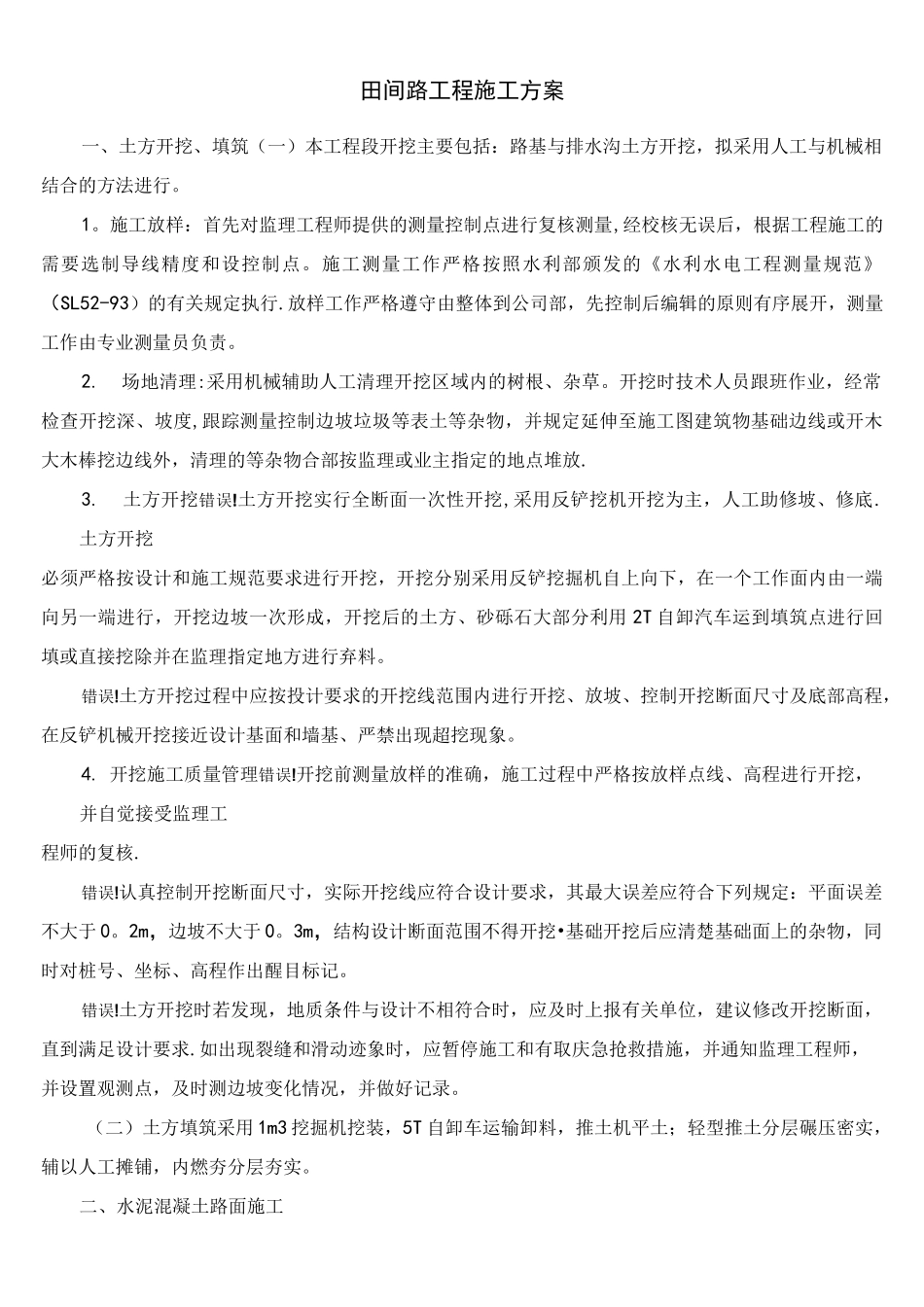

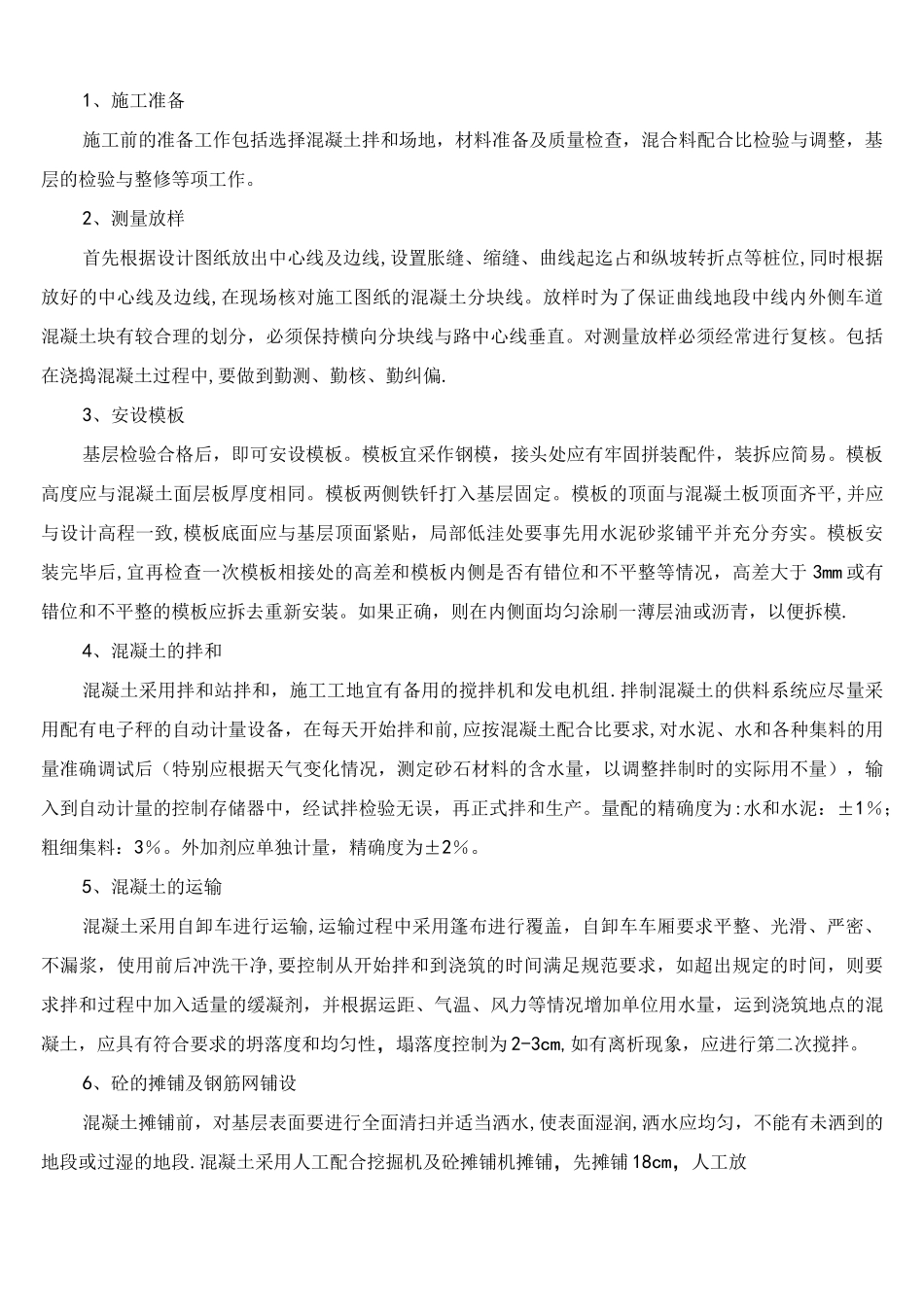

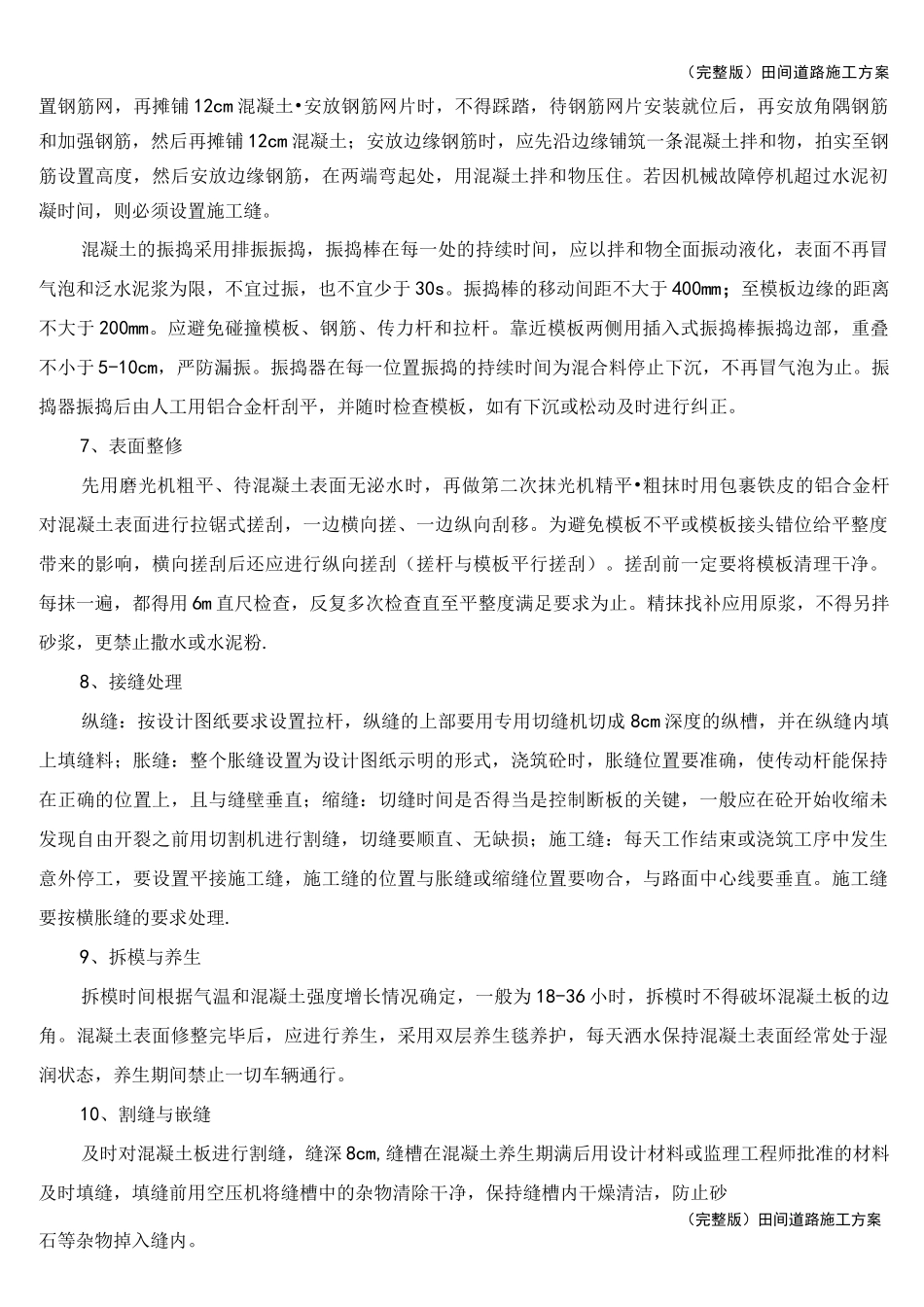

田间路工程施工方案一、土方开挖、填筑(一)本工程段开挖主要包括:路基与排水沟土方开挖,拟采用人工与机械相结合的方法进行
施工放样:首先对监理工程师提供的测量控制点进行复核测量,经校核无误后,根据工程施工的需要选制导线精度和设控制点
施工测量工作严格按照水利部颁发的《水利水电工程测量规范》(SL52-93)的有关规定执行
放样工作严格遵守由整体到公司部,先控制后编辑的原则有序展开,测量工作由专业测量员负责
场地清理:采用机械辅助人工清理开挖区域内的树根、杂草
开挖时技术人员跟班作业,经常检查开挖深、坡度,跟踪测量控制边坡垃圾等表土等杂物,并规定延伸至施工图建筑物基础边线或开木大木棒挖边线外,清理的等杂物合部按监理或业主指定的地点堆放
土方开挖错误
土方开挖实行全断面一次性开挖,采用反铲挖机开挖为主,人工助修坡、修底
土方开挖必须严格按设计和施工规范要求进行开挖,开挖分别采用反铲挖掘机自上向下,在一个工作面内由一端向另一端进行,开挖边坡一次形成,开挖后的土方、砂砾石大部分利用 2T 自卸汽车运到填筑点进行回填或直接挖除并在监理指定地方进行弃料
土方开挖过程中应按投计要求的开挖线范围内进行开挖、放坡、控制开挖断面尺寸及底部高程,在反铲机械开挖接近设计基面和墙基、严禁出现超挖现象
开挖施工质量管理错误
开挖前测量放样的准确,施工过程中严格按放样点线、高程进行开挖,并自觉接受监理工程师的复核
认真控制开挖断面尺寸,实际开挖线应符合设计要求,其最大误差应符合下列规定:平面误差不大于 0
2m,边坡不大于 0
3m,结构设计断面范围不得开挖•基础开挖后应清楚基础面上的杂物,同时对桩号、坐标、高程作出醒目标记
土方开挖时若发现,地质条件与设计不相符合时,应及时上报有关单位,建议修改开挖断面,直到满足设计要求
如出现裂缝和滑动迹象时,应暂停施工和有取庆急抢
