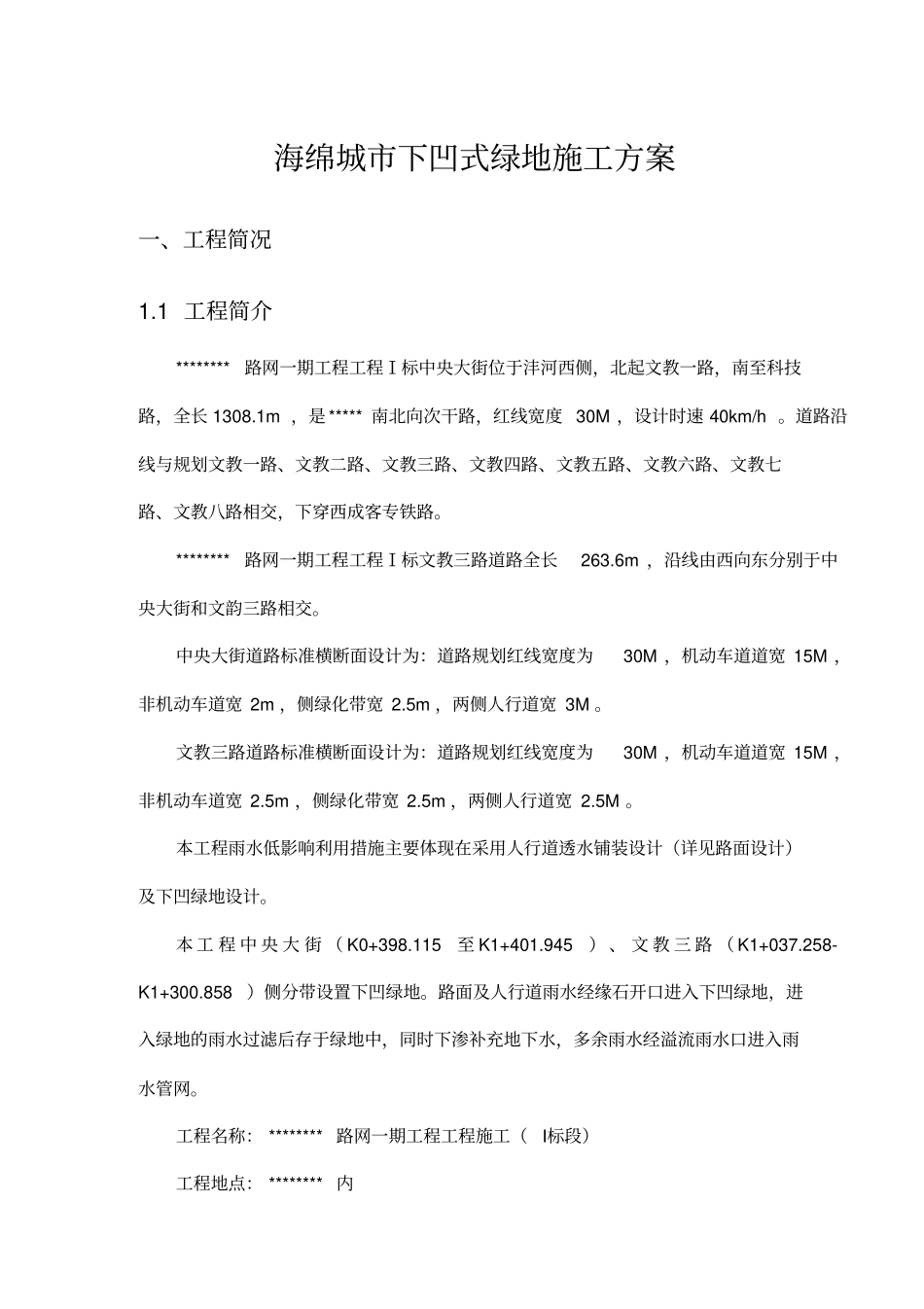

目录一、工程简况21.1 工程简介 21.2 工程内容及具体工程量明细31.3 编制依据 41.4 施工环境 4二、施工布置52.1 施工管理组织52.2 施工前的准备工作52.3 施工顺序 72.4 工期安排和施工进度计划图7三、下凹式绿地的施工方法73.1 施工工艺流程73.2 测量放线、准备工作73.3 基槽开挖、基底整平73.4 防渗土工布安装83.5 碎石垫层及中粗砂垫层施工113.6 种植土施工12四、工程管理机构12五、工程质量保证体系13七、确保工程质量和工期的措施197.1 下凹式绿地工程质量保证措施198.2 下凹式绿地工程施工质量保证措施207.3 工期保证措施22八、施工安全保证措施24海绵城市下凹式绿地施工方案一、工程简况1.1 工程简介********路网一期工程工程Ⅰ标中央大街位于沣河西侧,北起文教一路,南至科技路,全长 1308.1m ,是 ***** 南北向次干路,红线宽度 30M ,设计时速 40km/h 。道路沿线与规划文教一路、文教二路、文教三路、文教四路、文教五路、文教六路、文教七路、文教八路相交,下穿西成客专铁路。********路网一期工程工程Ⅰ标文教三路道路全长263.6m ,沿线由西向东分别于中央大街和文韵三路相交。中央大街道路标准横断面设计为:道路规划红线宽度为30M ,机动车道道宽 15M ,非机动车道宽 2m ,侧绿化带宽 2.5m ,两侧人行道宽 3M 。文教三路道路标准横断面设计为:道路规划红线宽度为30M ,机动车道道宽 15M ,非机动车道宽 2.5m ,侧绿化带宽 2.5m ,两侧人行道宽 2.5M 。本工程雨水低影响利用措施主要体现在采用人行道透水铺装设计(详见路面设计)及下凹绿地设计。本 工 程 中 央 大 街 ( K0+398.115至 K1+401.945) 、 文 教 三 路 ( K1+037.258-K1+300.858)侧分带设置下凹绿地。路面及人行道雨水经缘石开口进入下凹绿地,进入绿地的雨水过滤后存于绿地中,同时下渗补充地下水,多余雨水经溢流雨水口进入雨水管网。工程名称: ******** 路网一期工程工程施工(I标段)工程地点: ******** 内建设单位:设计单位:监理单位:总承包单位:1.2 工程内容及具体工程量明细中央大街下凹式绿地工程工程量明细表序号工程名称单位数量1 挖一般土方 ? m3 4526.69 2 垫层 ( 碎石) ? m3 1187.07 3 垫层 ? (中粗砂)m3 791.38 4 土工布 ?(两布一膜)m2 8072.08 5 土工布 ? (反滤土工布)m2 9180.01 6 填方 ?(种植土)m3 4368.42 7 铁丝网格卵石...
