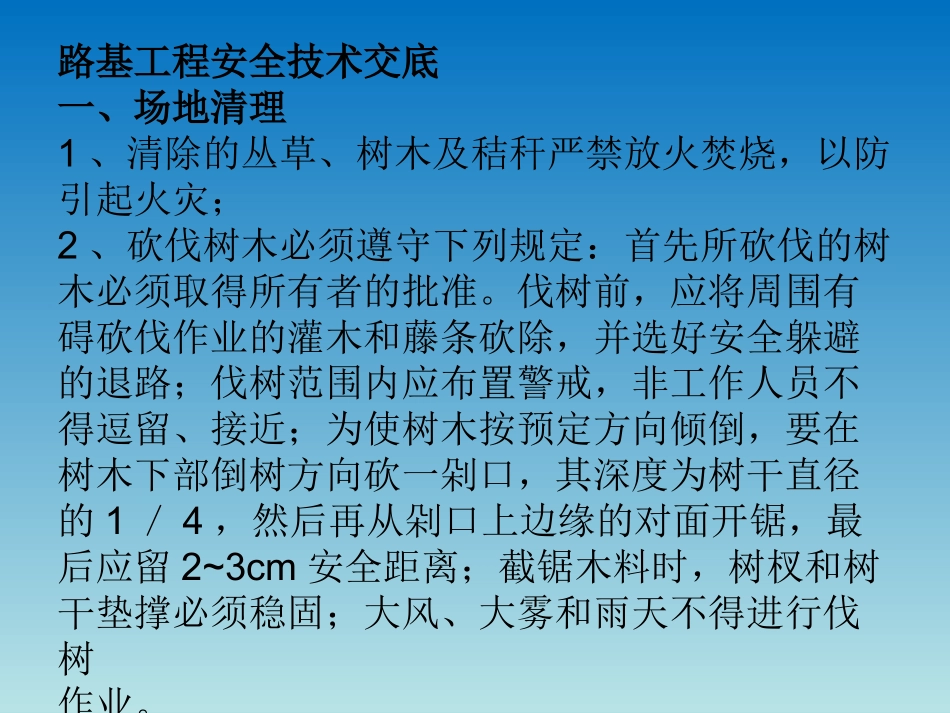

路基工程安全技术交底一、场地清理安全注意事项二、路基工程安全注意事项路基工程安全技术交底一、场地清理1、清除的丛草、树木及秸秆严禁放火焚烧,以防引起火灾;2、砍伐树木必须遵守下列规定:首先所砍伐的树木必须取得所有者的批准。伐树前,应将周围有碍砍伐作业的灌木和藤条砍除,并选好安全躲避的退路;伐树范围内应布置警戒,非工作人员不得逗留、接近;为使树木按预定方向倾倒,要在树木下部倒树方向砍一剁口,其深度为树干直径的1/4,然后再从剁口上边缘的对面开锯,最后应留2~3cm安全距离;截锯木料时,树杈和树干垫撑必须稳固;大风、大雾和雨天不得进行伐树作业。3、电缆、光缆、煤气管道等地下管线附近施工清表,要提前与项目部管理人员取得联系,在运营、设备管理单位的派员到场监督下,共同探明地下管线(缆)后,再共同挖出探槽,进一步确认缆线方向和深度,并采取有效防护措施,以防挖断、压断、碰断电缆、管道。未探明地下设施位置及走向前,严禁盲目开挖。在地下设施附近进行开挖作业时,必须设置明显防护标志并设专人现场监护后,方可进行作业。严禁使用挖掘机、装载机、推土机等大型机械施工。4、防止挖断地下管线“十严禁”①严禁在地下管线不明时施工。②严禁无安全保护措施、安全保护措施未交底进行施工;③严禁未经安全教育的人员上岗作业;④严禁未做探挖就野蛮施工;⑤严禁暴露在外的电缆未做防护,进行其他作业⑥严禁带班人员和项目部安全监督人员不到位情况下擅自施工;⑦严禁大型机械在地下管线未查明处或防护不落实进行施工;⑧严禁挖伤电缆不报告;⑨严禁在地下管线附近乱挖、乱推、乱刨;⑩严禁在暴露的电缆附近生火。二、路基工程注意事项1.进入现场必须佩戴安全帽。2.人工挖掘土方必须遵守下列规定:开挖土方的操作人员之间,必须保持足够的安全距离:横向间距不小于2m,纵向间距不小于3m;土方开挖必须自上而下顺序放坡进行,严禁采用挖空底脚的操作方法;夜间应有充足的照明。•3.机械挖土,启动前应经空车试运转正常后再开始作业。•4.在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全规程要求。(西汉高速右侧110Kv高压线安全距离:机械任何部位边缘在最大偏斜时与外电架空线路边线间的距离:沿垂直方向不小于5.0m;沿水平方向不小于4.0m;左侧330Kv高压线安全距离:沿垂直方向不小于7.0m;沿水平方向不小于7.0m)5.电缆两侧1m范围内应采用人工挖掘。在电杆附近挖土时,对于不能取消的杆身,应留出土台。土台半径:电杆为1~1.5m,拉线1.5~2.5m,并视土质决定土台边坡坡度。土台周围应搭设围护警示栏;6.向汽车上卸土应在车子停稳后进行,禁止铲斗从汽车驾驶室上越过。7.场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。同时要安排洒水车定期洒水,防止扬尘。8.开挖出的土方,要严格按照组织设计堆放。9.挖土机械不得在施工中碰撞支撑,以免引起支撑破坏或拉损。10、土方运输车辆,在通过道路口、转弯时应注意来往的行人和车辆。前后两运输车间距必须大于5米,下坡时间距不小于10米。会车时应轻车让重车,通过窄路、十字路口、交通繁忙地段及转弯时,应注意来往行人及车辆,并严禁车上乘人。车道应有专人维修。11、配合机械作业时,机上、机下人员必须密切配合,相同作业。当必须在机械作业范围内同时进行辅助工作时,应停止机械运转后,辅助人员方可进入。12、大型、重型机械进场前,应查清所通过道路、桥梁的净宽和承载力是否足够,否则应先予拓宽和加固;13、机械在道路两边作业时,必须设明显的安全警示标志,并应设专人站在操作人员能看清的地方指挥,驾机人员必须且只能接受指挥人员发出的规定信号,但对于任何人发出的立即停止信号均应执行。14、配合机械作业的清底、平地、修坡等辅助工作应与机械作业交替进行。机上、机下人员必须密切配合,协同作业。当必须在机械作业范围内同时进行辅助工作时,应停止机械运转后,辅助人员方可进入;15、挖掘机作业:发动机起动后,铲斗内、臂杆、履带和机棚上严禁站人;工作位置必须平坦稳固,车身方向应与挖掘工...
