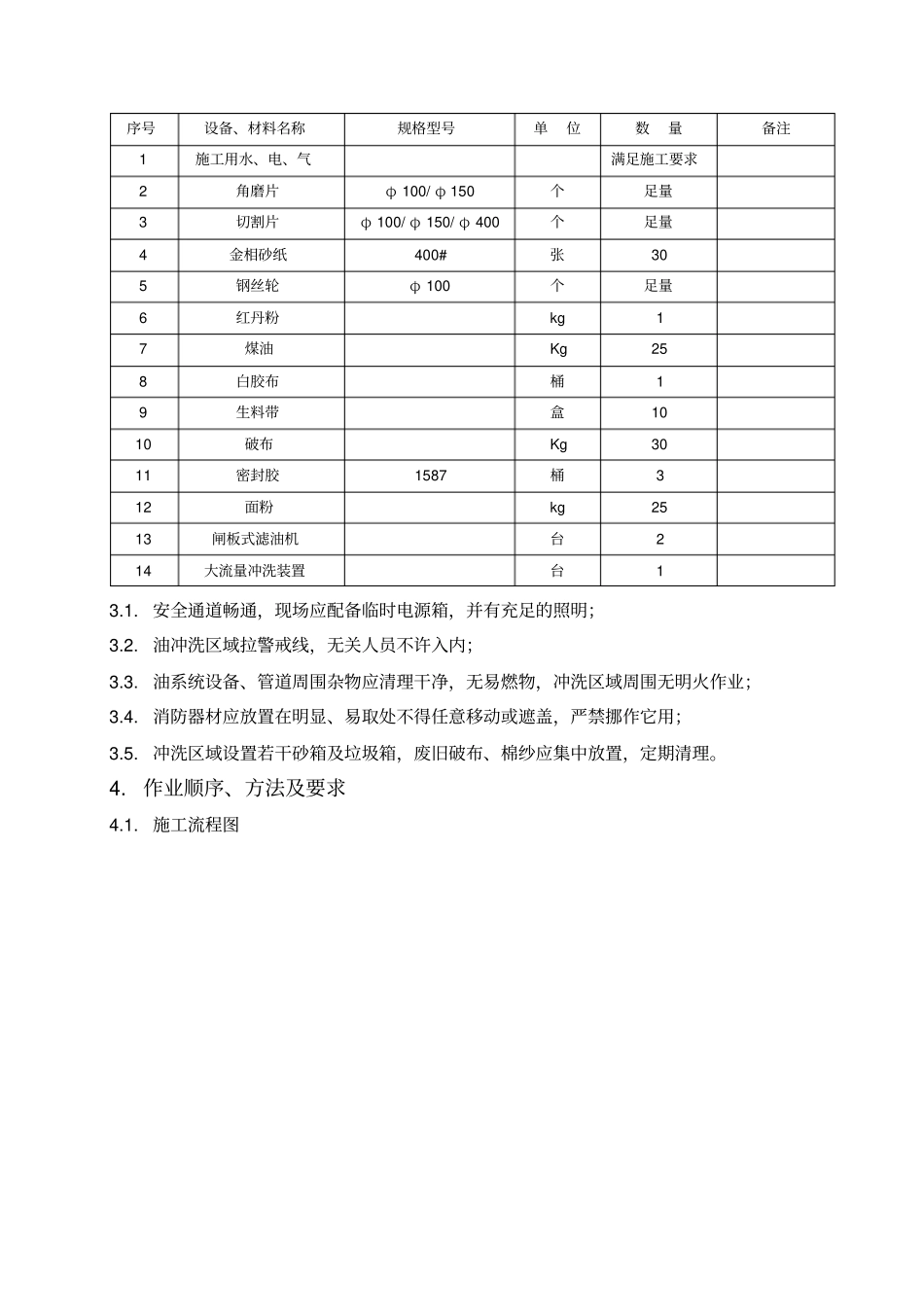

润滑油管道油冲洗作业指导书1 作业项目概况1.1.作业项目概况1.2. 阜南齐耀新能源生物发电1×3MW工程,安装一台汽轮机。汽轮机采用捷克斯洛伐克布尔诺西门子工业透平机械有限公司生产的高温高压高转速汽轮机组。安装位于A、B 排中间 0 米发电机前,整个油系统管道规格多、布置错综复杂,材质多为OCr17Ni12Mo2 。1.2.1. 汽轮发电机组的润滑油系统设备,主要有三个组成部分,一是西门子工业透平机械有限公司随汽轮机提供的机组润滑油系统,二是顶轴油系统。三是控制油系统设备。系统设备与其配套管道、测检装置等组成完整的系统后,发挥各自的作用,润滑油系统设备向汽轮发电机组各轴承提供润滑和冷却用油(机组启动或停机盘车状态下同时提供顶轴用油);1.2.2. 本施工作业指仅针对1 号机组“汽轮发电机组润滑油统冲洗”编制,系统测检装置的安装见热控专业相关文件。1.3. 工作量1.3.1. 油冲洗临时管道的配制安装,轴承座、主油箱、 储油箱、 及临时滤油设备等的清理、检查,临时系统拆除、正式系统恢复;1.3.2. 冲洗范围为:汽轮发电机润滑油系统、汽轮发电机顶轴油系统、汽轮机控制油系统冲洗。1.3.3. 配合电气、热工人员进行检查试验。2.施工所需工机具和测量器具序号名称规格精度数量单位1 电源盘2 个2 行车1 台3 合尺3.5m 3 把4 铁水平200mm 4 个5 线锤0.5kg 2 个6 活扳手18″2 把7 活扳手12″4 把8 活扳手10″4 把9 榔头2p 3 把10 氧气表2 块11 乙炔表2 块12 火焊皮带2 付3.施工所需材料序号设备、材料名称规格型号单位数量备注1 施工用水、电、气满足施工要求2 角磨片φ 100/ φ 150 个足量3 切割片φ 100/ φ 150/ φ 400 个足量4 金相砂纸400# 张30 5 钢丝轮φ 100 个足量6 红丹粉kg 1 7 煤油Kg 25 8 白胶布桶1 9 生料带盒10 10 破布Kg 30 11 密封胶1587 桶3 12 面粉kg 25 13 闸板式滤油机台2 14 大流量冲洗装置台1 3.1.安全通道畅通,现场应配备临时电源箱,并有充足的照明;3.2.油冲洗区域拉警戒线,无关人员不许入内;3.3.油系统设备、管道周围杂物应清理干净,无易燃物,冲洗区域周围无明火作业;3.4.消防器材应放置在明显、易取处不得任意移动或遮盖,严禁挪作它用;3.5.冲洗区域设置若干砂箱及垃圾箱,废旧破布、棉纱应集中放置,定期清理。4.作业顺序、方法及要求4.1.施工流程图 N Y 4.2.作业内容、方法及要求4.2.1.油冲洗的必要性及目的:...
