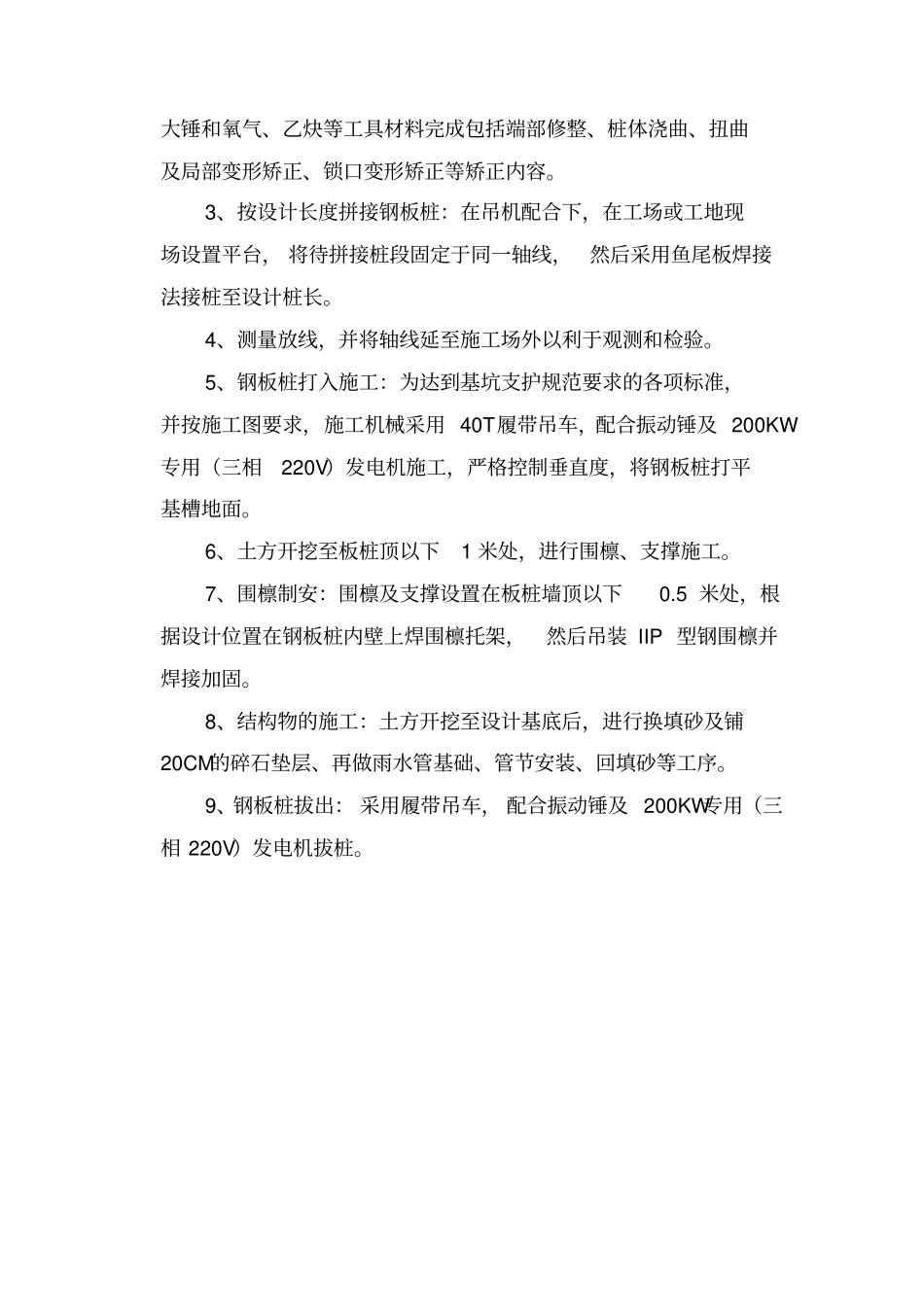

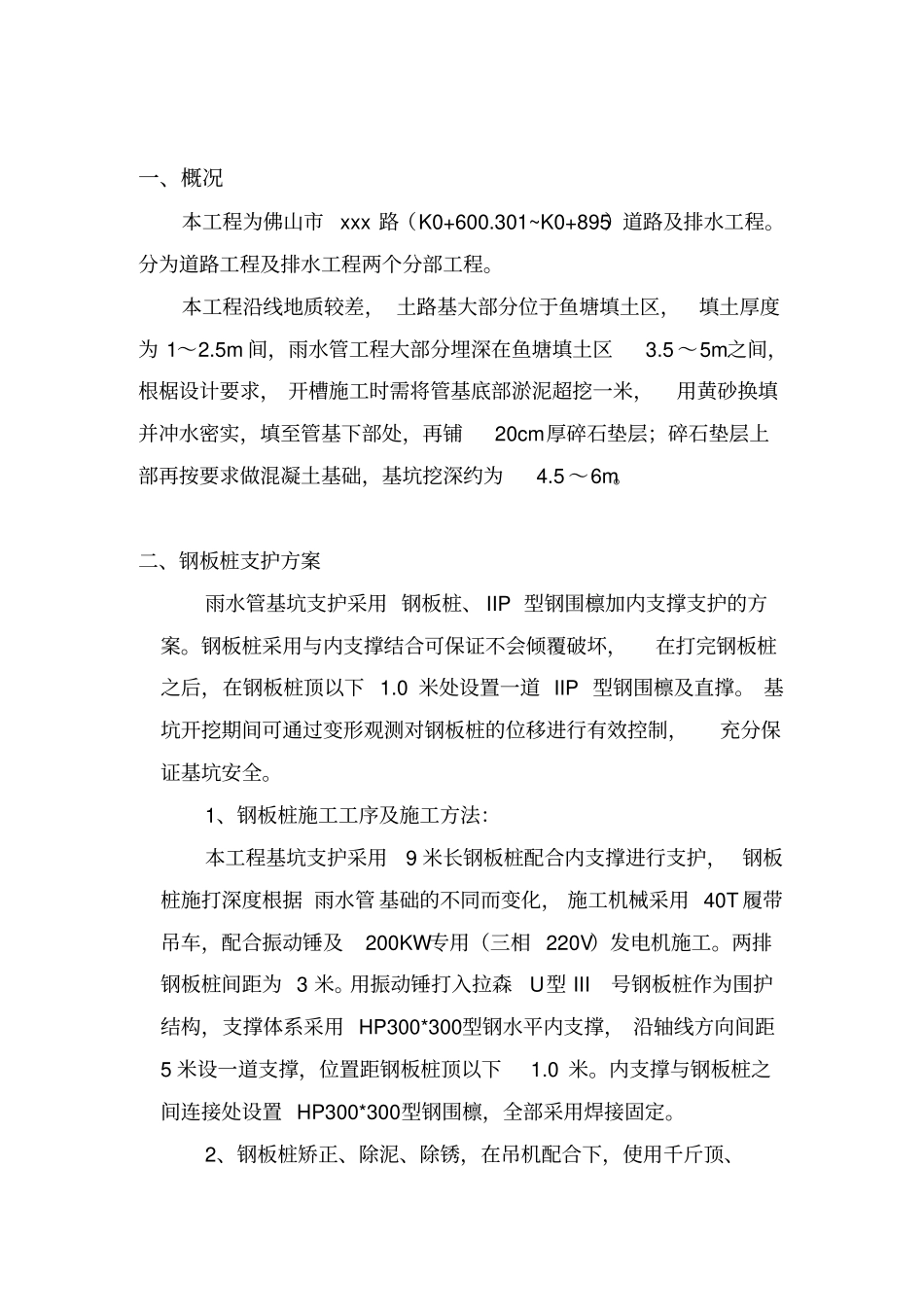

佛山市 xxx 路(K0+600.301-K0+895 段)道路与排水工程深基坑专项支护方案编制人:编制日期:项目负责人:技术负责人:审批人:审批日期:一、概况本工程为佛山市xxx 路(K0+600.301~K0+895)道路及排水工程。分为道路工程及排水工程两个分部工程。本工程沿线地质较差, 土路基大部分位于鱼塘填土区,填土厚度为 1~2.5m 间,雨水管工程大部分埋深在鱼塘填土区3.5 ~5m之间,根椐设计要求, 开槽施工时需将管基底部淤泥超挖一米,用黄砂换填并冲水密实,填至管基下部处,再铺20cm厚碎石垫层;碎石垫层上部再按要求做混凝土基础,基坑挖深约为4.5 ~6m。二、钢板桩支护方案雨水管基坑支护采用 钢板桩、 IIP 型钢围檩加内支撑支护的方案。钢板桩采用与内支撑结合可保证不会倾覆破坏,在打完钢板桩之后,在钢板桩顶以下 1.0 米处设置一道 IIP 型钢围檩及直撑。 基坑开挖期间可通过变形观测对钢板桩的位移进行有效控制,充分保证基坑安全。1、钢板桩施工工序及施工方法:本工程基坑支护采用9 米长钢板桩配合内支撑进行支护, 钢板桩施打深度根据 雨水管 基础的不同而变化, 施工机械采用 40T 履带吊车,配合振动锤及200KW专用(三相 220V)发电机施工。两排钢板桩间距为 3 米。用振动锤打入拉森U型 III号钢板桩作为围护结构,支撑体系采用 HP300*300型钢水平内支撑, 沿轴线方向间距5 米设一道支撑,位置距钢板桩顶以下1.0 米。内支撑与钢板桩之间连接处设置 HP300*300型钢围檩,全部采用焊接固定。2、钢板桩矫正、除泥、除锈,在吊机配合下,使用千斤顶、大锤和氧气、乙炔等工具材料完成包括端部修整、桩体浇曲、扭曲及局部变形矫正、锁口变形矫正等矫正内容。3、按设计长度拼接钢板桩:在吊机配合下,在工场或工地现场设置平台, 将待拼接桩段固定于同一轴线,然后采用鱼尾板焊接法接桩至设计桩长。4、测量放线,并将轴线延至施工场外以利于观测和检验。5、钢板桩打入施工:为达到基坑支护规范要求的各项标准,并按施工图要求,施工机械采用 40T履带吊车,配合振动锤及 200KW专用(三相220V)发电机施工,严格控制垂直度,将钢板桩打平基槽地面。6、土方开挖至板桩顶以下1 米处,进行围檩、支撑施工。7、围檩制安:围檩及支撑设置在板桩墙顶以下0.5 米处,根据设计位置在钢板桩内壁上焊围檩托架,然后吊装 IIP 型钢围檩并焊接加固。8、结构物的施工:土方开挖至设计基底后,进行换填砂及铺20CM的碎石垫层、...
