基坑支护专项施工方案审核:审定:编写:*****************公司年月日目录一
1 施工方针3
2 施工准备3
4 投入的主要施工设备3
5 施工材料3
6 施工进度计划四
施工工艺枝术4
1 冠梁施工4
2 锚索施工4
3 土钉墙施工五
施工安全保证措施5
1 安全管理5
2 安全教育与培训5
3 安全检查5
4 安全措施5
5 基坑预警5
6 安全预控措施5
7 基坑应急措施5
8 基坑变形监测六

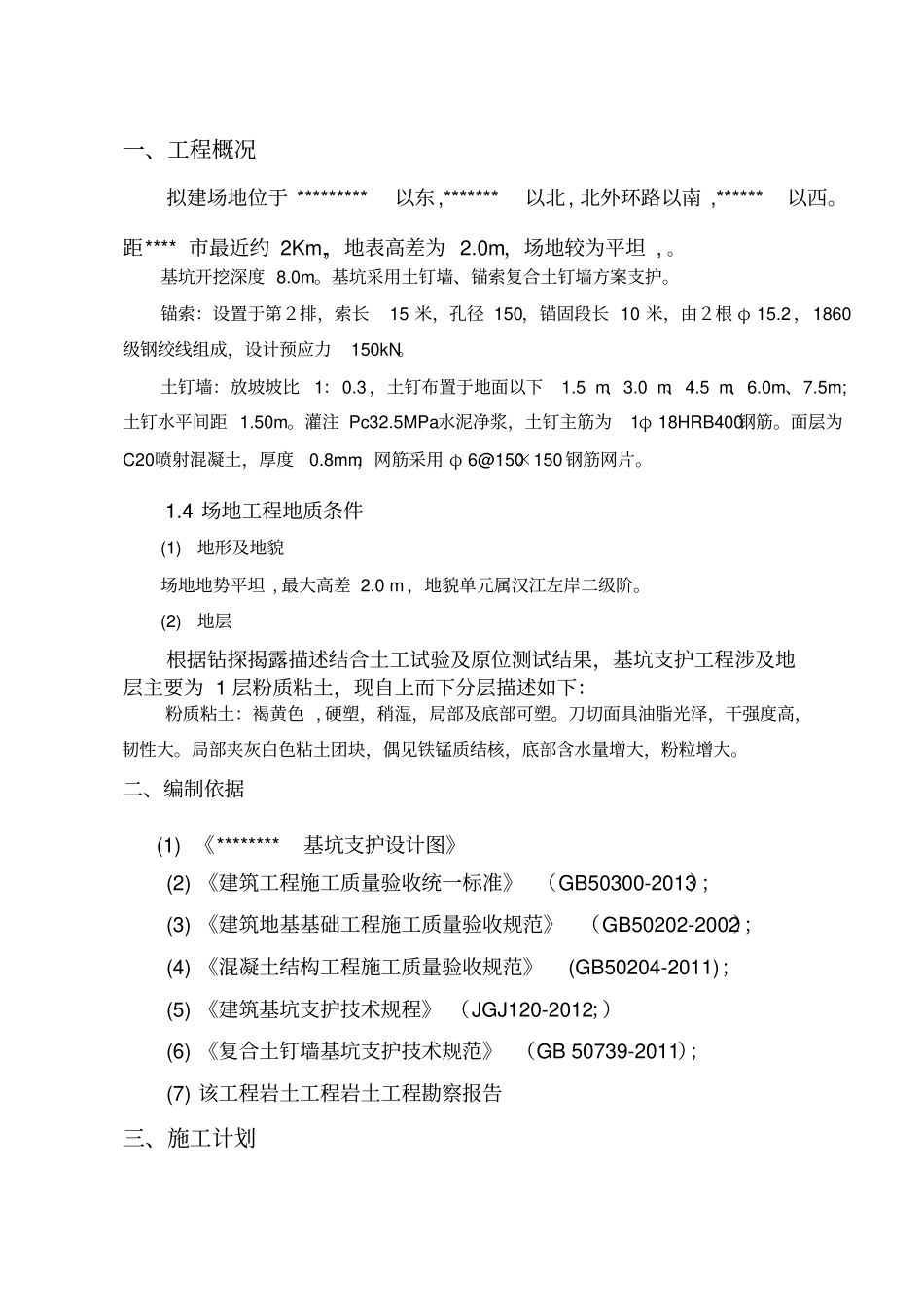

劳动力计划一、工程概况拟建场地位于 *********以东,*******以北, 北外环路以南 ,******以西
距**** 市最近约 2Km,,地表高差为 2
0m,场地较为平坦 ,
基坑开挖深度 8
基坑采用土钉墙、锚索复合土钉墙方案支护
锚索:设置于第2排,索长15 米,孔径 150,锚固段长 10 米,由2根 φ 15
2 ,1860级钢绞线组成,设计预应力150kN
土钉墙:放坡坡比1:0
3 ,土钉布置于地面以下1
5m;土钉水平间距 1
灌注 Pc32
5MPa水泥净浆,土钉主筋为1φ 18HRB400钢筋
面层为C20喷射混凝土,厚度0
8mm,网筋采用 φ 6@150×150 钢筋网片
4 场地工程地质条件(1) 地形及地貌场地地势平坦 , 最大高差 2
0 m ,地貌单元属汉江左岸二级阶
(2) 地层根据钻探揭露描述结合土工试验及原位测试结果,基坑支护工程涉及地层主要为 1 层粉质粘土,现自上而下分层描述如下:粉质粘土:褐黄色 , 硬塑,稍湿,局部及底部可塑
刀切面具油脂光泽,干强度高,韧性大
局部夹灰白色粘土团块,偶见铁锰质结核,底部含水量增大,粉粒增大
二、编制依据 (1) 《********基坑支护设计图》(2) 《建筑工程施工质量验收统
