混凝土构件切割施工方案
专业资料分享
WORD完美格式

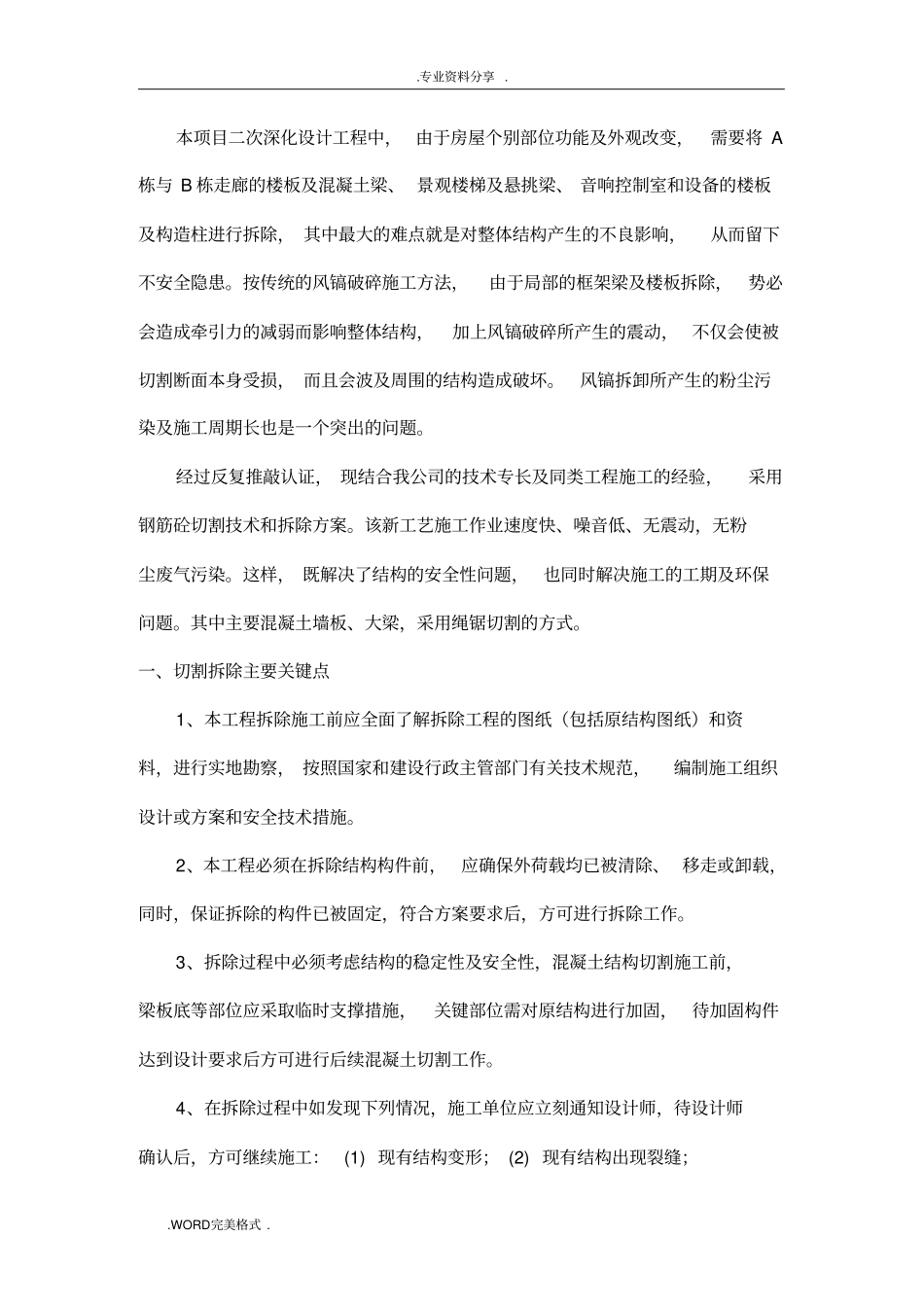

本项目二次深化设计工程中, 由于房屋个别部位功能及外观改变,需要将 A栋与 B 栋走廊的楼板及混凝土梁、 景观楼梯及悬挑梁、 音响控制室和设备的楼板及构造柱进行拆除, 其中最大的难点就是对整体结构产生的不良影响,从而留下不安全隐患
按传统的风镐破碎施工方法,由于局部的框架梁及楼板拆除,势必会造成牵引力的减弱而影响整体结构,加上风镐破碎所产生的震动, 不仅会使被切割断面本身受损, 而且会波及周围的结构造成破坏
风镐拆卸所产生的粉尘污染及施工周期长也是一个突出的问题
经过反复推敲认证, 现结合我公司的技术专长及同类工程施工的经验,采用钢筋砼切割技术和拆除方案
该新工艺施工作业速度快、噪音低、无震动,无粉尘废气污染
这样, 既解决了结构的安全性问题,也同时解决施工的工期及环保问题
其中主要混凝土墙板、大梁,采用绳锯切割的方式
一、切割拆除主要关键点1、本工程拆除施工前应全面了解拆除工程的图纸(包括原结构图纸)和资料,进行实地勘察, 按照国家和建设行政主管部门有关技术规范,编制施工组织设计或方案和安全技术措施
2、本工程必须在拆除结构构件前,应确保外荷载均已被清除、 移走或卸载,同时,保证拆除的构件已被固定,符合方案要求后,方可进行拆除工作
3、拆除过程中必须考虑结构的稳定性及安全性,混凝土结构切割施工前,梁板底等部位应采取临时支撑措施,关键部位需对原结构进行加固,待加固构件达到设计要求后方可进行后续混凝土切割工作
4、在拆除过程中如发现下列情况,施工单位应立刻通知设计师,待设计师确认后,方可继续施工:(1) 现有结构变形; (2) 现有结构出现裂缝;
专业资料分享
WORD完美格式

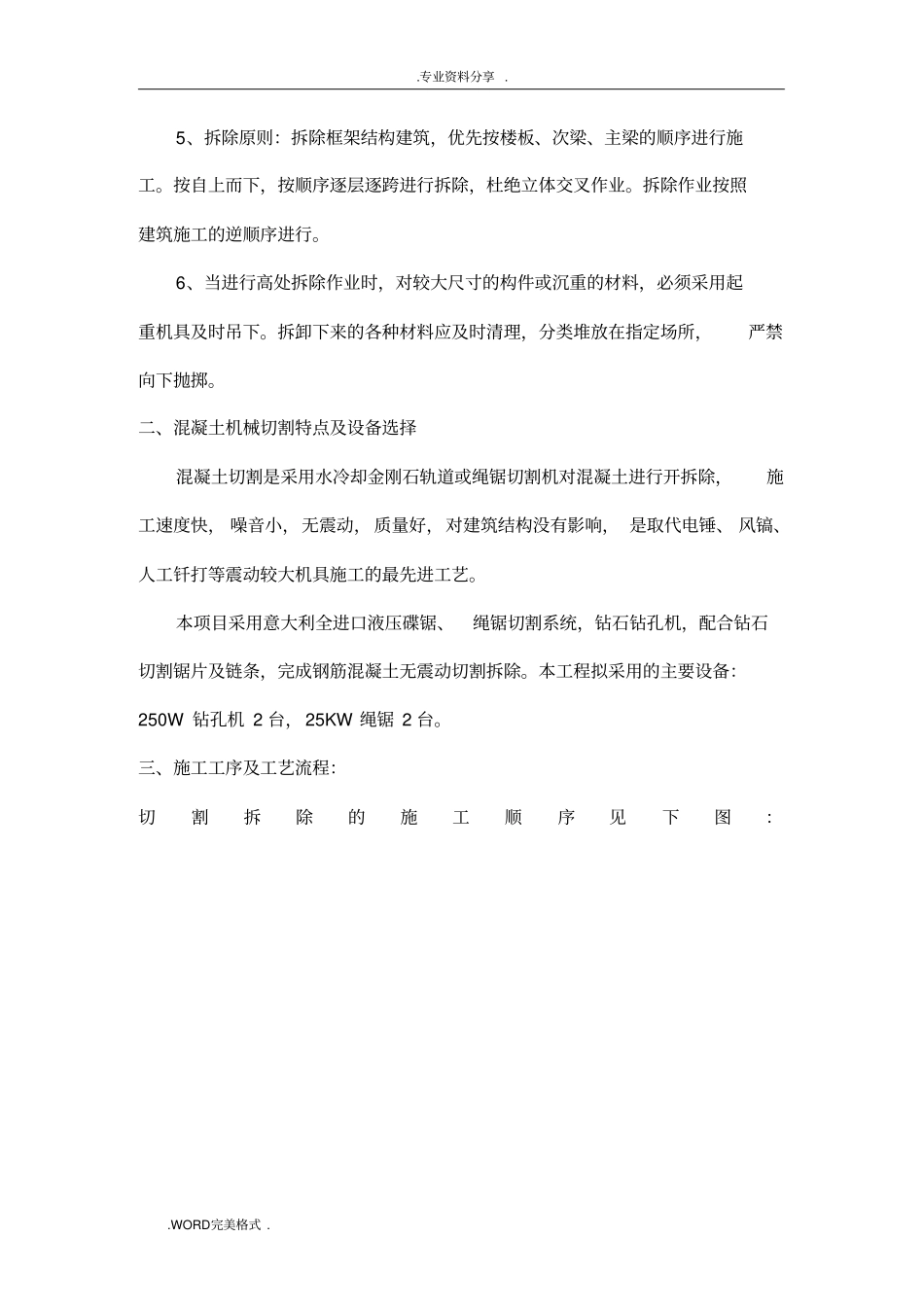

5、拆除原则:拆除框架结构建筑,优先按楼板、次梁、主梁的顺序进行施工
