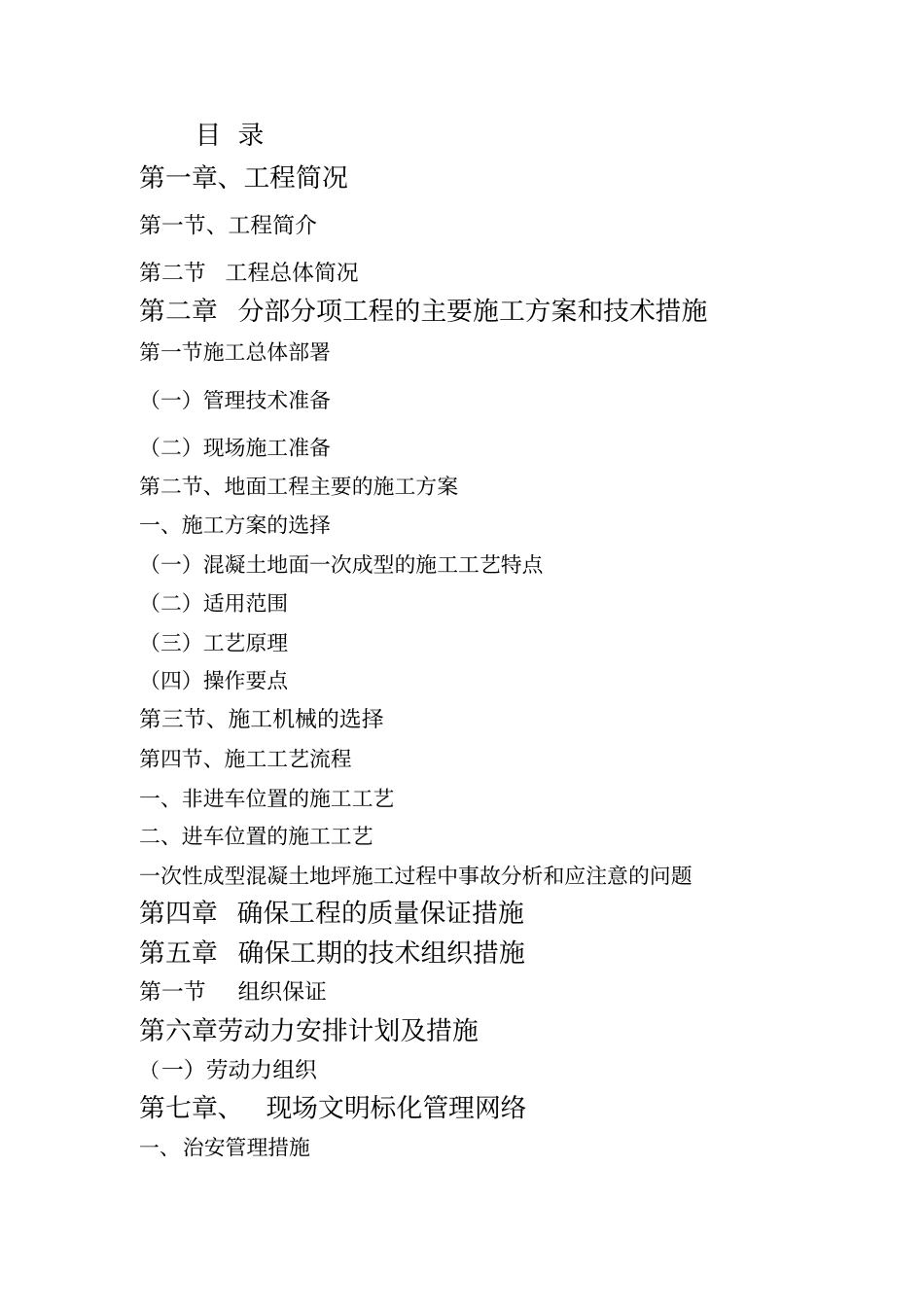

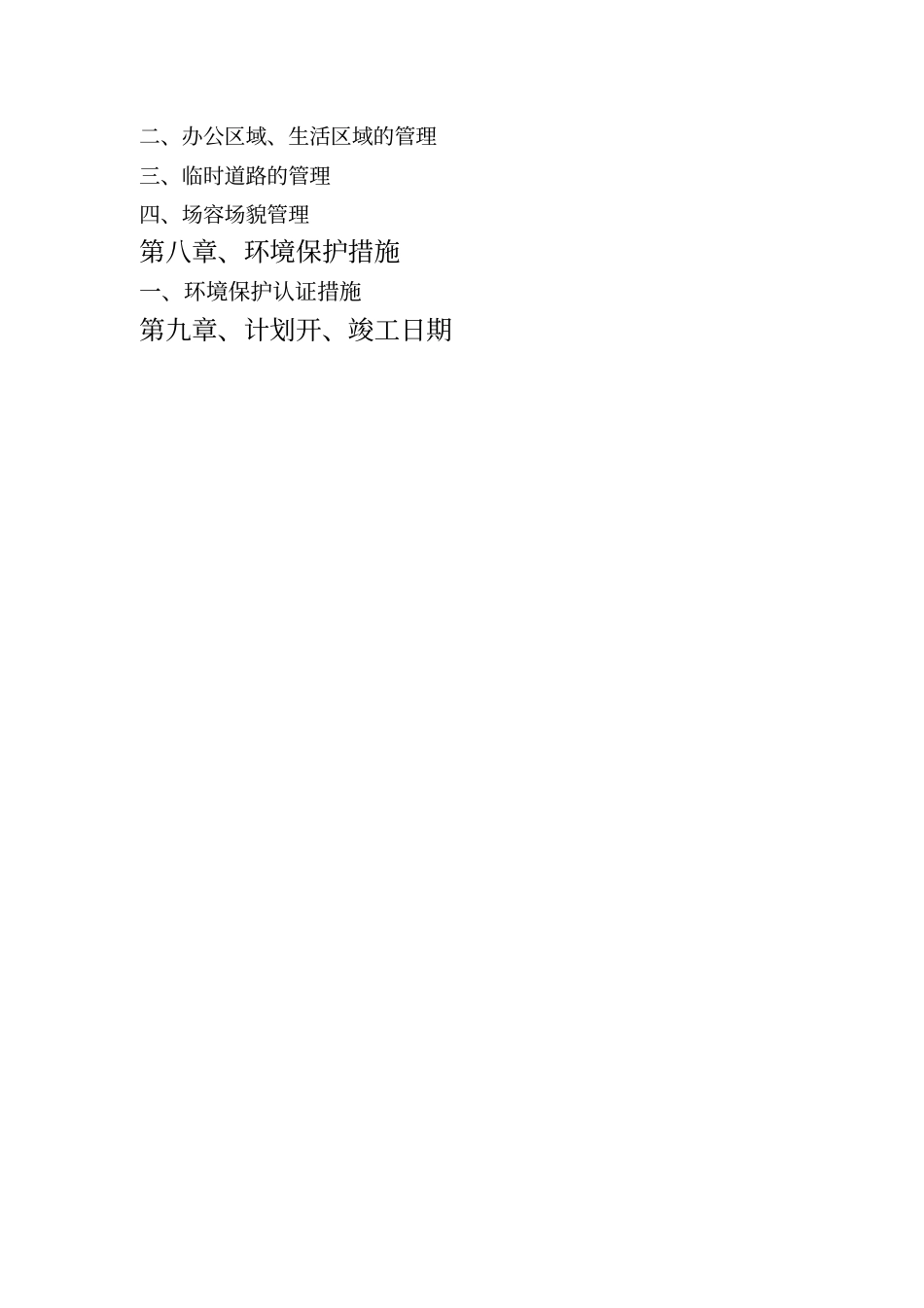

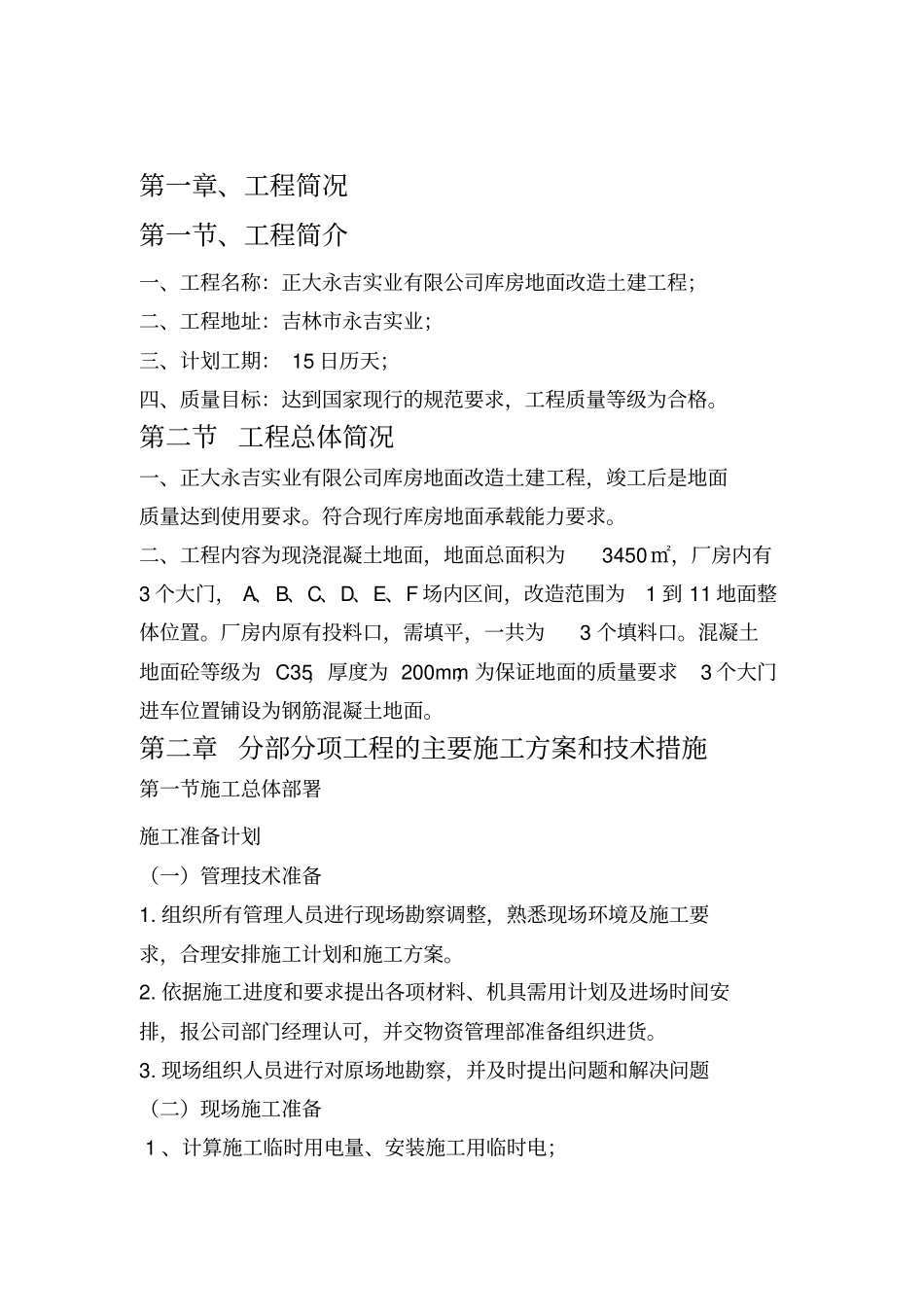

目 录第一章、工程简况第一节、工程简介第二节工程总体简况第二章 分部分项工程的主要施工方案和技术措施第一节施工总体部署(一)管理技术准备(二)现场施工准备第二节、地面工程主要的施工方案一、施工方案的选择(一)混凝土地面一次成型的施工工艺特点(二)适用范围(三)工艺原理(四)操作要点第三节、施工机械的选择第四节、施工工艺流程一、非进车位置的施工工艺二、进车位置的施工工艺一次性成型混凝土地坪施工过程中事故分析和应注意的问题第四章 确保工程的质量保证措施第五章 确保工期的技术组织措施第一节组织保证第六章劳动力安排计划及措施(一)劳动力组织第七章、现场文明标化管理网络一、治安管理措施二、办公区域、生活区域的管理三、临时道路的管理四、场容场貌管理第八章、环境保护措施一、环境保护认证措施第九章、计划开、竣工日期第一章、工程简况第一节、工程简介一、工程名称:正大永吉实业有限公司库房地面改造土建工程;二、工程地址:吉林市永吉实业;三、计划工期: 15 日历天;四、质量目标:达到国家现行的规范要求,工程质量等级为合格
第二节 工程总体简况一、正大永吉实业有限公司库房地面改造土建工程,竣工后是地面质量达到使用要求
符合现行库房地面承载能力要求
二、工程内容为现浇混凝土地面,地面总面积为3450 ㎡,厂房内有3 个大门, A、B、C、D、E、F 场内区间,改造范围为1 到 11 地面整体位置
厂房内原有投料口,需填平,一共为3 个填料口
混凝土地面砼等级为 C35,厚度为 200mm;为保证地面的质量要求3 个大门进车位置铺设为钢筋混凝土地面
第二章 分部分项工程的主要施工方案和技术措施第一节施工总体部署施工准备计划(一)管理技术准备1
组织所有管理人员进行现场勘察调整,熟悉现场环境及施工要求,合理安排施工计划和施工方案
依据施工进度和要求提出各项材料、机具需用计划及进场时间安排,报公司
