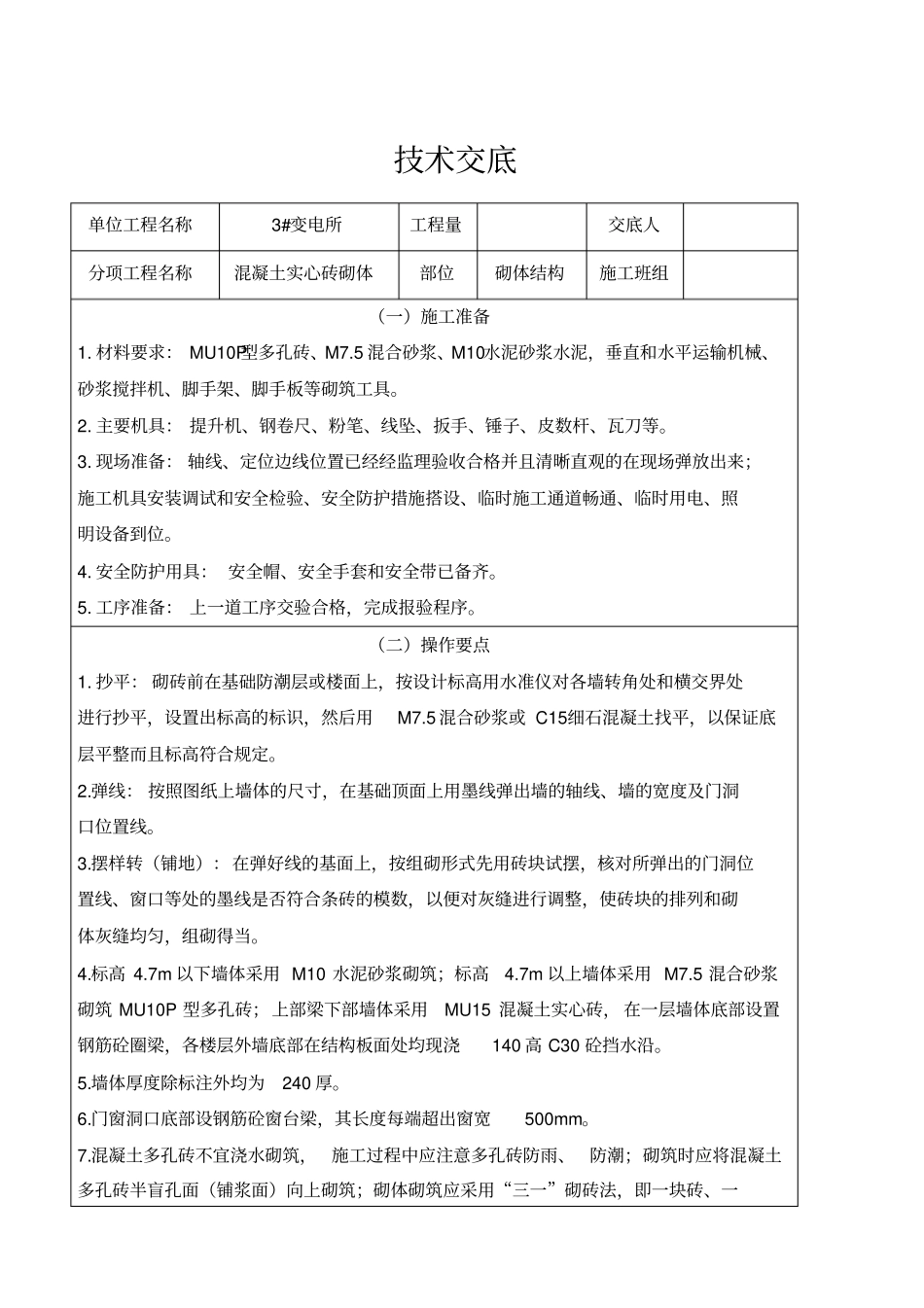

技术交底单位工程名称3#变电所工程量交底人分项工程名称混凝土实心砖砌体部位砌体结构施工班组(一)施工准备1
材料要求: MU10P型多孔砖、M7
5 混合砂浆、M10水泥砂浆水泥,垂直和水平运输机械、砂浆搅拌机、脚手架、脚手板等砌筑工具
主要机具: 提升机、钢卷尺、粉笔、线坠、扳手、锤子、皮数杆、瓦刀等
现场准备: 轴线、定位边线位置已经经监理验收合格并且清晰直观的在现场弹放出来;施工机具安装调试和安全检验、安全防护措施搭设、临时施工通道畅通、临时用电、照明设备到位
安全防护用具: 安全帽、安全手套和安全带已备齐
工序准备: 上一道工序交验合格,完成报验程序
(二)操作要点1
抄平: 砌砖前在基础防潮层或楼面上,按设计标高用水准仪对各墙转角处和横交界处进行抄平,设置出标高的标识,然后用M7
5 混合砂浆或 C15细石混凝土找平,以保证底层平整而且标高符合规定
弹线: 按照图纸上墙体的尺寸,在基础顶面上用墨线弹出墙的轴线、墙的宽度及门洞口位置线
摆样转(铺地):在弹好线的基面上,按组砌形式先用砖块试摆,核对所弹出的门洞位置线、窗口等处的墨线是否符合条砖的模数,以便对灰缝进行调整,使砖块的排列和砌体灰缝均匀,组砌得当
7m 以下墙体采用 M10 水泥砂浆砌筑;标高4
7m 以上墙体采用 M7
5 混合砂浆砌筑 MU10P 型多孔砖;上部梁下部墙体采用MU15 混凝土实心砖, 在一层墙体底部设置钢筋砼圈梁,各楼层外墙底部在结构板面处均现浇140 高 C30 砼挡水沿
墙体厚度除标注外均为240 厚
门窗洞口底部设钢筋砼窗台梁,其长度每端超出窗宽500mm
混凝土多孔砖不宜浇水砌筑,施工过程中应注意多孔砖防雨、防潮;砌筑时应将混凝土多孔砖半盲孔面(铺浆面)向上砌筑;砌体砌筑应采用“三一”砌砖法,即一块砖、一铲灰、一柔压并
