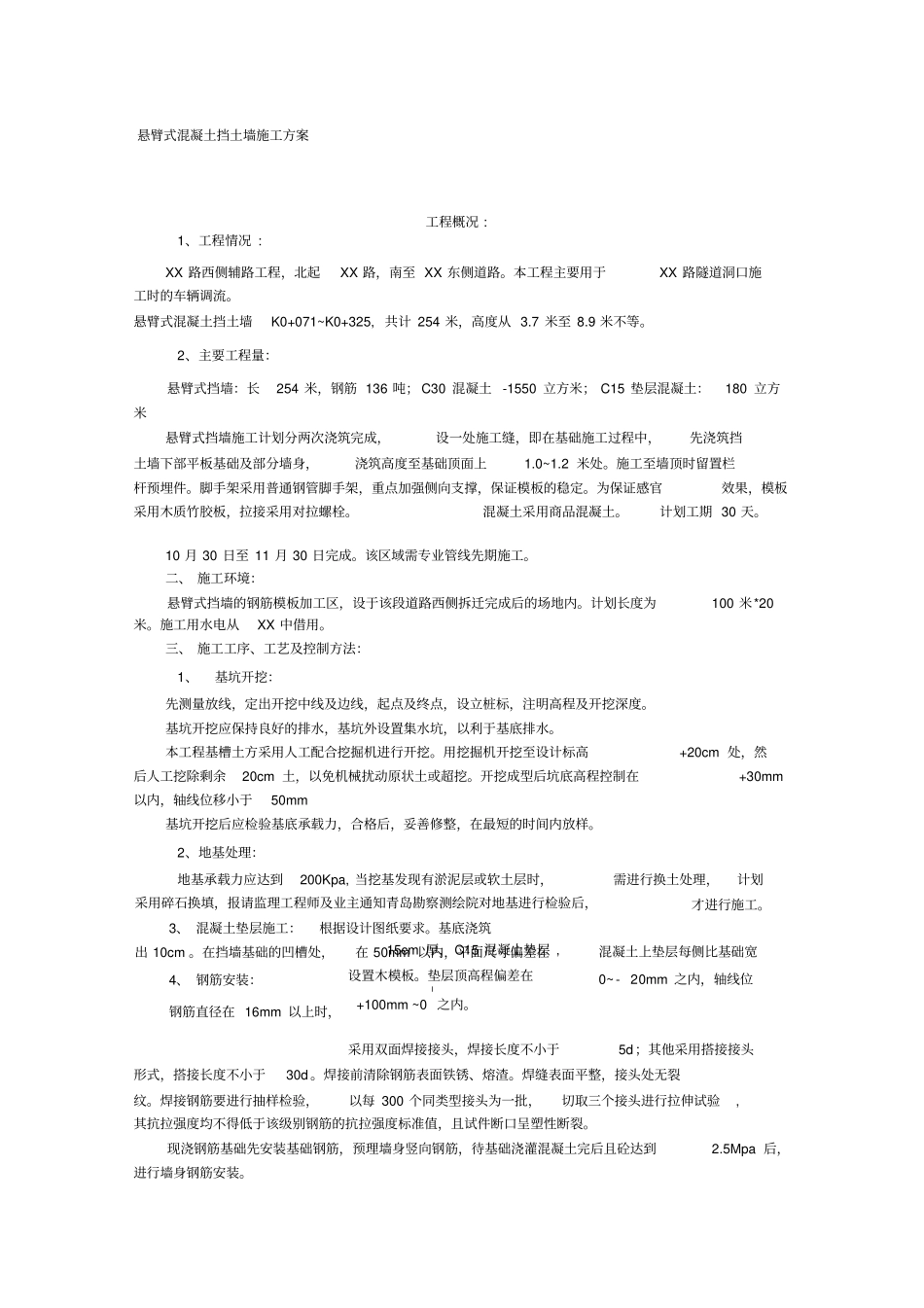

悬臂式混凝土挡土墙施工方案1、工程情况 : XX 路西侧辅路工程,北起XX 路,南至 XX 东侧道路
本工程主要用于XX 路隧道洞口施工时的车辆调流
悬臂式混凝土挡土墙K0+071~K0+325, 共计 254 米,高度从 3
7 米至 8
2、主要工程量:悬臂式挡墙:长254 米,钢筋 136 吨; C30 混凝土-1550 立方米; C15 垫层混凝土:180 立方米悬臂式挡墙施工计划分两次浇筑完成,设一处施工缝,即在基础施工过程中,先浇筑挡土墙下部平板基础及部分墙身,浇筑高度至基础顶面上1
施工至墙顶时留置栏杆预埋件
脚手架采用普通钢管脚手架,重点加强侧向支撑,保证模板的稳定
为保证感官效果,模板采用木质竹胶板,拉接采用对拉螺栓
混凝土采用商品混凝土
计划工期 30 天
10 月 30 日至 11 月 30 日完成
该区域需专业管线先期施工
二、 施工环境:悬臂式挡墙的钢筋模板加工区,设于该段道路西侧拆迁完成后的场地内
计划长度为100 米*20米
施工用水电从XX 中借用

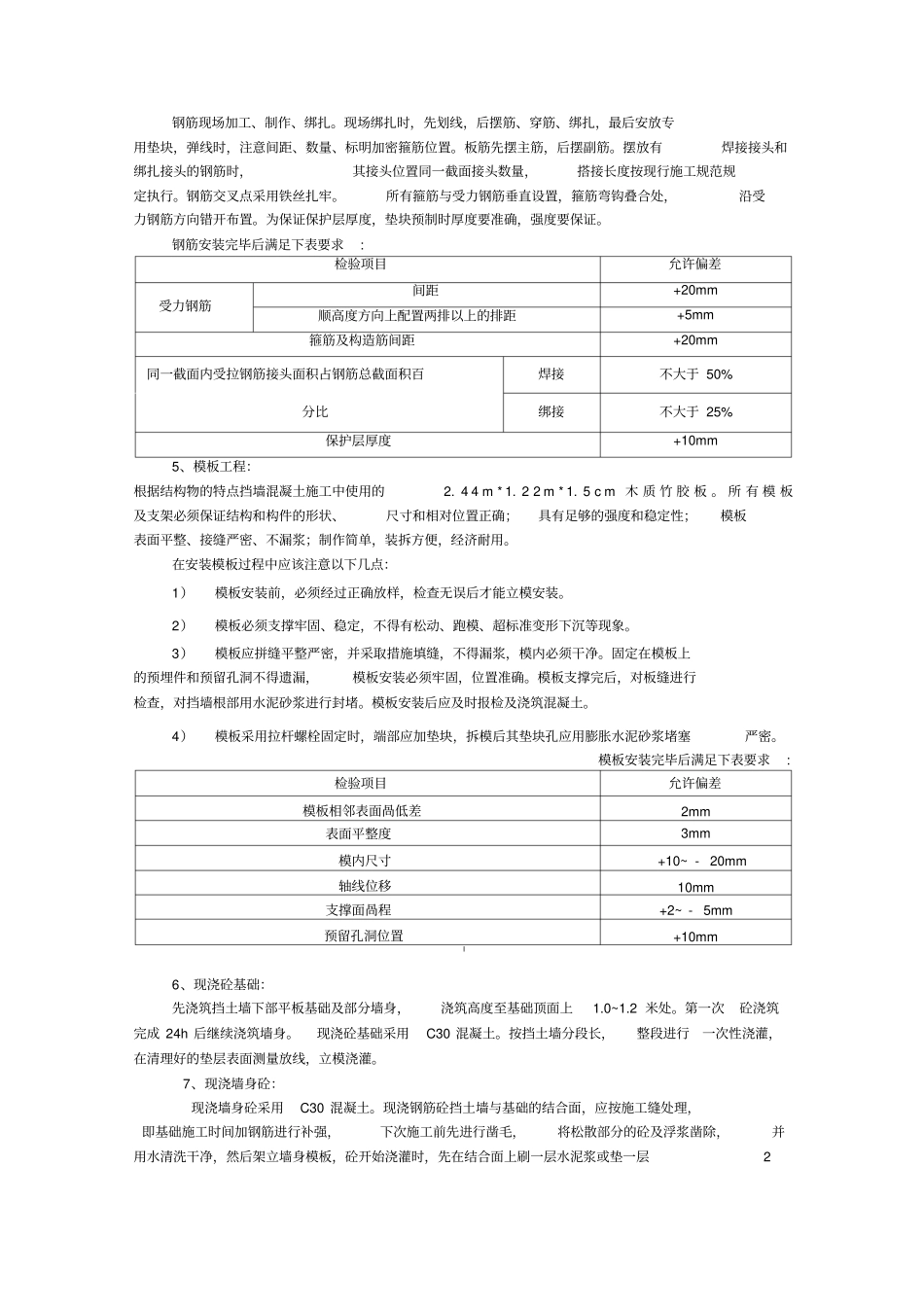

三、 施工工序、工艺及控制方法:1、基坑开挖:先测量放线,定出开挖中线及边线,起点及终点,设立桩标,注明高程及开挖深度
基坑开挖应保持良好的排水,基坑外设置集水坑,以利于基底排水
本工程基槽土方采用人工配合挖掘机进行开挖
用挖掘机开挖至设计标高+20cm 处,然后人工挖除剩余20cm 土,以免机械扰动原状土或超挖
开挖成型后坑底高程控制在+30mm以内,轴线位移小于50mm基坑开挖后应检验基底承载力,合格后,妥善修整,在最短的时间内放样
2、地基处理:地基承载力应达到200Kpa, 当挖基发现有淤泥层或软土层时,需进行换土处理,计划形式,搭接长度不小于30d
焊接前清除钢筋表面铁锈、熔渣
焊缝表面平整,接头处无裂纹

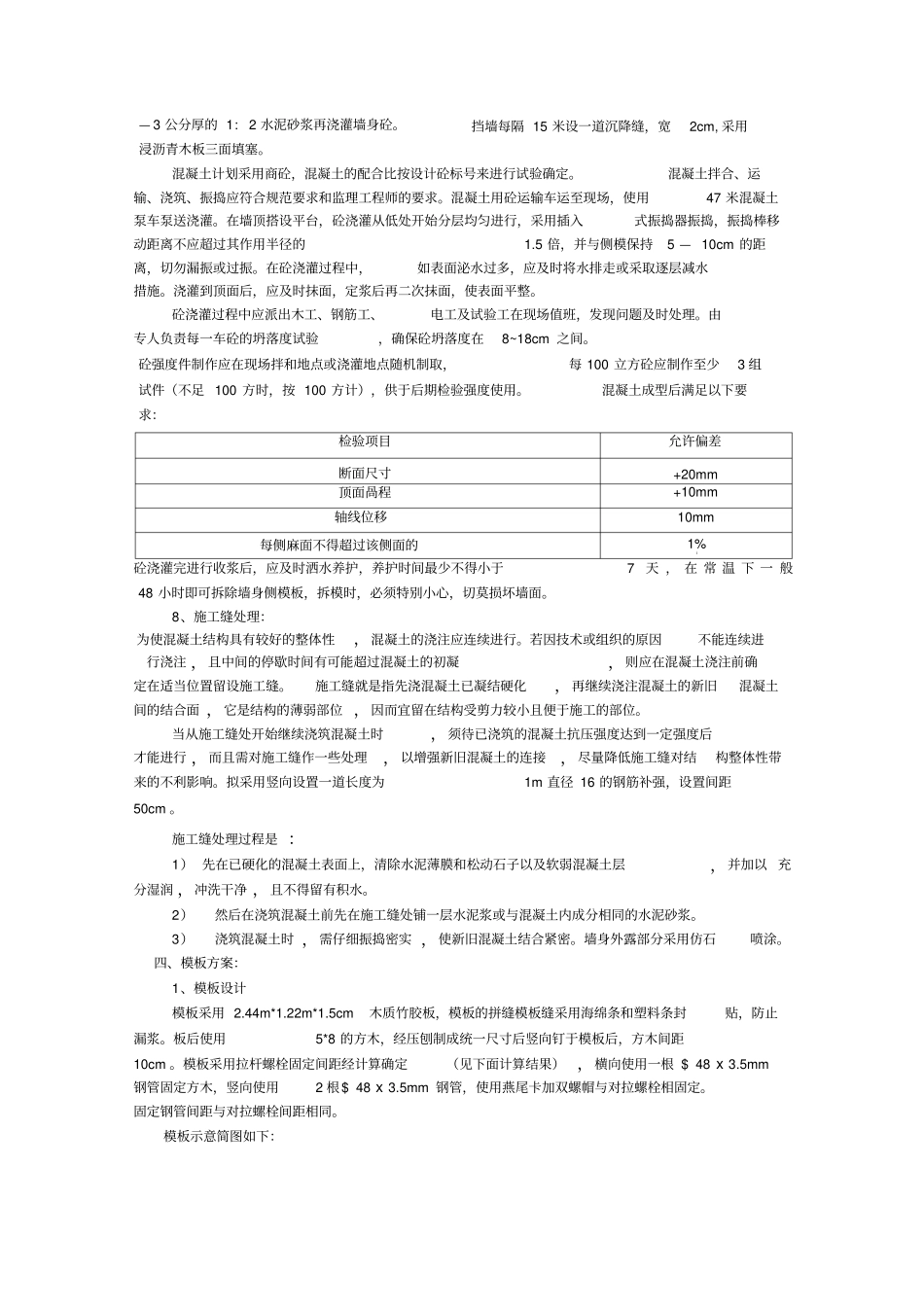

焊接钢筋要进行抽样检验,以每 300 个同类型接头
