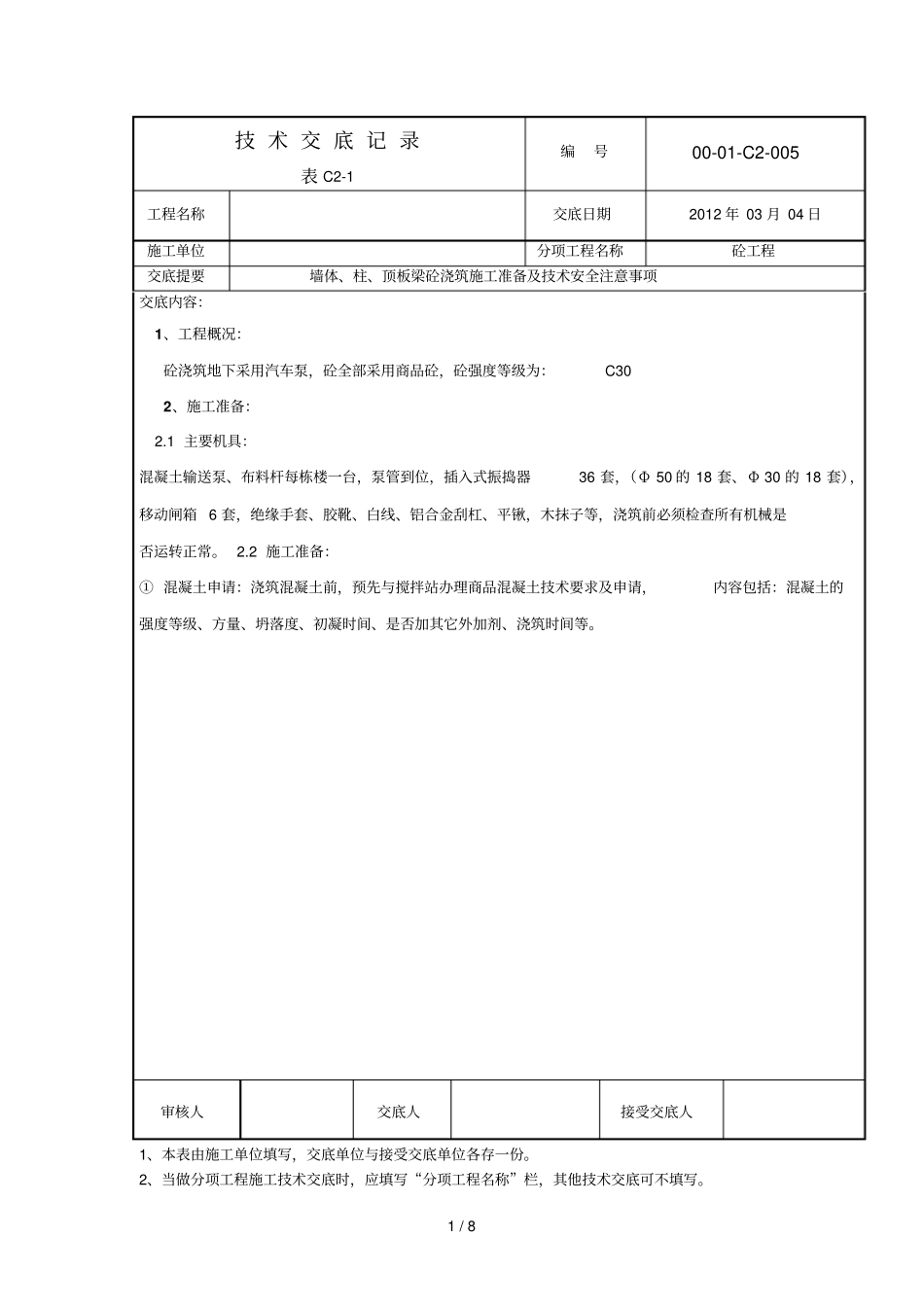

1 / 8 技 术 交 底 记 录表 C2-1编号00-01-C2-005 工程名称交底日期2012 年 03 月 04 日施工单位分项工程名称砼工程交底提要墙体、柱、顶板梁砼浇筑施工准备及技术安全注意事项交底内容:1、工程概况:砼浇筑地下采用汽车泵,砼全部采用商品砼,砼强度等级为:C30 2、施工准备:2
1 主要机具:混凝土输送泵、布料杆每栋楼一台,泵管到位,插入式振捣器36 套,(Φ 50 的 18 套、Φ 30 的 18 套),移动闸箱 6 套,绝缘手套、胶靴、白线、铝合金刮杠、平锹,木抹子等,浇筑前必须检查所有机械是否运转正常
2 施工准备:① 混凝土申请:浇筑混凝土前,预先与搅拌站办理商品混凝土技术要求及申请,内容包括:混凝土的强度等级、方量、坍落度、初凝时间、是否加其它外加剂、浇筑时间等
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

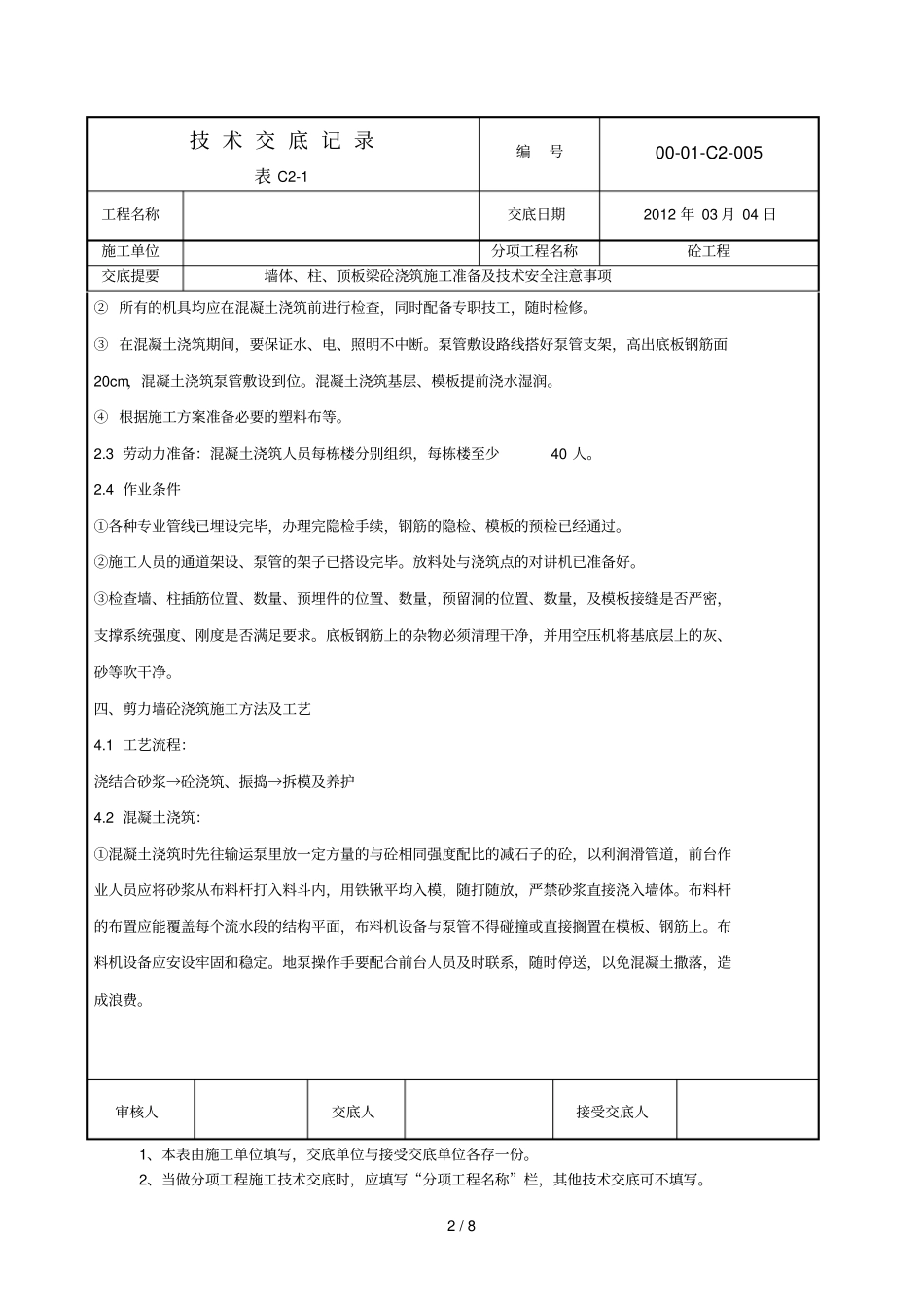

2 / 8 技 术 交 底 记 录表 C2-1编号00-01-C2-005工程名称交底日期2012 年 03 月 04 日施工单位分项工程名称砼工程交底提要墙体、柱、顶板梁砼浇筑施工准备及技术安全注意事项② 所有的机具均应在混凝土浇筑前进行检查,同时配备专职技工,随时检修
③ 在混凝土浇筑期间,要保证水、电、照明不中断
泵管敷设路线搭好泵管支架,高出底板钢筋面20cm,混凝土浇筑泵管敷设到位
混凝土浇筑基层、模板提前浇水湿润
④ 根据施工方案准备必要的塑料布等
3 劳动力准备:混凝土浇筑人员每栋楼分别组织,每栋楼至少40 人
4 作业条件①各种专业管线已埋设完毕,办理完隐检手续,钢筋的隐检、模板的预检已经通过
②施工人员的通道架设、泵管的架子已搭设完毕
放料处与浇筑点的对讲机已准备好

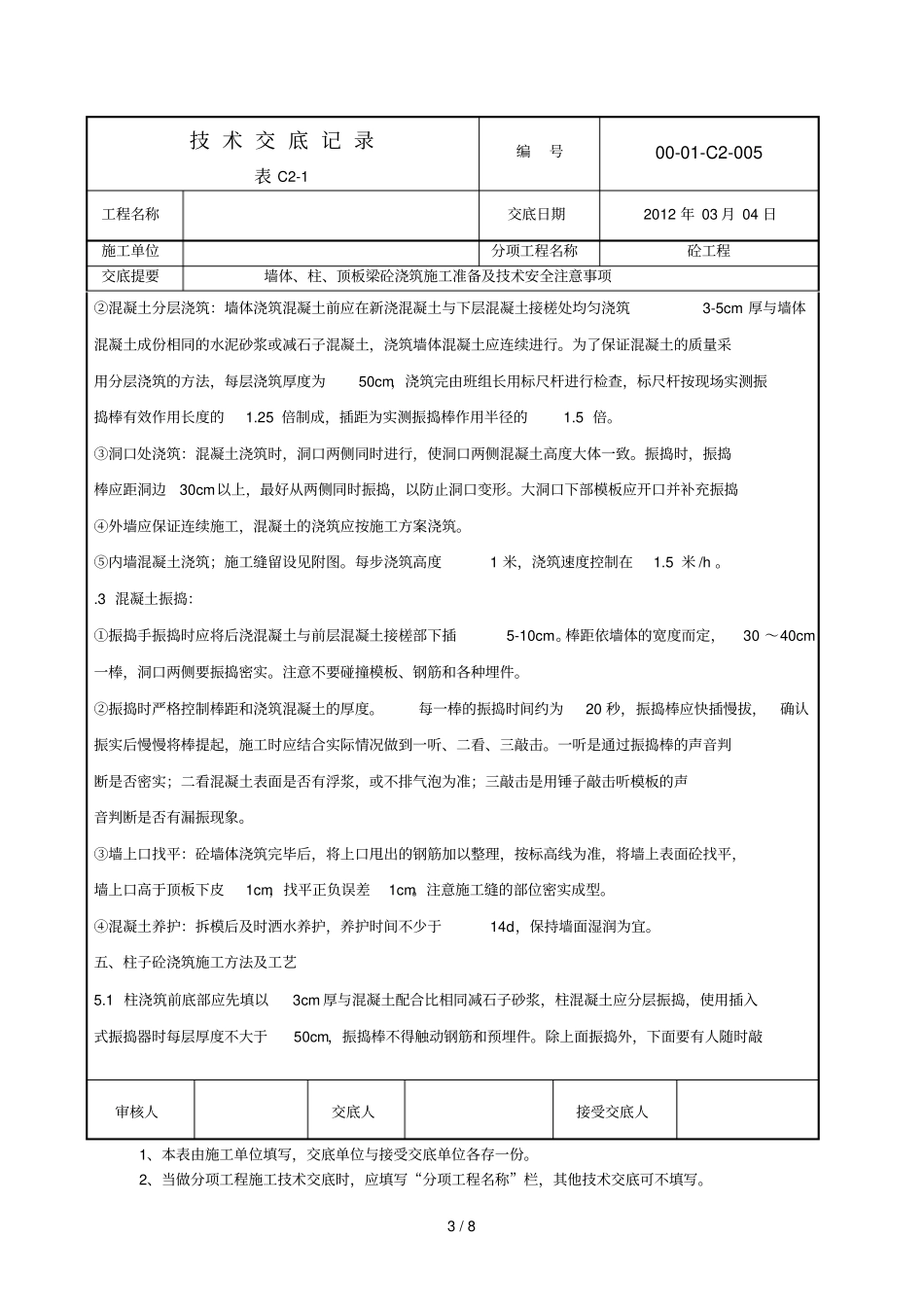

③检查墙、柱插筋位置、
