- 来源网络,仅供个人学习参考管道工程施工方案编制单位:时间:混凝土管道施工方案第一章工程概述一、 项目特点:本工程为预埋预制混凝土管道工程,总长度为 160m,管材采用平口 DN800混凝土管
砌筑井径 2000 的检查井 2 座
工期为 7 天,计划 2013 年 4 月 29 日至 5 日,具体开工日期以业主批准为准
二、 现场自然条件:施工地点在⋯
该施工点距离⋯⋯⋯⋯⋯⋯约处30 米左右
新河大道为双向六车道沥表混凝土路面,日常交通流量较大
根据地质资料,土质为四类土,地形平坦,地下水位较深
三、 编制依据:1、施工图:《管线纵断面图》及其设计说明;2、管道铺设及检查井的砌筑以《全国能用给水排水标准图集》为施工依据;3、以《市政排水管渠工程质量检验评定标准》、《给水排水管道工程施工及验收规范》为验收依据

- 来源网络,仅供个人学习参考第二章施工组织一、工程材料准备 :1
材料部门按项目经理部的要求:按材料计划清单及时采购材料
材料应有材质证书,设备应有说明书和合格证
各种材料设备严格按其要求妥善存放保管
混凝土管定货时应注明管顶覆土深度
二、机工具准备:供应部门按计划清单备齐施工所需的各种机具、工具,并送到现场

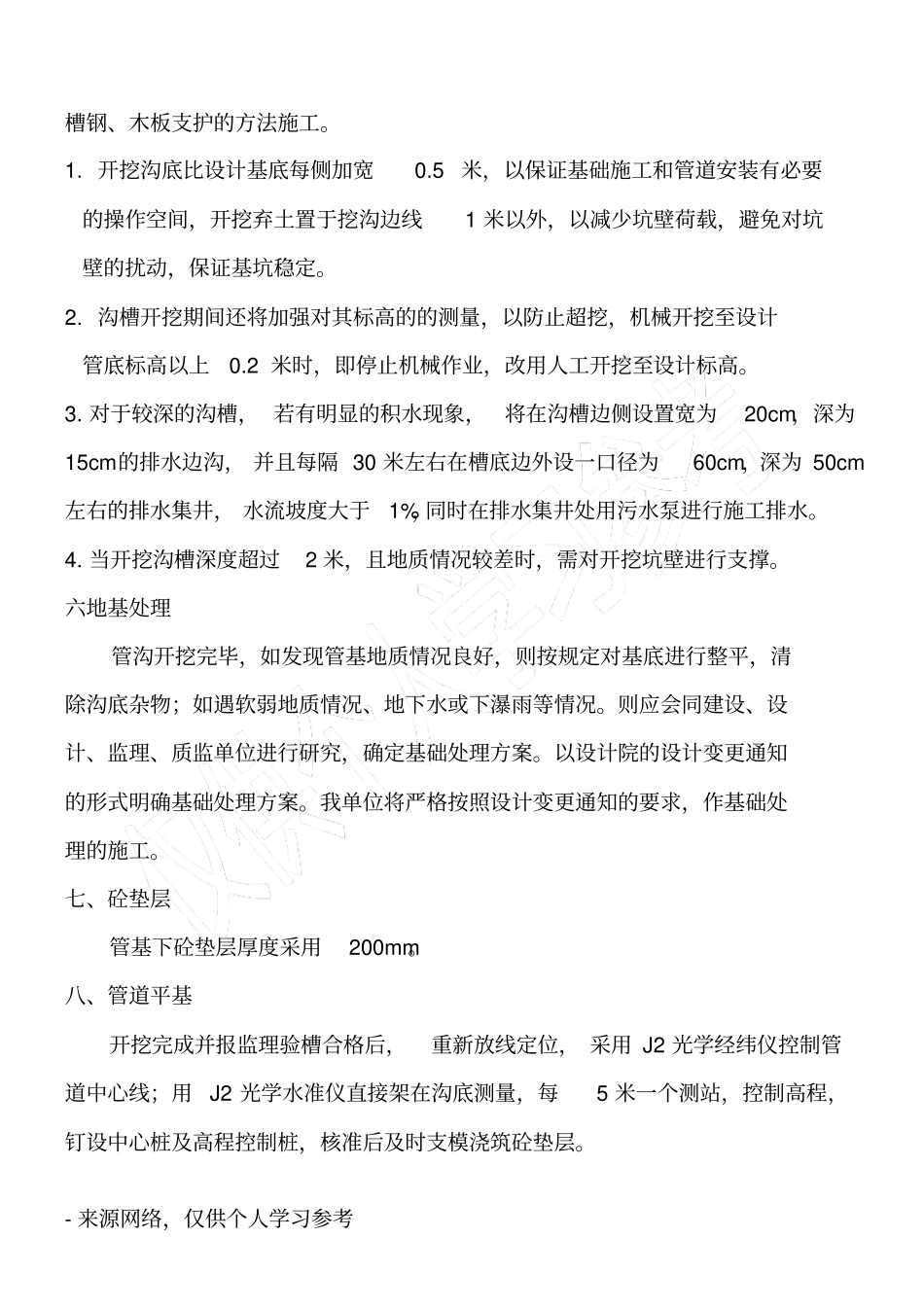

三、施工方法施工程序:测量放线沟槽开挖地基处理管道平基砼垫层管道安装接口处理管座浇筑闭水试验分层回填地面恢复
在垂直方向上采用先深后浅的施工原则
四、测量放线1
测量放线前由专业测量工程师对甲方提供的控制桩点进行复核,然后引水准点并报甲方及监理审核
按设计施工图对管中心线和地面标高进行实测,记下实测数据,每隔20 米钉设标记桩并加以保护
按设计图中设计边坡坡度算出沟槽上口宽度,然后以两管中心线为准两边平分即为沟槽边线,用白灰作标记,施工按此线开挖管槽
五、 沟槽开挖按招标书和设计图纸的要求开挖沟槽,我公司拟采用机械开挖
