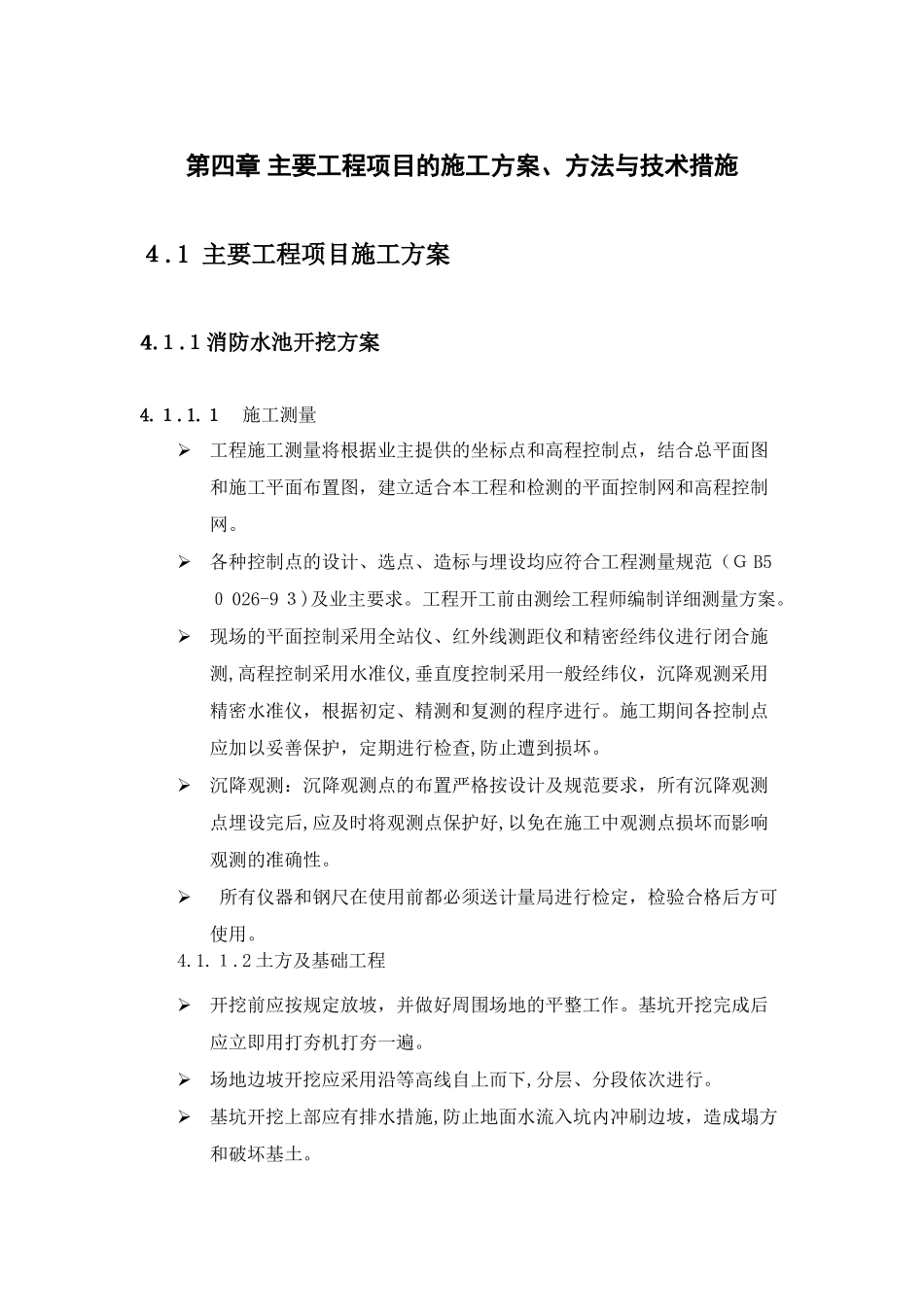

第四章主要工程项目的施工方案、方法与技术措施4
1主要工程项目施工方案4
1消防水池开挖方案4
1施工测量工程施工测量将根据业主提供的坐标点和高程控制点,结合总平面图和施工平面布置图,建立适合本工程和检测的平面控制网和高程控制网
各种控制点的设计、选点、造标与埋设均应符合工程测量规范(GB50026-93)及业主要求
工程开工前由测绘工程师编制详细测量方案
现场的平面控制采用全站仪、红外线测距仪和精密经纬仪进行闭合施测,高程控制采用水准仪,垂直度控制采用一般经纬仪,沉降观测采用精密水准仪,根据初定、精测和复测的程序进行
施工期间各控制点应加以妥善保护,定期进行检查,防止遭到损坏
沉降观测:沉降观测点的布置严格按设计及规范要求,所有沉降观测点埋设完后,应及时将观测点保护好,以免在施工中观测点损坏而影响观测的准确性
所有仪器和钢尺在使用前都必须送计量局进行检定,检验合格后方可使用
2土方及基础工程开挖前应按规定放坡,并做好周围场地的平整工作
基坑开挖完成后应立即用打夯机打夯一遍
场地边坡开挖应采用沿等高线自上而下,分层、分段依次进行
基坑开挖上部应有排水措施,防止地面水流入坑内冲刷边坡,造成塌方和破坏基土
基坑开挖应尽量防止对地基土的扰动
采用人工挖土,基坑挖好后不能立即进行下道工序时,应预留15~30cm不挖,待下道工序开始再挖至设计标高
采用机械开挖时,为避免破坏基底土,应在基底标高以上预留一层人工清理,保留土层厚度为20cm
因基坑较深,因此选用水平垂直混合式支撑方式.碎石垫层应分层压(夯)实,达到表面坚实、平整
碎石的强度应均匀,最大粒径不应大于垫层厚度的2/3
混凝土垫层铺设前,其下一层表面应湿润
垫层表面偏差不得超过10mm

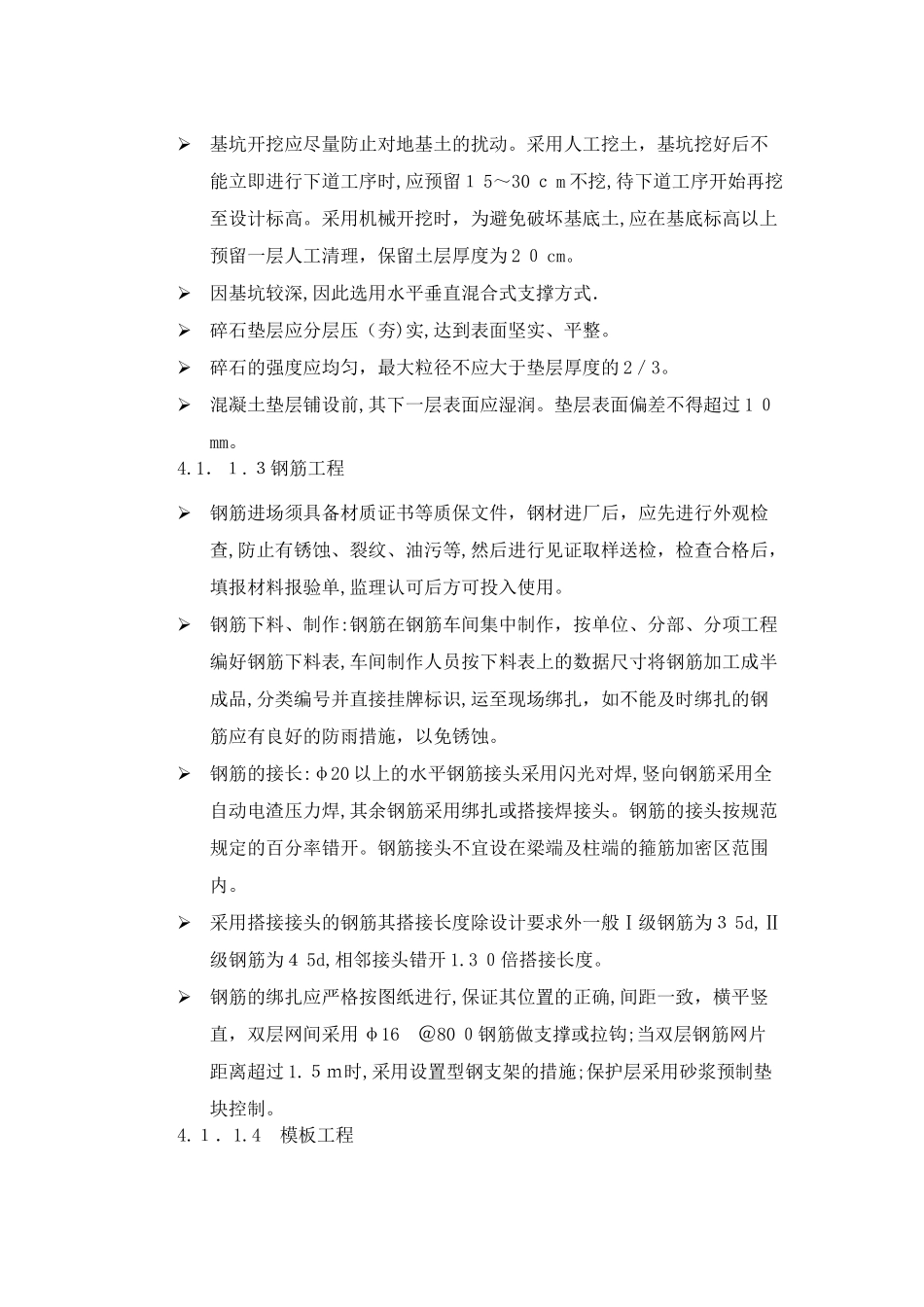

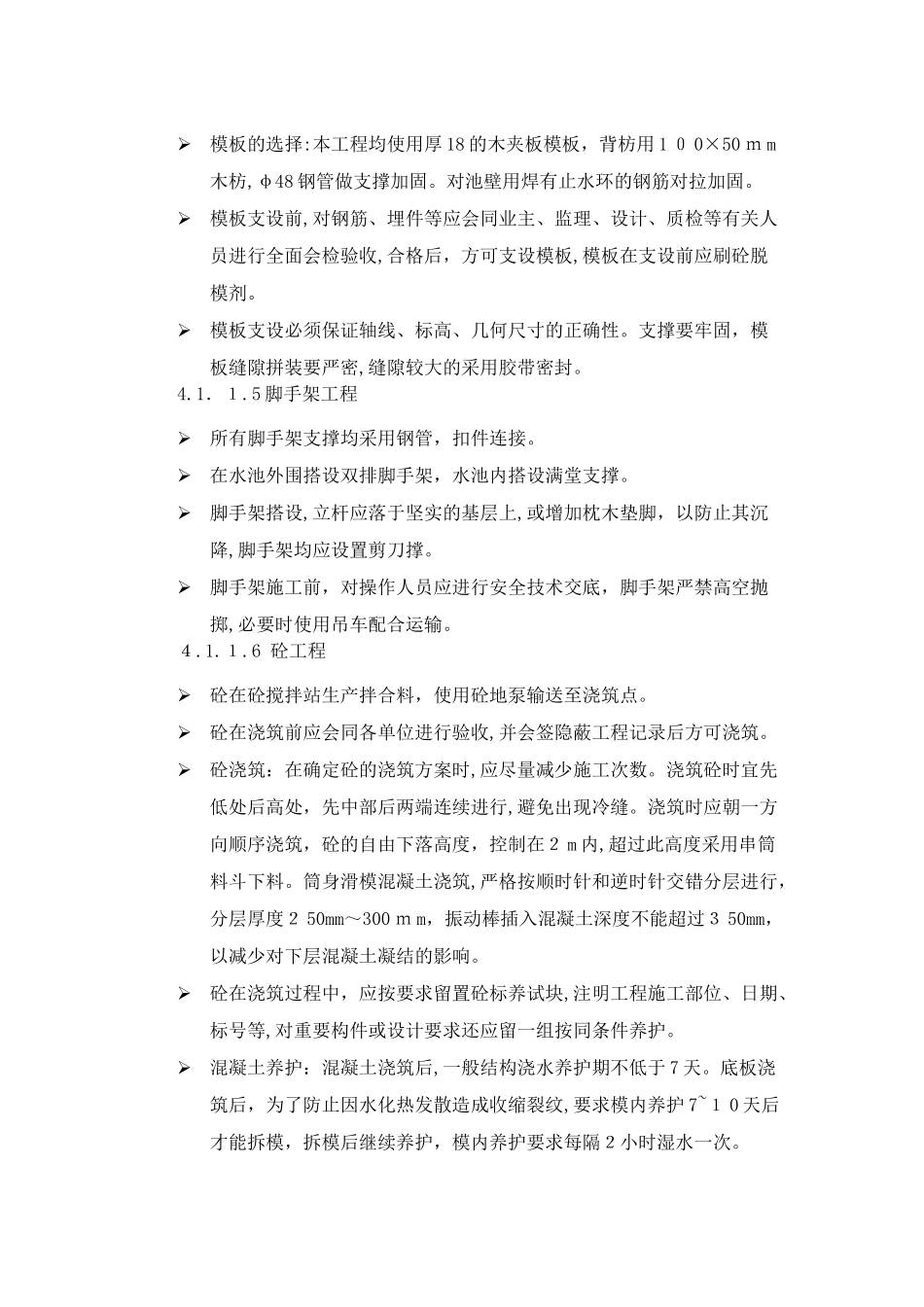

3钢筋工程钢筋进场须具备材质证书等质保文件,钢材进厂后,应先进行外观检查,防止
