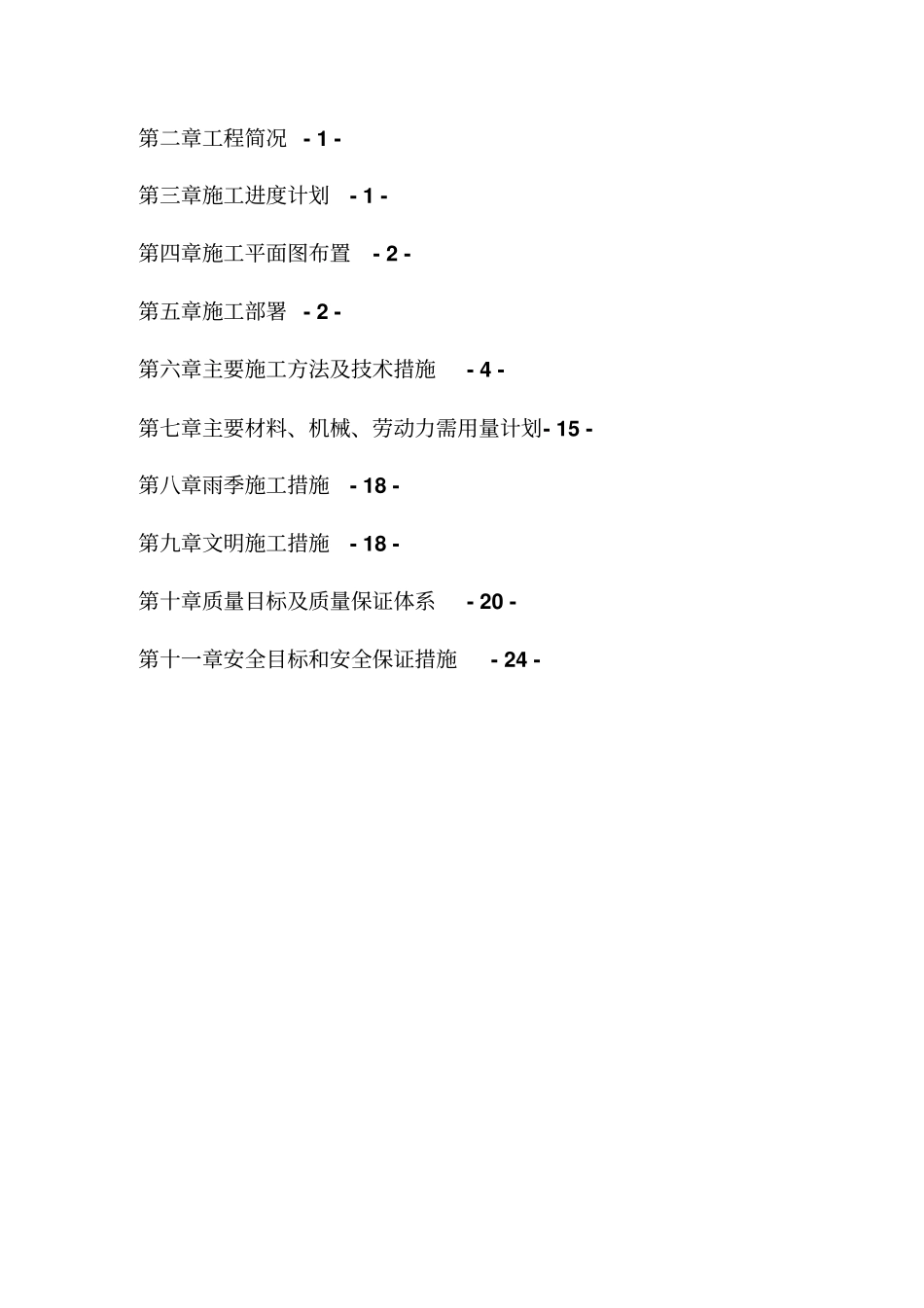

华文工贸主厂区地面硬覆盖施工技术方案编制单位:编制人:工程经理:技术负责人:编制日期:2018 年 7 月 18 日目录第一章编制说明和依据- 1 -第二章工程简况 - 1 -第三章施工进度计划- 1 -第四章施工平面图布置- 2 -第五章施工部署 - 2 -第六章主要施工方法及技术措施- 4 -第七章主要材料、机械、劳动力需用量计划- 15 -第八章雨季施工措施- 18 -第九章文明施工措施- 18 -第十章质量目标及质量保证体系- 20 -第十一章安全目标和安全保证措施- 24 -华文工贸主厂区地面硬覆盖施工技术方案第一章编制说明和依据1
本方案为 华文工贸主厂区地面硬覆盖施工技术方案,为了确保工期、质量等满足建设单位要求,确保本次施工任务顺利完成,特编制此施工方案
本项工程以蓝图与现场签证单为结算依据
业主提供的施工图纸
验收标准,如下:4
1 业主提供的工程地质报告4
2 《城镇道路工程施工与质量验收规范》CJJ 1-2008 4
3 《水泥混凝土路面施工及验收规范》(GBJ 97-87)4
4 《给排水管道工程施工及验收规范》GB50268-97 4
5 《混凝土结构工程施工及验收规范》GB50204-2002;4
6 现场的实际情况第二章工程简况华文工贸主厂区地面硬覆盖,混凝土硬覆盖1680 ㎡
槽深 800mm,回填山皮石 500mm,混江砂垫层100mm,混凝土(C25)面层 200mm,路边石300m,雨排水管线90m
第三章施工进度计划1
按招标文件要求,本工程总工期为30 日 历天
施工进度计划详见附录施工进度总计划表
第四章施工平面图布置1
根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线
施工总平面管
