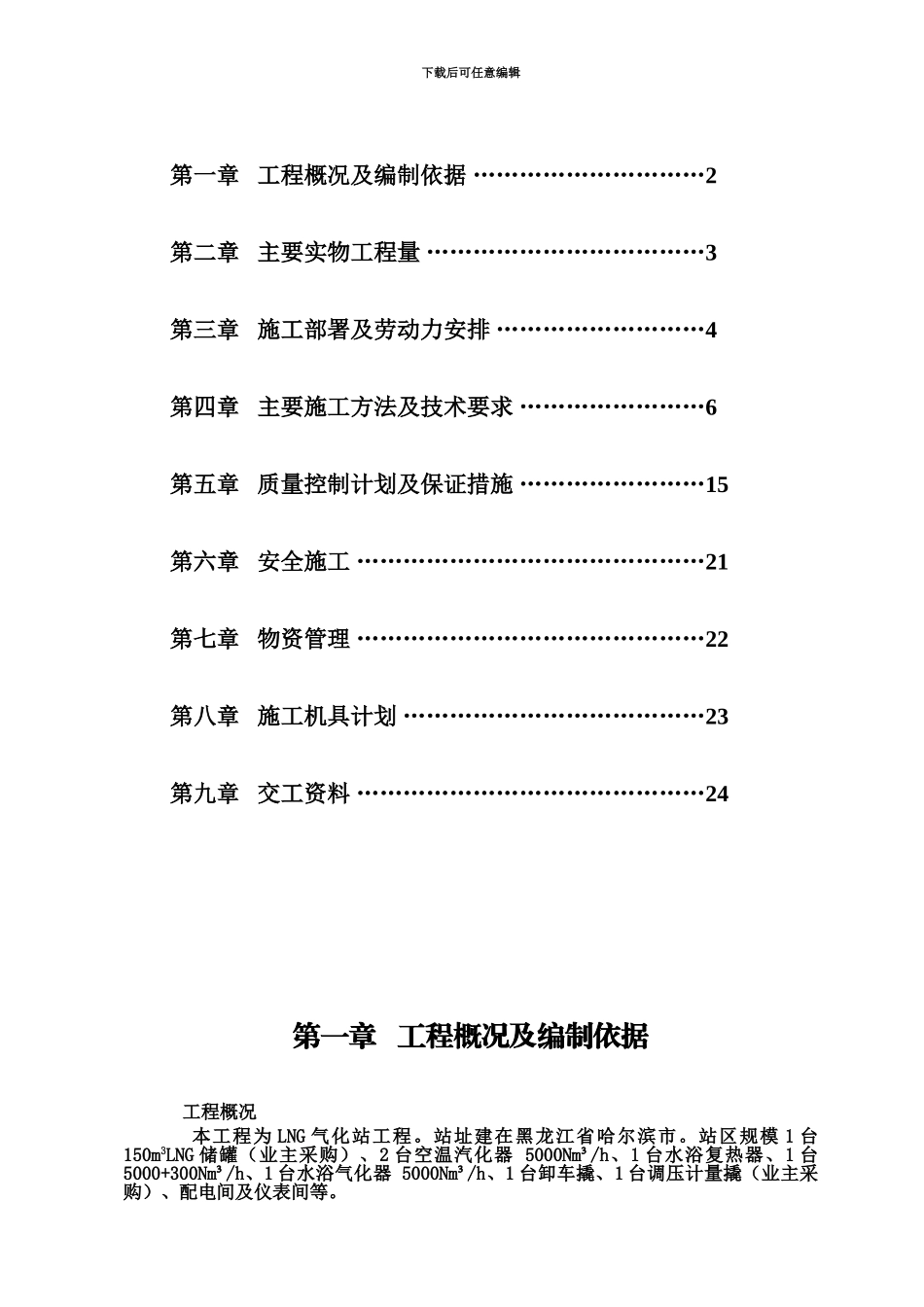

下载后可任意编辑LNG 气化站施工综合方案下载后可任意编辑LNG 气化站安装工程 施工方案 目 录下载后可任意编辑第一章 工程概况及编制依据 …………………………2第二章 主要实物工程量 ………………………………3第三章 施工部署及劳动力安排 ………………………4第四章 主要施工方法及技术要求 ……………………6第五章 质量控制计划及保证措施 ……………………15第六章 安全施工 ………………………………………21第七章 物资管理 ………………………………………22第八章 施工机具计划 …………………………………23第九章 交工资料 ………………………………………24第一章 工程概况及编制依据 工程概况 本工程为 LNG 气化站工程。站址建在黑龙江省哈尔滨市。站区规模 1 台150m3LNG 储罐(业主采购)、2 台空温汽化器 5000Nm³/h、1 台水浴复热器、1 台5000+300Nm³/h、1 台水浴气化器 5000Nm³/h、1 台卸车撬、1 台调压计量撬(业主采购)、配电间及仪表间等。下载后可任意编辑 业主单位: 工程规模:LNG 供气量 5000Nm3/h 工程特点: 1)本工程主要工艺设备和工艺管道设计温度为-196℃,运行温度为-162℃,生产介质属于易然易爆,甲级防火等级。由于设备在制造生产,因此现场施工进度和质量的主要控制点是低温管道,材质为 0Crl8Ni9,低温管道要求 100%射线探伤。 2)低温系统的焊接工艺为本工程安装过程重点控制环节。低温管道的支架固定及管道的预冷是保证该工程质量及正常运行的重要环节,因此施工中要严格按施工方案工序执行。 3)该工程由于工期很紧,所以管道安装的主要工作是加强管道的预制工作,但低温管道的焊接质量要求很高,所以加强管道的预制也是提高焊接质量,保证工期的重要手段之一。4)该工程由于低温阀门大部分为承插焊接阀门,根据以往同类工程施工的特点,保证低温焊接阀门的质量也是施工重点控制工序之一,低温阀门密封面大部分为软聚四氟乙烯缠着面,容易在焊接过程损坏,所在焊接阀门时一定要将阀门旋于全开状态,且阀门焊后要冷却一段时间方可关闭。 编制依据 1.《现场设备、工业管道焊接工程施工及验收法律规范》(GB50683—2024) 2.《工业金属管道工程施工法律规范》(GB50235—2024)3.《石油化工剧毒 易燃介质管道施工验收法律规范》(SHJ3501—97) 4.《城镇燃气埋地钢质管道腐蚀控制技术规程》(CJJ95—2024)5.《工业探伤 X 射线一般技术条件》...
