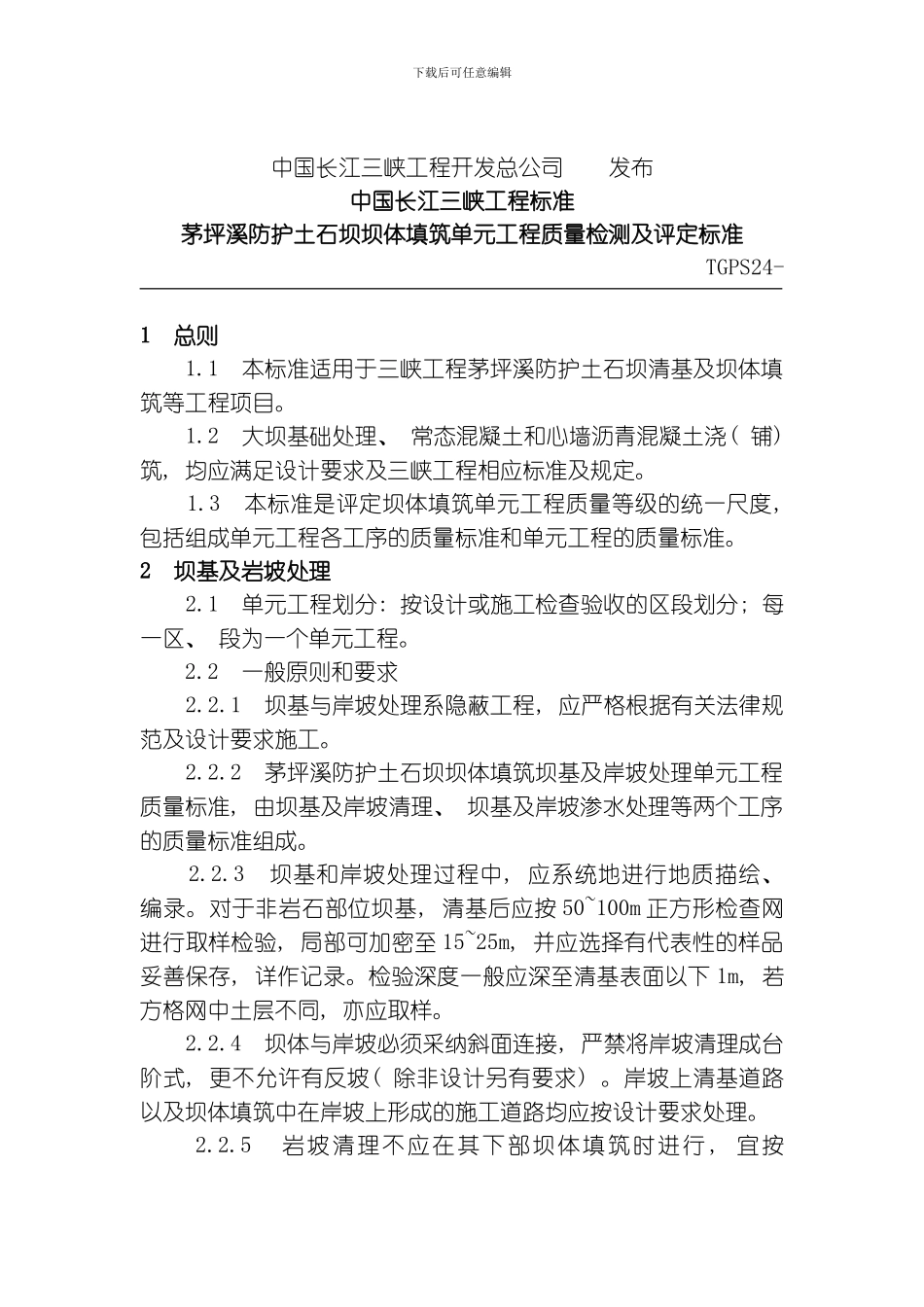

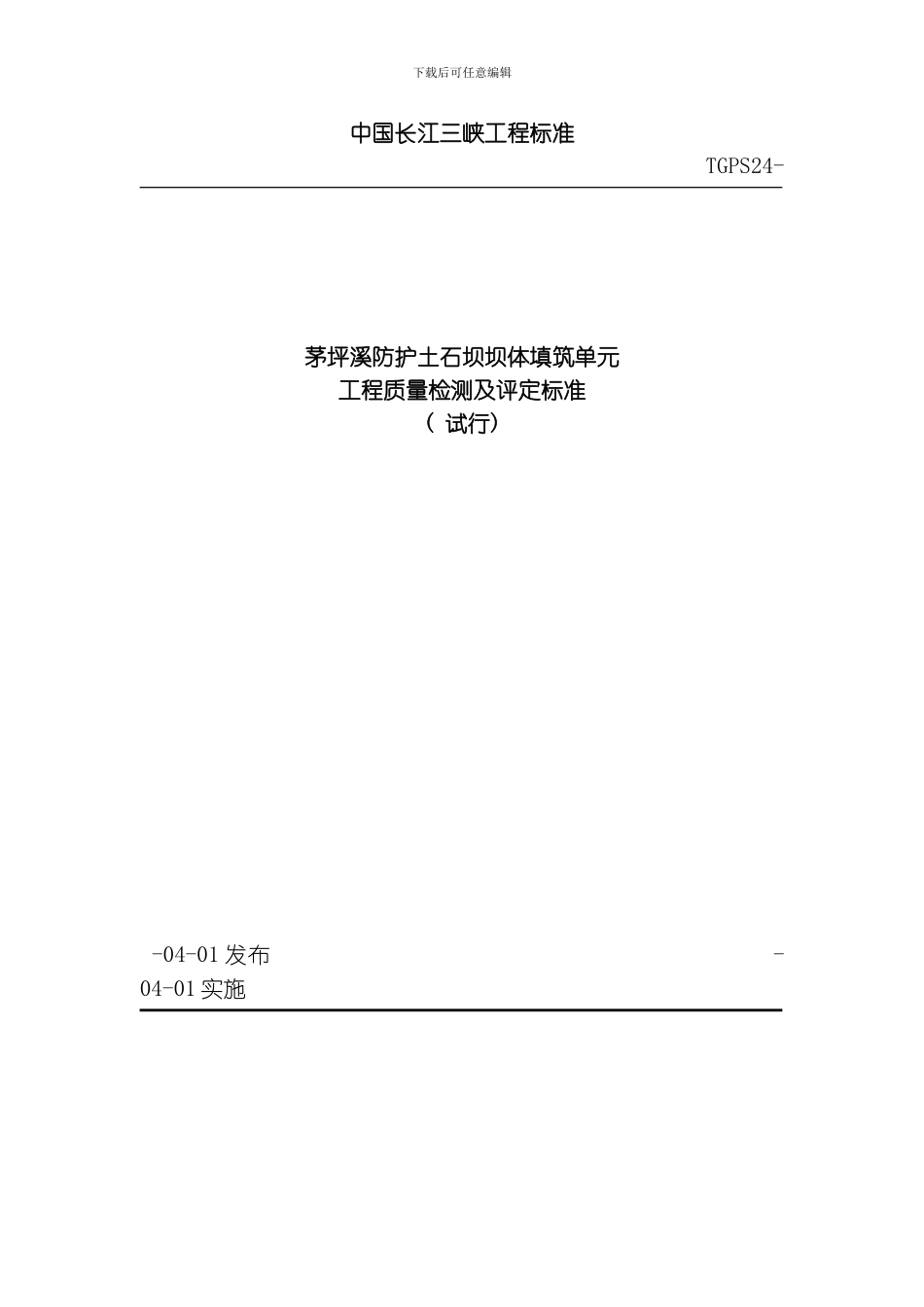

下载后可任意编辑中国长江三峡工程标准TGPS24-茅坪溪防护土石坝坝体填筑单元工程质量检测及评定标准( 试行) -04-01 发布 -04-01 实施下载后可任意编辑中国长江三峡工程开发总公司 发布中国长江三峡工程标准茅坪溪防护土石坝坝体填筑单元工程质量检测及评定标准TGPS24- 1 总则 1
1 本标准适用于三峡工程茅坪溪防护土石坝清基及坝体填筑等工程项目
2 大坝基础处理、 常态混凝土和心墙沥青混凝土浇( 铺) 筑, 均应满足设计要求及三峡工程相应标准及规定
3 本标准是评定坝体填筑单元工程质量等级的统一尺度, 包括组成单元工程各工序的质量标准和单元工程的质量标准
2 坝基及岩坡处理 2
1 单元工程划分: 按设计或施工检查验收的区段划分; 每一区、 段为一个单元工程
2 一般原则和要求 2
1 坝基与岸坡处理系隐蔽工程, 应严格根据有关法律规范及设计要求施工
2 茅坪溪防护土石坝坝体填筑坝基及岸坡处理单元工程质量标准, 由坝基及岸坡清理、 坝基及岸坡渗水处理等两个工序的质量标准组成
3 坝基和岸坡处理过程中, 应系统地进行地质描绘、 编录
对于非岩石部位坝基, 清基后应按 50~100m 正方形检查网进行取样检验, 局部可加密至 15~25m, 并应选择有代表性的样品妥善保存, 详作记录
检验深度一般应深至清基表面以下 1m, 若方格网中土层不同, 亦应取样
4 坝体与岸坡必须采纳斜面连接, 严禁将岸坡清理成台阶式, 更不允许有反坡( 除非设计另有要求)
岸坡上清基道路以及坝体填筑中在岸坡上形成的施工道路均应按设计要求处理

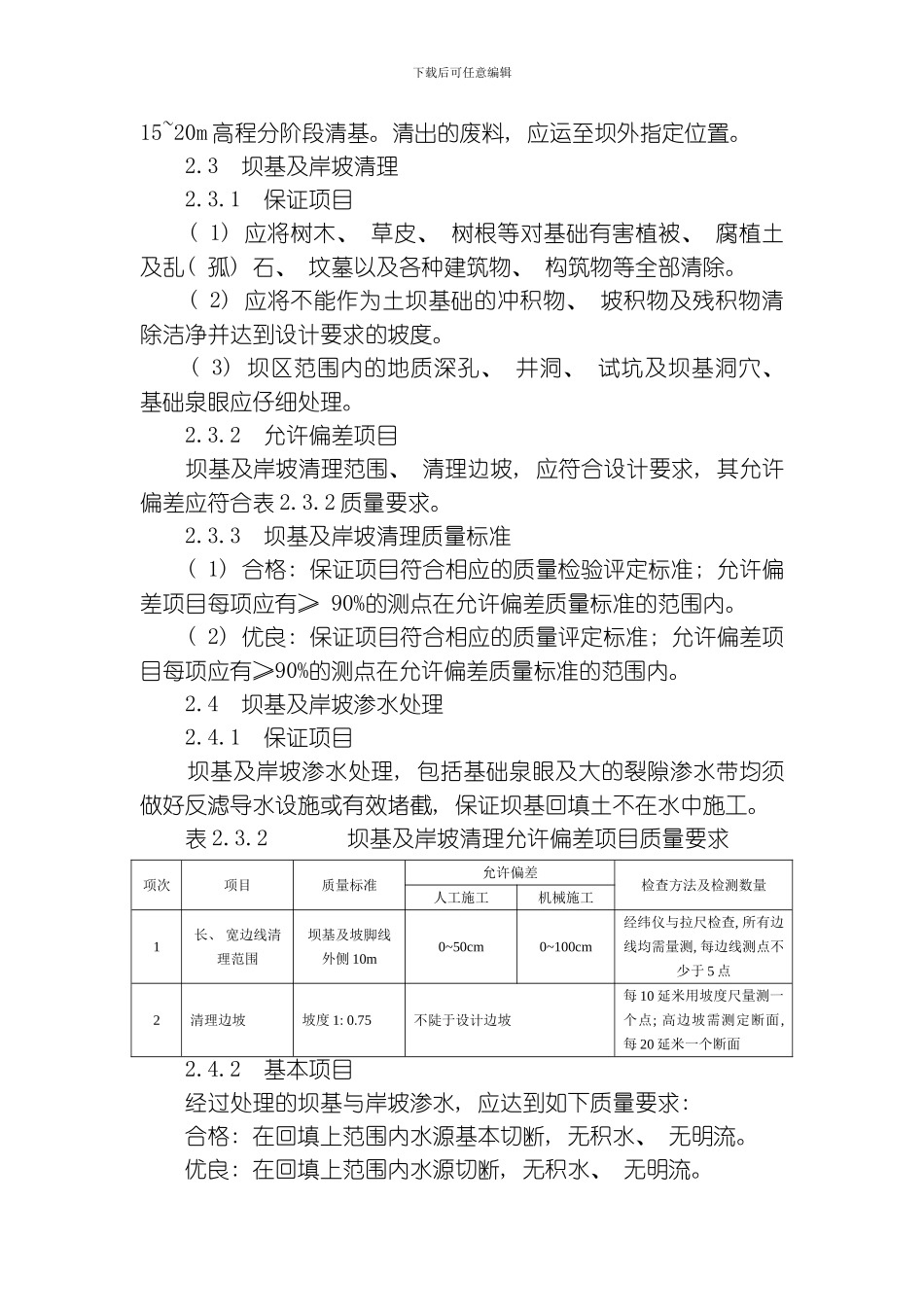

5 岩坡清理不应在其下部坝体填筑时进行 , 宜按下载后可任意编辑15~20m 高程分阶段清基
清出的废料, 应运至坝外指定位置
3 坝基及岸坡清理 2
1 保证项目 ( 1
