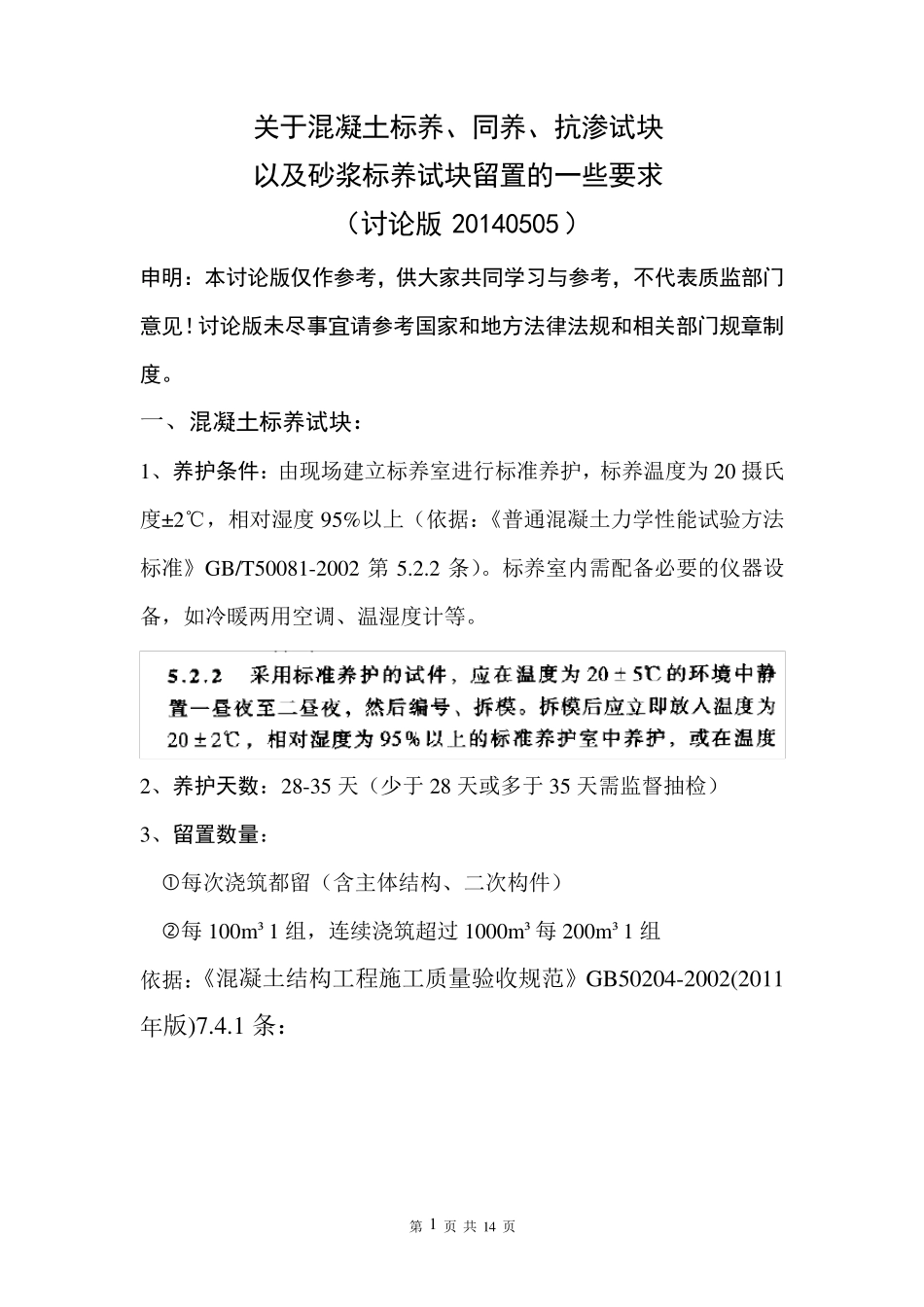

第 1 页 共 14 页 关于混凝土标养、同养、抗渗试块 以及砂浆标养试块留置的一些要求 (讨论版 20140505) 申明:本讨论版仅作参考,供大家共同学习与参考,不代表质监部门意见
讨论版未尽事宜请参考国家和地方法律法规和相关部门规章制度
一、混凝土标养试块: 1、养护条件:由现场建立标养室进行标准养护,标养温度为20 摄氏度±2℃,相对湿度95%以上(依据:《普通混凝土力学性能试验方法标准》GB/T50081-2002 第5
标养室内需配备必要的仪器设备,如冷暖两用空调、温湿度计等
2、养护天数:28-35 天(少于28 天或多于35 天需监督抽检) 3、留置数量: 每次浇筑都留(含主体结构、二次构件) 每100m³1 组 ,连 续 浇筑超 过 1000m³每200m³1 组 依据:《混凝土结构工 程 施 工 质 量 验收 规 范 》GB50204-2002(2011年 版 )7

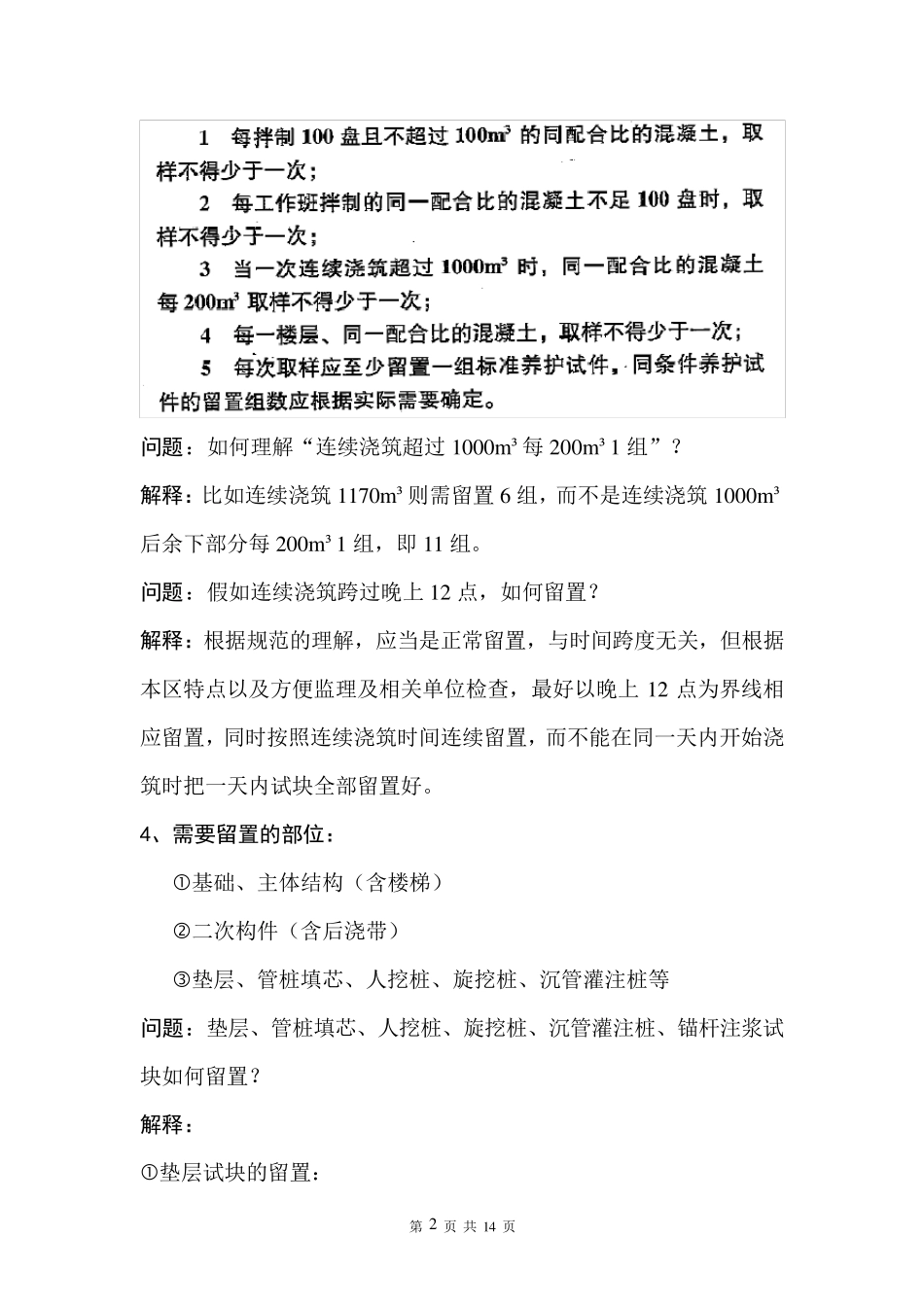

1 条: 第 2 页 共 14 页 问题:如何理解“连续浇筑超过1000m ³每 200m ³1 组 ”
解释:比 如连续浇筑1170m ³则 需 留 置 6 组 , 而 不 是 连续浇筑1000m ³后 余 下 部 分 每 200m ³1 组 , 即 11 组
问题:假 如连续浇筑跨 过晚 上 12 点 , 如何留 置
解释:根 据 规 范 的 理解, 应 当 是 正 常 留 置 , 与 时 间 跨 度 无 关 , 但 根 据本 区 特 点 以 及 方 便 监 理及 相 关 单 位 检 查 , 最 好 以 晚 上12 点 为 界 线 相应 留 置 , 同 时 按 照 连续浇筑时 间 连续留 置 , 而 不 能 在 同 一 天 内 开 始 浇筑时 把 一 天 内 试 块 全 部 留 置 好

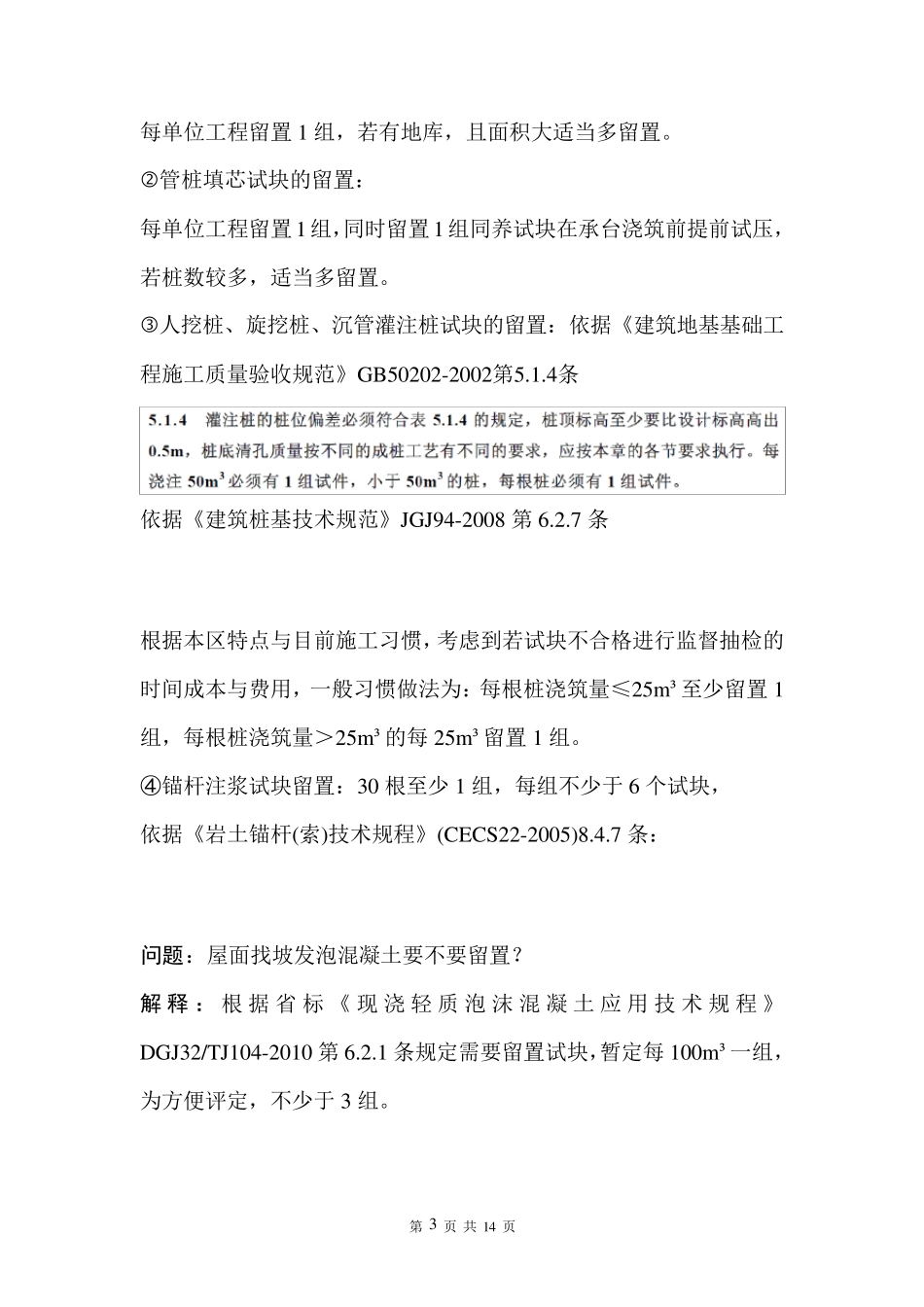

4、需要留置的部位: 基 础 、 主 体 结 构 ( 含
