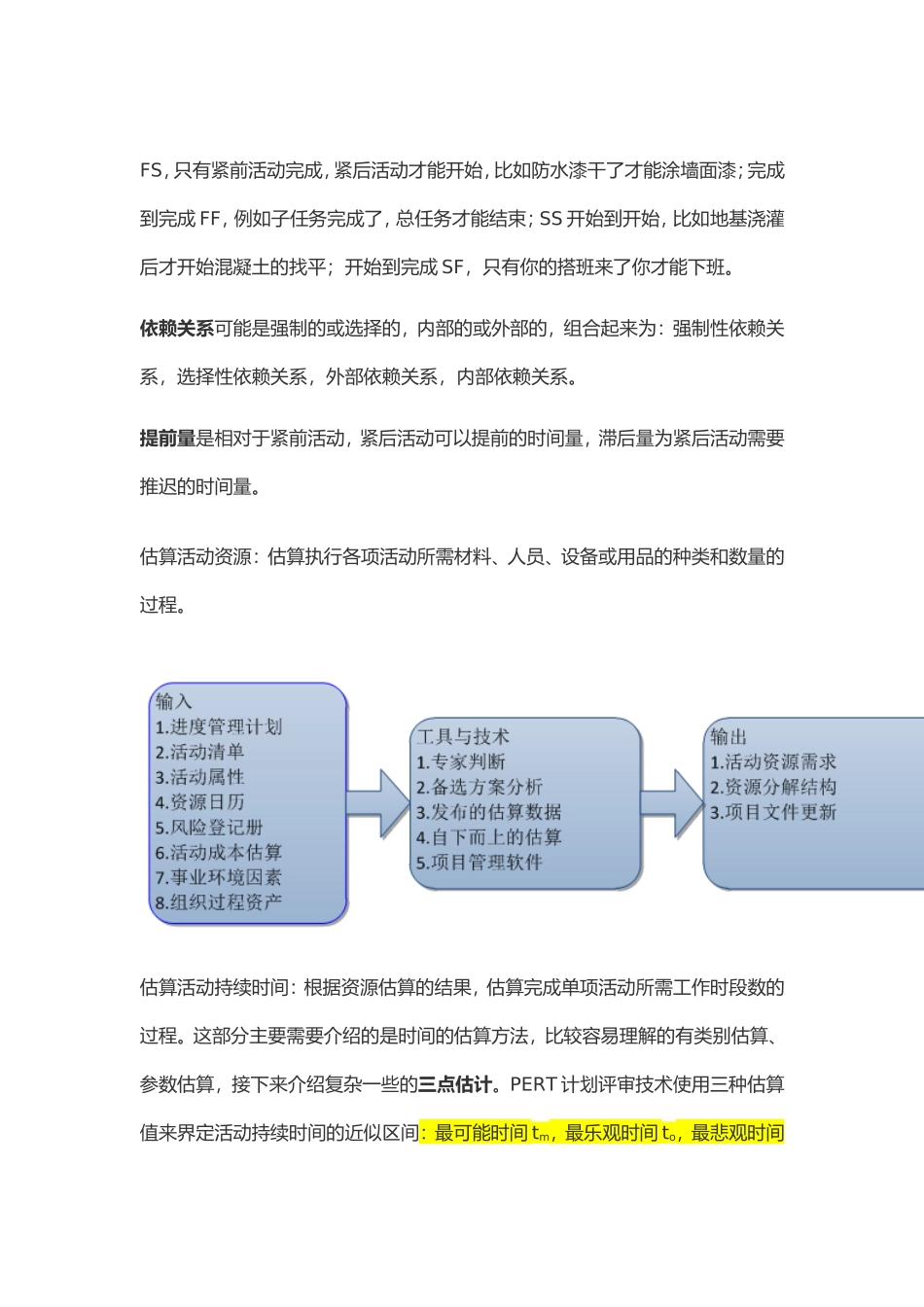

FS,只有紧前活动完成,紧后活动才能开始,比如防水漆干了才能涂墙面漆;完成到完成FF,例如子任务完成了,总任务才能结束;SS开始到开始,比如地基浇灌后才开始混凝土的找平;开始到完成SF,只有你的搭班来了你才能下班
依赖关系可能是强制的或选择的,内部的或外部的,组合起来为:强制性依赖关系,选择性依赖关系,外部依赖关系,内部依赖关系
提前量是相对于紧前活动,紧后活动可以提前的时间量,滞后量为紧后活动需要推迟的时间量
估算活动资源:估算执行各项活动所需材料、人员、设备或用品的种类和数量的过程
估算活动持续时间:根据资源估算的结果,估算完成单项活动所需工作时段数的过程
这部分主要需要介绍的是时间的估算方法,比较容易理解的有类别估算、参数估算,接下来介绍复杂一些的三点估计
PERT计划评审技术使用三种估算值来界定活动持续时间的近似区间:最可能时间tm,最乐观时间to,最悲观时间tp,接下来通过三角分布tE=(to+tm+tp)/3和贝塔分布tE=(to+4tm+tp)/6来估算期望的持续时间
制定进度计划:分析活动顺序、持续时间、资源需求和进度制约因素,创建项目进度模型的过程
这部分同样涉及进度网络分析,它通过多种分析技术,如关键路径法、关键链法、假设场景分析和资源优化技术等,来计算项目活动未完成部分的最早和最晚开始日期,以及最早和最晚完成日期
某些网络路径可能含有路径汇聚或分支点,子进度压缩分析或其他分析时应该加以识别和利用
其输出包括横道图(甘特图)、里程碑图、项目进度网络图等内容
关键路径法:在进度模型中,估算项目最短工期,确定逻辑网络路径灵活性大小的一种方法

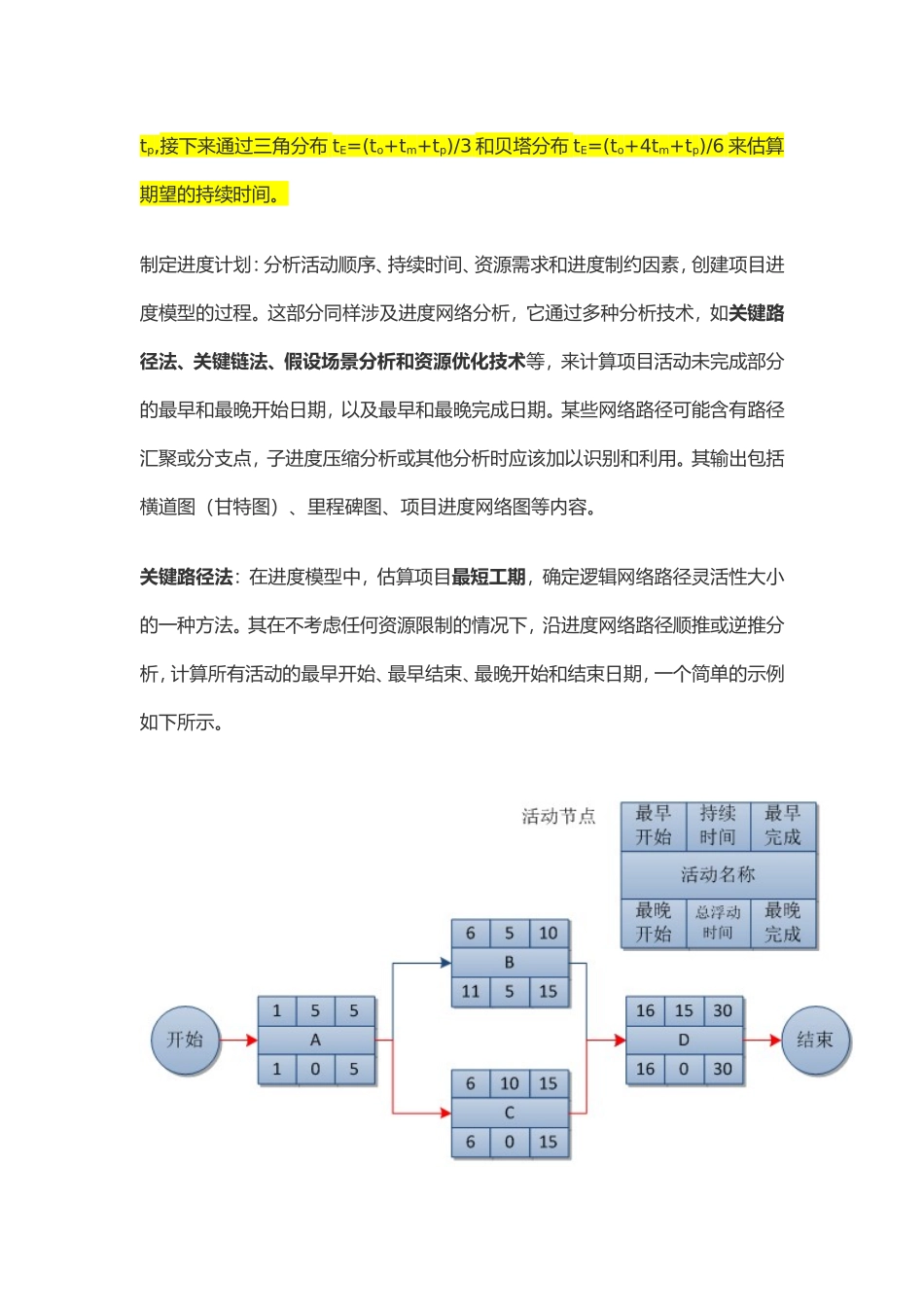

其在不考虑任何资源限制的情况下,沿进度网络路径顺推或逆推分析,计算所有活动的最早开始、最早结束、最晚开始和结束日期,一个简单的示例如下所示

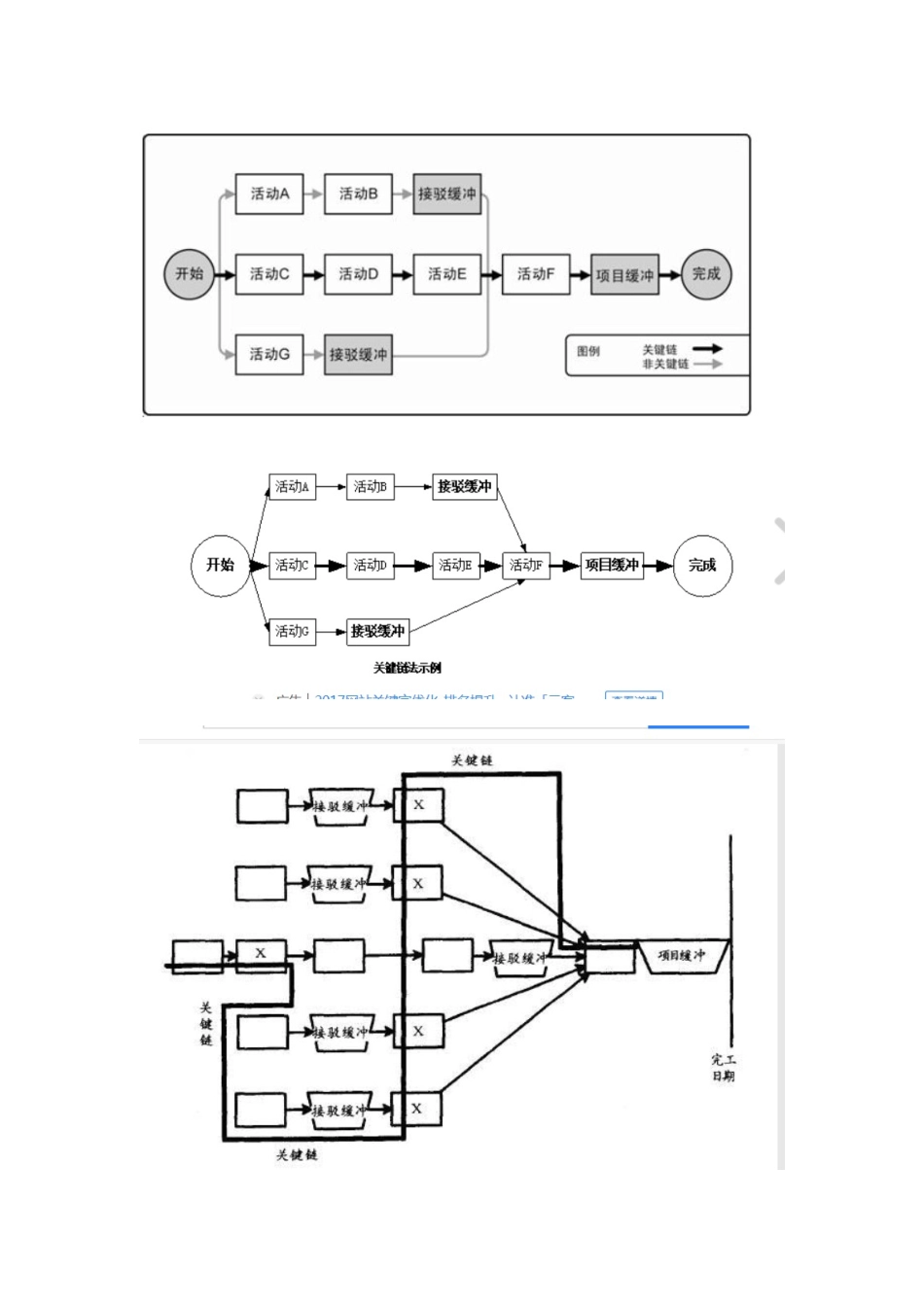

关键链法(CCM):是一种进度规划方法,允许项目团队在任何项目进度路径上设置缓冲
