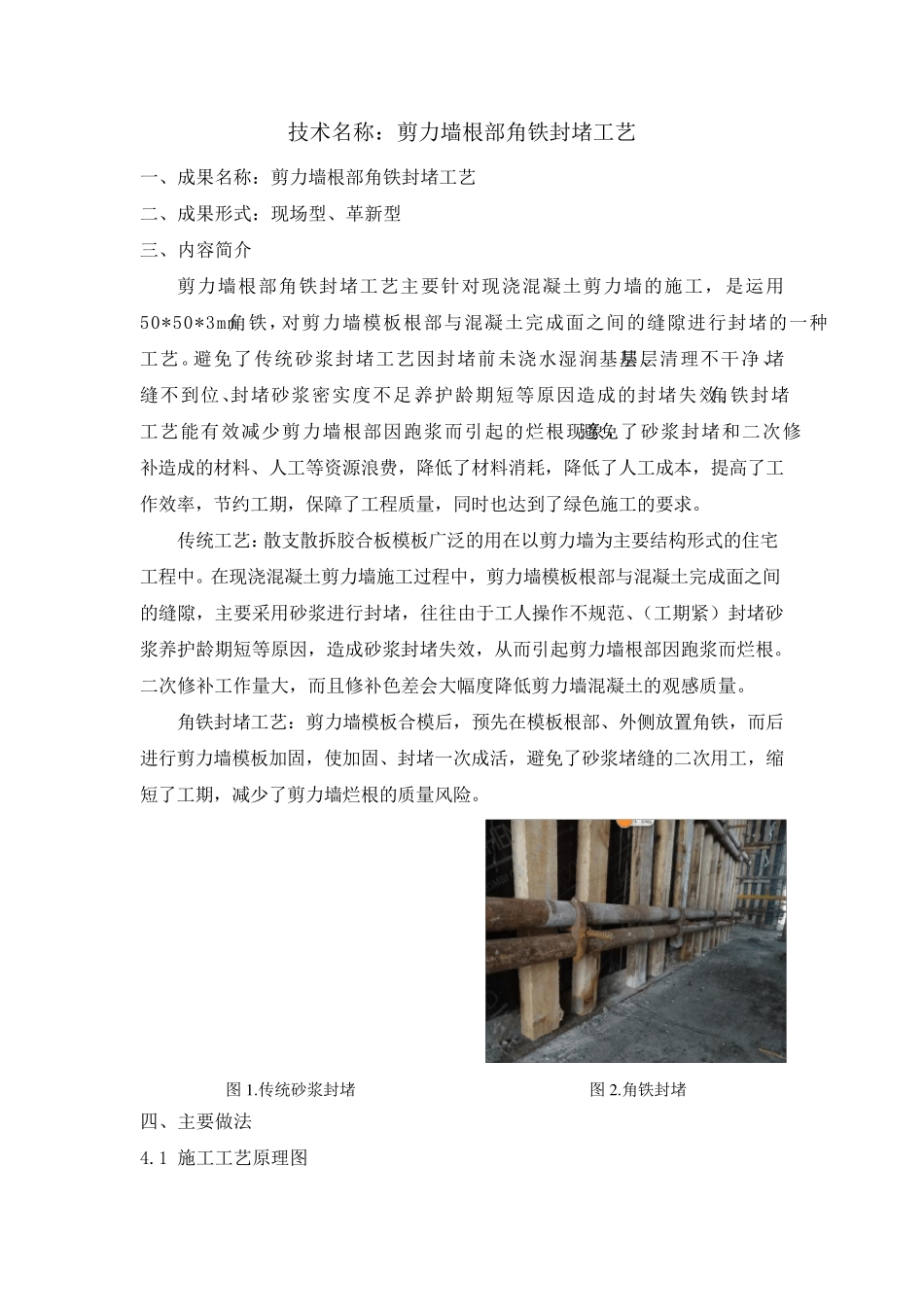

图1 .传统砂浆封堵 图2 .角铁封堵 技术名称:剪力墙根部角铁封堵工艺 一、成果名称:剪力墙根部角铁封堵工艺 二、成果形式:现场型、革新型 三、内容简介 剪力墙根部角铁封堵工艺主要针对现浇混凝土剪力墙的施工,是运用50*50*3mm角铁,对剪力墙模板根部与混凝土完成面之间的缝隙进行封堵的一种工艺。避免了传统砂浆封堵工艺因封堵前未浇水湿润基层、基层清理不干净、堵缝不到位、封堵砂浆密实度不足、养护龄期短等原因造成的封堵失效。角铁封堵工艺能有效减少剪力墙根部因跑浆而引起的烂根现象,避免了砂浆封堵和二次修补造成的材料、人工等资源浪费,降低了材料消耗,降低了人工成本,提高了工作效率,节约工期,保障了工程质量,同时也达到了绿色施工的要求。 传统工艺:散支散拆胶合板模板广泛的用在以剪力墙为主要结构形式的住宅工程中。在现浇混凝土剪力墙施工过程中,剪力墙模板根部与混凝土完成面之间的缝隙,主要采用砂浆进行封堵,往往由于 工人操 作不规 范 、( 工期紧 ) 封堵砂浆养护龄期短等原因,造成砂浆封堵失效,从 而引起剪力墙根部因跑浆而烂根。二次修补工作量大 ,而且 修补色差 会 大 幅 度降低剪力墙混凝土的观 感 质量。 角铁封堵工艺:剪力墙模板合模后 ,预 先 在模板根部、外 侧 放 置 角铁,而后进行剪力墙模板加 固 ,使 加 固 、封堵一次成活 ,避免了砂浆堵缝的二次用工,缩短了工期,减少了剪力墙烂根的质量风 险 。 四 、主要做 法 4.1 施工工艺原理图 图3.剪力墙根部角铁封堵工艺示意图 4.2 施工工艺流程 1 剪力墙根部弹线、凿毛、清理完成 2 剪力墙钢筋绑扎、验收完成 3 墙柱模板合模 4 50*50*3m m 角铁放置 5 墙柱模板加固 6 拆模后砼完成面效果 4 .3 操作要点 4.3.1 模板拼缝处背楞必须预留8cm 左右,以便角铁可以穿过。详见下图 4.3.2 为使角铁与混凝土完成面紧密贴合,在安装除拼缝处背楞时,应用背楞轻轻将角铁往下振捣。密封效果参见下图 五、效益评估 5.1 经济效益 本工艺在大幅度提高施工质量的同时,简化了施工工艺流程,缩短了工期, 以东城逸家建设项目(二标段)工程为例,进行评估。 5.1.1 工期方面:封堵砂浆养护时间每层为3 天,考虑工序穿插,每层封堵砂浆养护实际占用工期1 天,项目所辖15 栋单体均为18 层住宅,每栋楼节约工期18 天。 5.1.2 人工与材料方面: (1)节约砂浆封堵人工:150 元/工...
