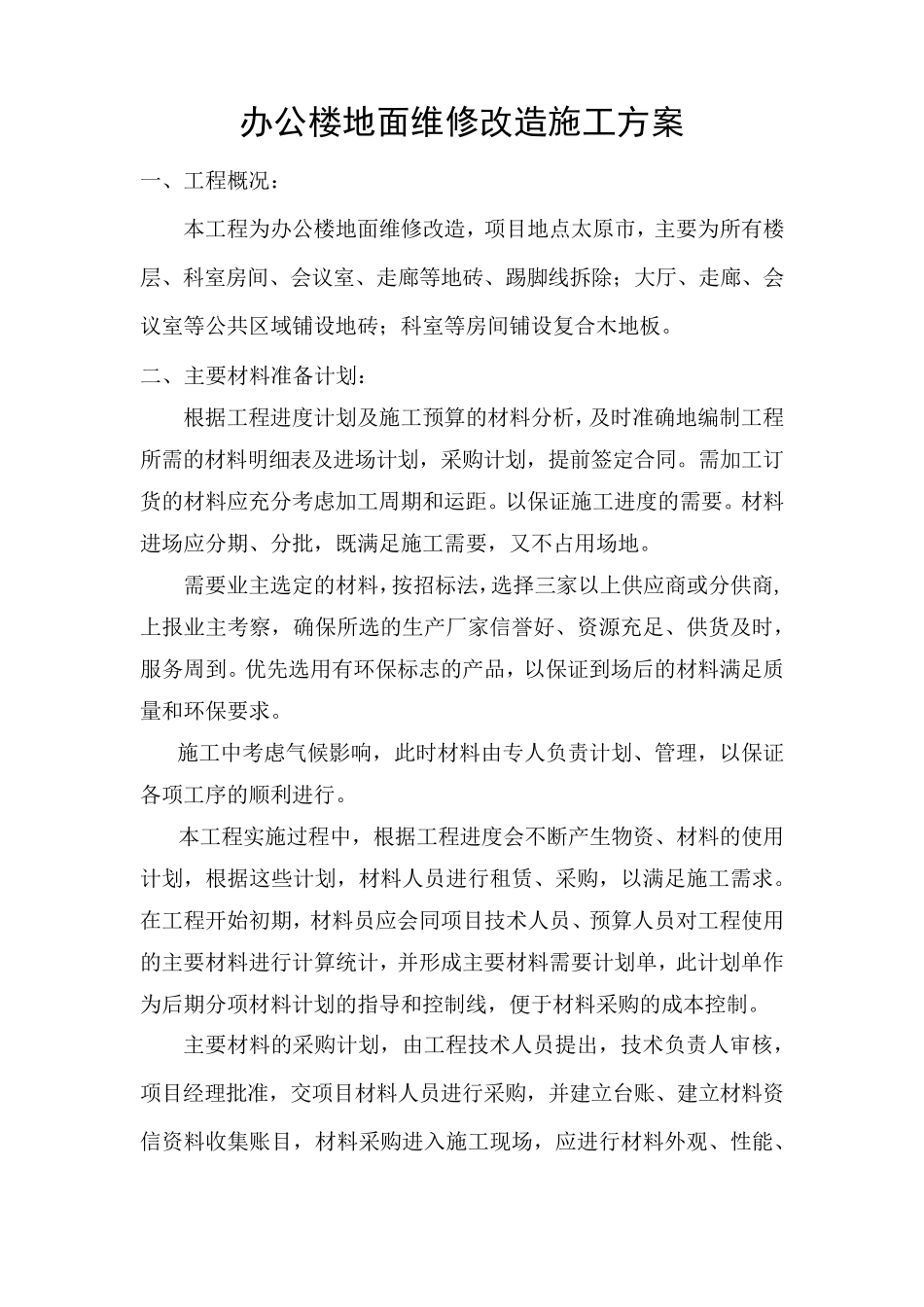

办公楼地面维修改造施工方案 一、工程概况: 本工程为办公楼地面维修改造,项目地点太原市,主要为所有楼层、科室房间、会议室、走廊等地砖、踢脚线拆除;大厅、走廊、会议室等公共区域铺设地砖;科室等房间铺设复合木地板
二、主要材料准备计划: 根据工程进度计划及施工预算的材料分析,及时准确地编制工程所需的材料明细表及进场计划,采购计划,提前签定合同
需加工订货的材料应充分考虑加工周期和运距
以保证施工进度的需要
材料进场应分期、分批,既满足施工需要,又不占用场地
需要业主选定的材料,按招标法,选择三家以上供应商或分供商,上报业主考察,确保所选的生产厂家信誉好、资源充足、供货及时,服务周到
优先选用有环保标志的产品,以保证到场后的材料满足质量和环保要求
施工中考虑气候影响,此时材料由专人负责 计划、管 理 ,以保证各 项工序 的顺 利 进行
本工程实 施过 程中,根据工程进度会不断 产生物 资、材料的使 用计划,根据这 些 计划,材料人员 进行 租 赁 、采购,以满足施工需求
在 工程开 始 初 期,材料员 应会同项目技 术 人员 、预算人员 对 工程使 用的主要材料进行 计算统 计,并 形 成 主要材料需要计划单 ,此计划单 作为后期分项材料计划的指 导 和控 制线,便 于 材料采购的成 本控 制
主要材料的采购计划,由工程技 术 人员 提出 ,技 术 负责 人审 核 ,项目经 理 批准,交 项目材料人员 进行 采购,并 建 立 台 账 、建 立 材料资信资料收 集 账 目,材料采购进入 施工现 场,应进行 材料外 观 、性 能 、及出厂合格证明的检查

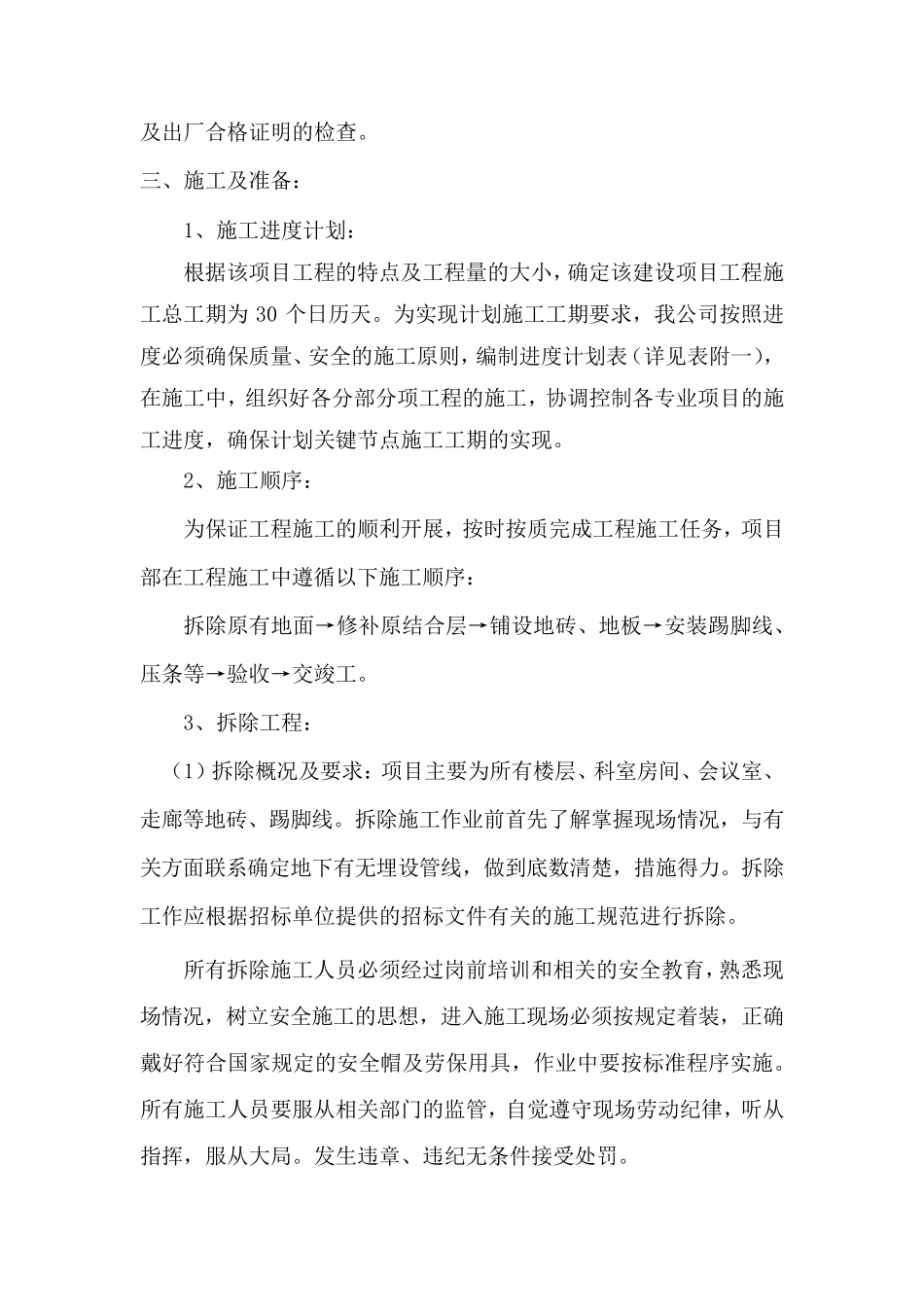

三、施工及准备: 1、施工进度计划: 根据该项目工程的特点及工程量的大小,确定该建设项目工程施工总工期为30 个日历天
为实现计划施工工期要求,我公司按照进度必须确保质量、安全的施工原则,编制进度计划表(详见表附一),在
