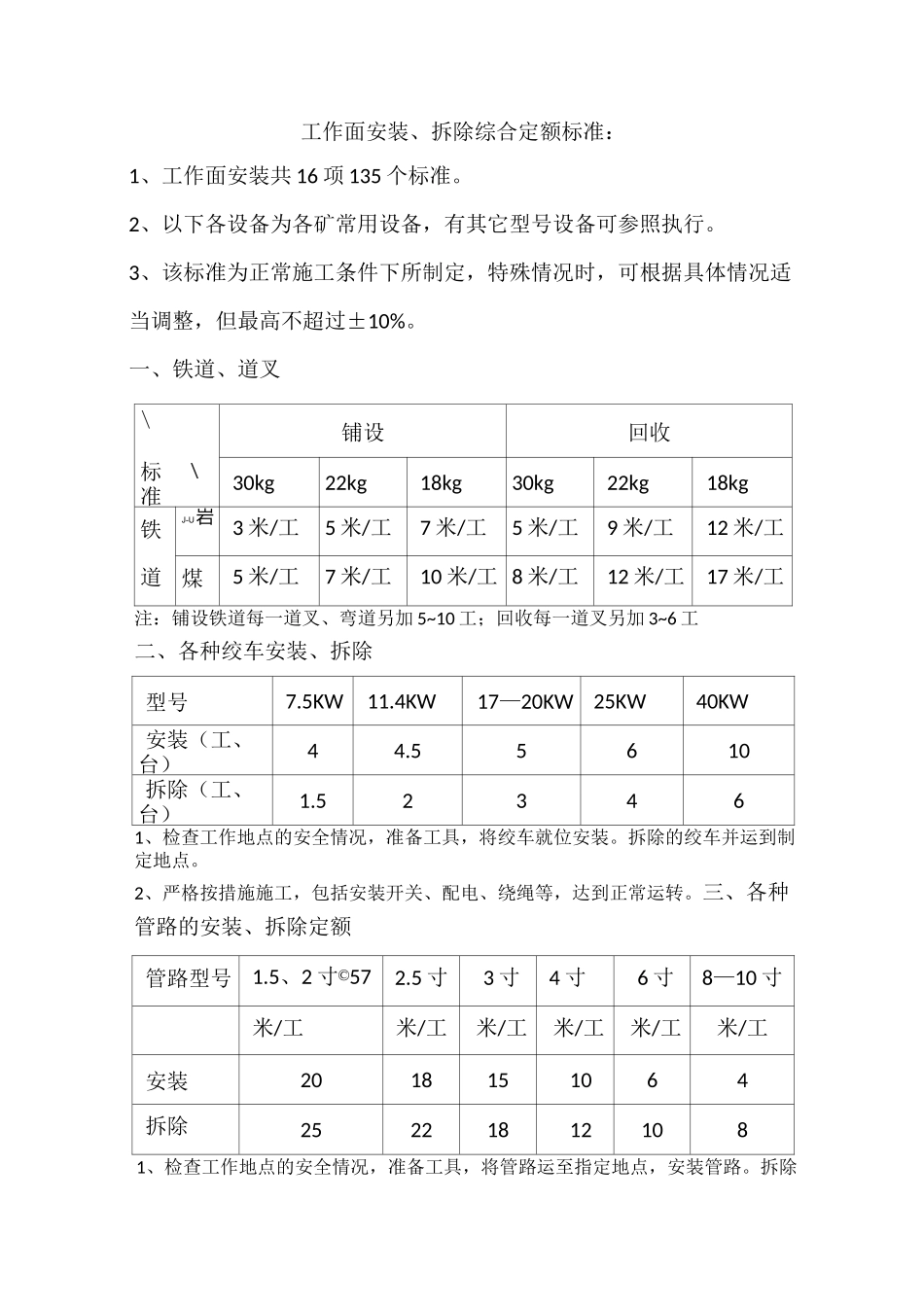

工作面安装、拆除综合定额标准:1、工作面安装共 16 项 135 个标准
2、以下各设备为各矿常用设备,有其它型号设备可参照执行
3、该标准为正常施工条件下所制定,特殊情况时,可根据具体情况适当调整,但最高不超过±10%
一、铁道、道叉\铺设回收标准\30kg22kg18kg30kg22kg18kg铁J-U岩3 米/工5 米/工7 米/工5 米/工9 米/工12 米/工道煤5 米/工7 米/工10 米/工 8 米/工12 米/工17 米/工注:铺设铁道每一道叉、弯道另加 5~10 工;回收每一道叉另加 3~6 工二、各种绞车安装、拆除型号7
4KW17—20KW25KW40KW安装(工、台)44
55610拆除(工、台)1
523461、检查工作地点的安全情况,准备工具,将绞车就位安装
拆除的绞车并运到制定地点
2、严格按措施施工,包括安装开关、配电、绕绳等,达到正常运转
三、各种管路的安装、拆除定额管路型号1
5、2 寸©572
5 寸3 寸4 寸6 寸8—10 寸米/工米/工米/工米/工米/工米/工安装2018151064拆除252218121081、检查工作地点的安全情况,准备工具,将管路运至指定地点,安装管路
拆除的管路装车并运到制定地点
2、严格按措施施工,管路吊挂整齐,无渗漏现象

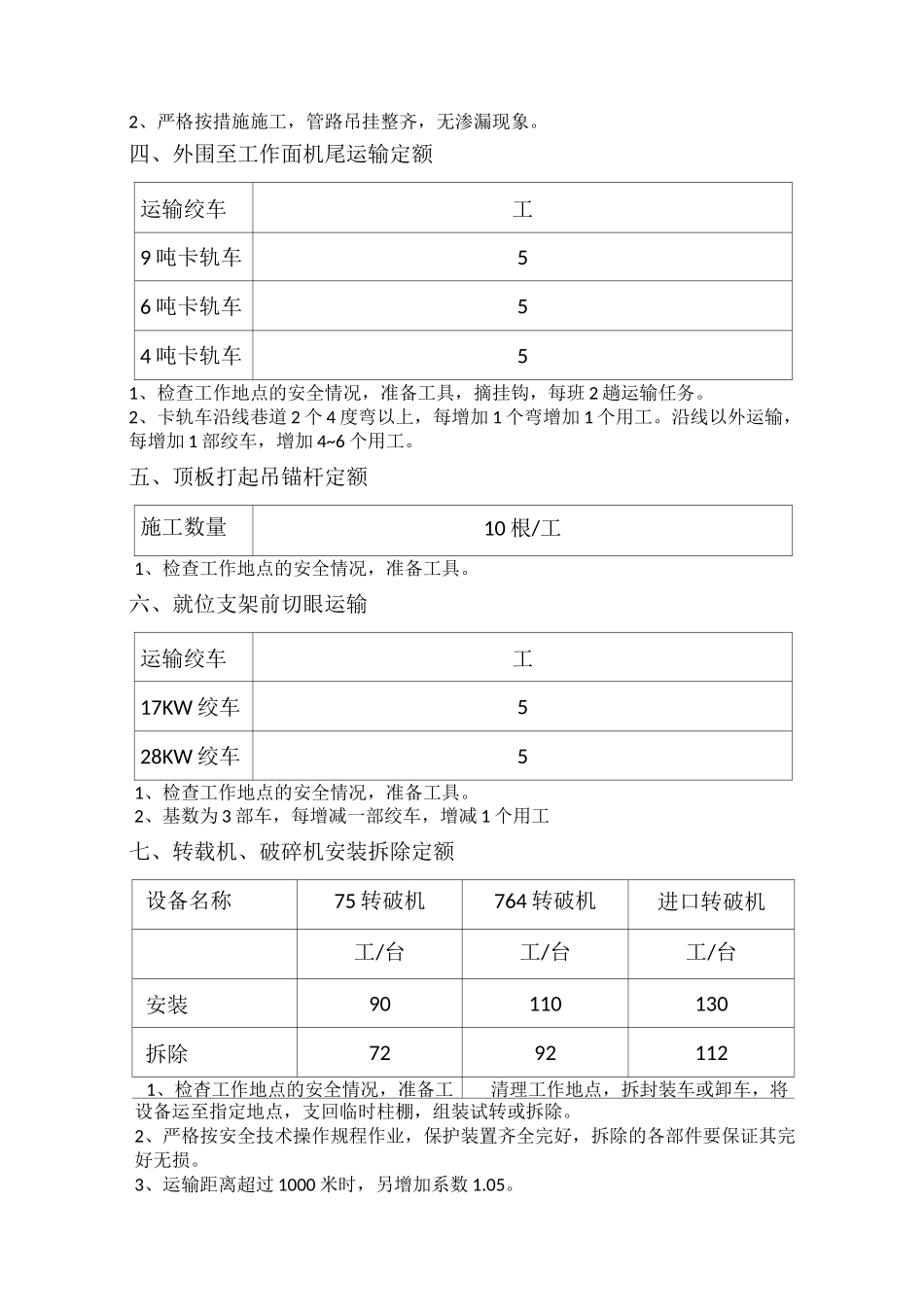

四、外围至工作面机尾运输定额运输绞车工9 吨卡轨车56 吨卡轨车54 吨卡轨车51、检查工作地点的安全情况,准备工具,摘挂钩,每班 2 趟运输任务
2、卡轨车沿线巷道 2 个 4 度弯以上,每增加 1 个弯增加 1 个用工
沿线以外运输,每增加 1 部绞车,增加 4~6 个用工
五、顶板打起吊锚杆定额施工数量10 根/工1、检查工作地点的安全情况,准备工具
六、就位支架前切眼运输运输绞车工17KW 绞车528KW 绞车51、检查工作地点的安全情况,准备工具
2、基数为 3
