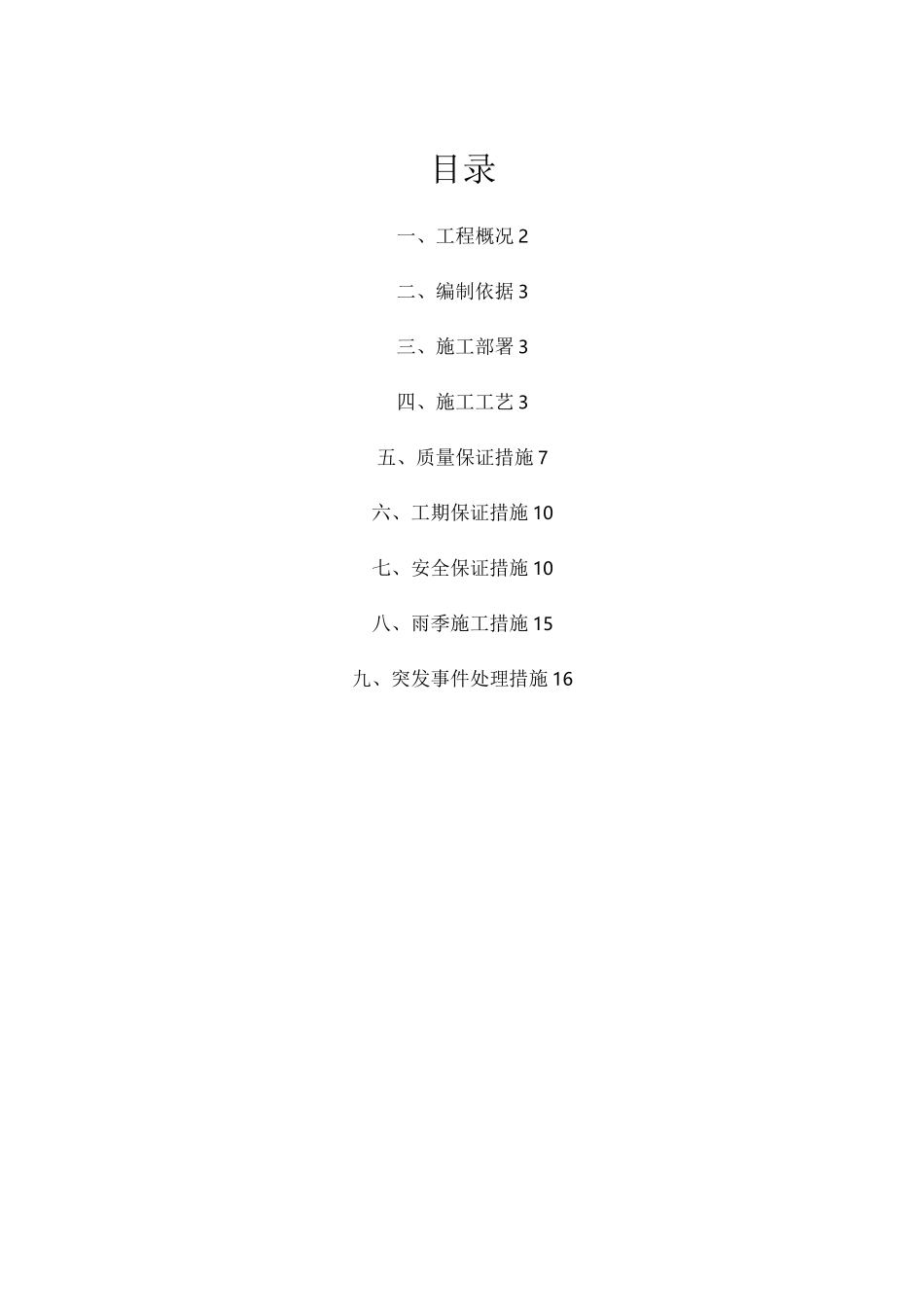

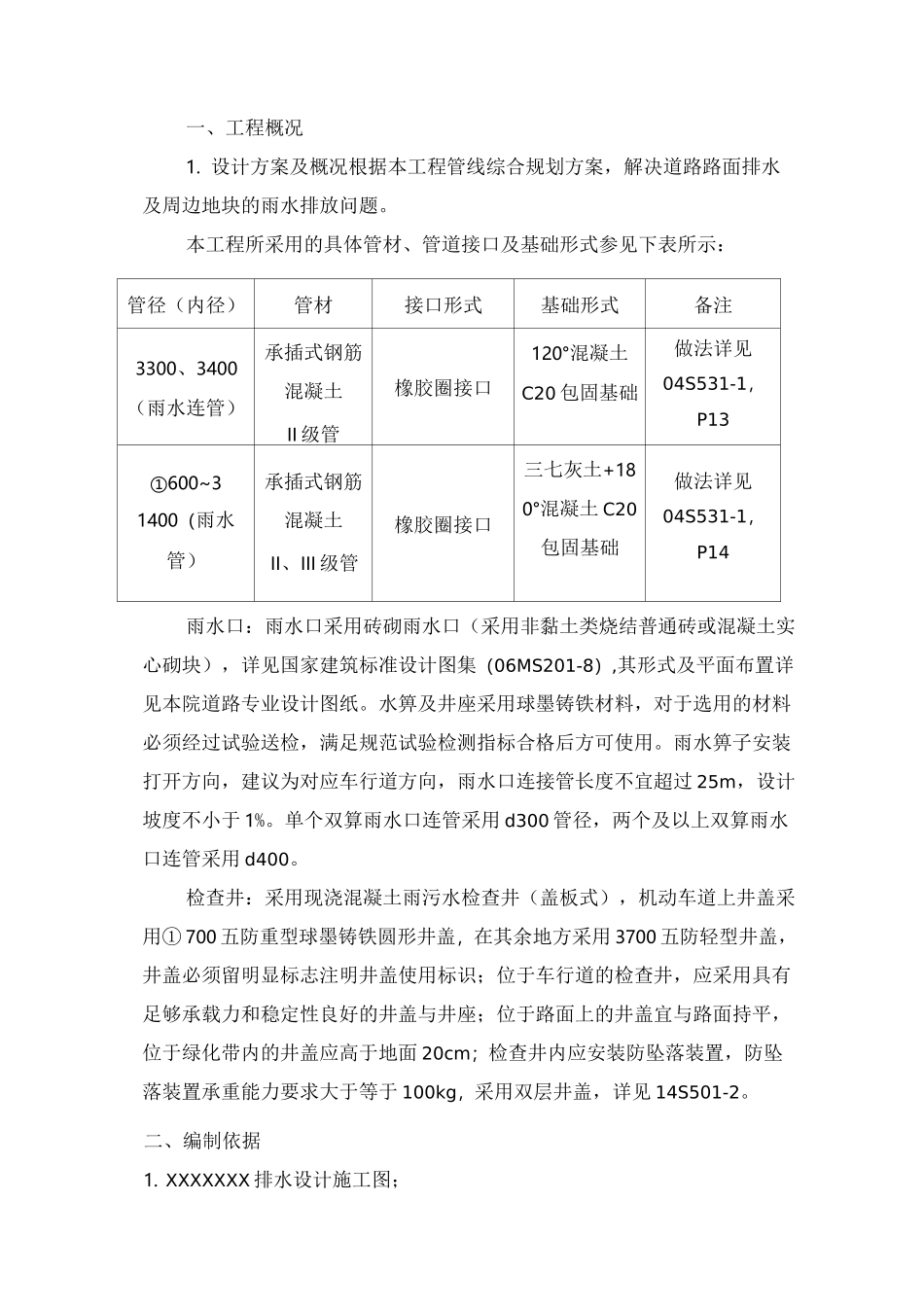

目录一、工程概况 2二、编制依据 3三、施工部署 3四、施工工艺 3五、质量保证措施 7六、工期保证措施 10七、安全保证措施 10八、雨季施工措施 15九、突发事件处理措施 16一、工程概况1. 设计方案及概况根据本工程管线综合规划方案,解决道路路面排水及周边地块的雨水排放问题。本工程所采用的具体管材、管道接口及基础形式参见下表所示:管径(内径)管材接口形式基础形式备注3300、3400(雨水连管)承插式钢筋混凝土II 级管橡胶圈接口120°混凝土C20 包固基础做法详见04S531-1,P13①600~31400(雨水管)承插式钢筋混凝土II、III 级管橡胶圈接口三七灰土+180°混凝土 C20包固基础做法详见04S531-1,P14雨水口:雨水口采用砖砌雨水口(采用非黏土类烧结普通砖或混凝土实心砌块),详见国家建筑标准设计图集(06MS201-8),其形式及平面布置详见本院道路专业设计图纸。水箅及井座采用球墨铸铁材料,对于选用的材料必须经过试验送检,满足规范试验检测指标合格后方可使用。雨水箅子安装打开方向,建议为对应车行道方向,雨水口连接管长度不宜超过 25m,设计坡度不小于 1%。单个双算雨水口连管采用 d300 管径,两个及以上双算雨水口连管采用 d400。检查井:采用现浇混凝土雨污水检查井(盖板式),机动车道上井盖采用① 700 五防重型球墨铸铁圆形井盖,在其余地方采用 3700 五防轻型井盖,井盖必须留明显标志注明井盖使用标识;位于车行道的检查井,应采用具有足够承载力和稳定性良好的井盖与井座;位于路面上的井盖宜与路面持平,位于绿化带内的井盖应高于地面 20cm;检查井内应安装防坠落装置,防坠落装置承重能力要求大于等于 100kg,采用双层井盖,详见 14S501-2。二、编制依据1. XXXXXXX 排水设计施工图;2. 中 华 人 民 共 和 国 国 家 标 准 — — 给 水 排 水 管 道 工 程 施 工 及 验 收 规 范GB50268-2008;3.《混凝土排水管道基础及接口》04S531-1;4. 相关技术要求及业主和监理有相关规定;5. 本单位类似工程施工经验。三、施工部署1.本标段雨水管道计划开工日期 2018 年 3 月 15 日,计划完工日期:2018年 9 月 15 日2.人员配置:见附录项目经理部组织机构图3.施工机械配置机械配置表序号设备名称数量1DH280 挖掘机6 台2P220-6 挖掘机6 台3自卸汽车20 辆48t 吊车8 台5洒水车4 辆62t 压路机4 台7蛙式夯20 台4.工程计划:本工程雨水主要工程量为检查井...
