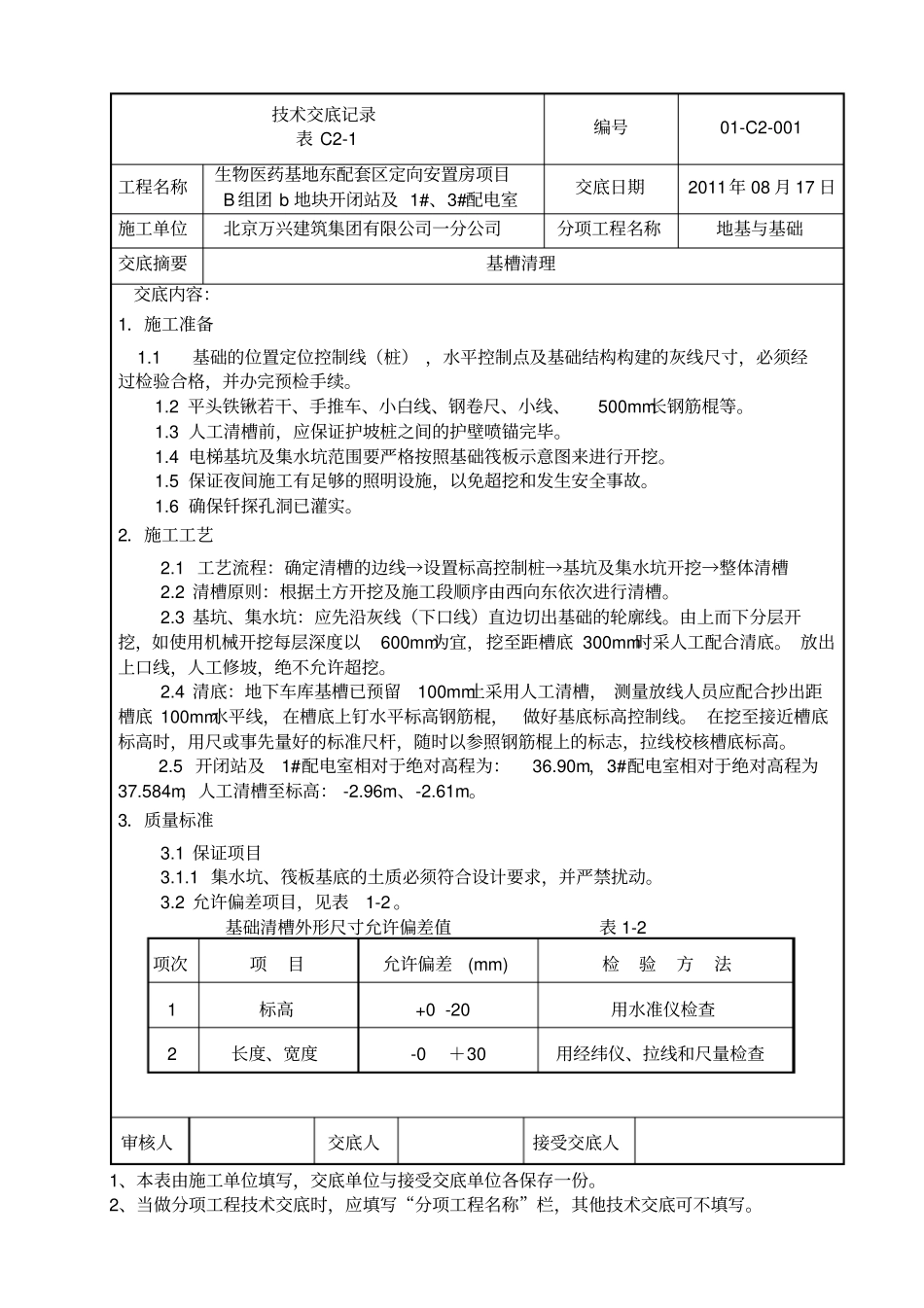

技术交底记录表 C2-1 编号01-C2-001 工程名称生物医药基地东配套区定向安置房项目B 组团 b 地块开闭站及 1#、3#配电室交底日期2011年 08 月 17 日施工单位北京万兴建筑集团有限公司一分公司分项工程名称地基与基础交底摘要基槽清理交底内容:1.施工准备 1
1基础的位置定位控制线(桩) ,水平控制点及基础结构构建的灰线尺寸,必须经过检验合格,并办完预检手续
2 平头铁锹若干、手推车、小白线、钢卷尺、小线、500mm长钢筋棍等
3 人工清槽前,应保证护坡桩之间的护壁喷锚完毕
4 电梯基坑及集水坑范围要严格按照基础筏板示意图来进行开挖
5 保证夜间施工有足够的照明设施,以免超挖和发生安全事故
6 确保钎探孔洞已灌实
2.施工工艺2
1 工艺流程:确定清槽的边线→设置标高控制桩→基坑及集水坑开挖→整体清槽2
2 清槽原则:根据土方开挖及施工段顺序由西向东依次进行清槽
3 基坑、集水坑:应先沿灰线(下口线)直边切出基础的轮廓线
由上而下分层开挖,如使用机械开挖每层深度以600mm为宜,挖至距槽底 300mm时采人工配合清底
放出上口线,人工修坡,绝不允许超挖
4 清底:地下车库基槽已预留100mm土采用人工清槽, 测量放线人员应配合抄出距槽底 100mm水平线,在槽底上钉水平标高钢筋棍,做好基底标高控制线
在挖至接近槽底标高时,用尺或事先量好的标准尺杆,随时以参照钢筋棍上的标志,拉线校核槽底标高
5 开闭站及1#配电室相对于绝对高程为:36
90m,3#配电室相对于绝对高程为37
584m,人工清槽至标高: -2
96m、-2
3.质量标准3
1 保证项目3
1 集水坑、筏板基底的土质必须符合设计要求,并严禁扰动
2 允许偏差项目,见表1-2

基础清槽外形尺寸允许偏差值表 1-2 项次项目允许偏差 (mm)
