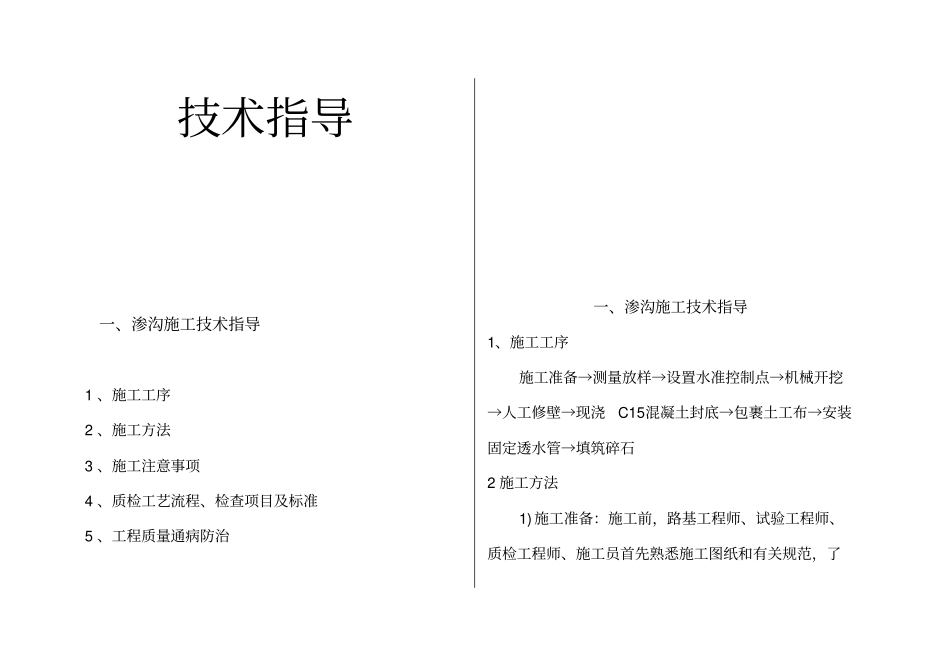

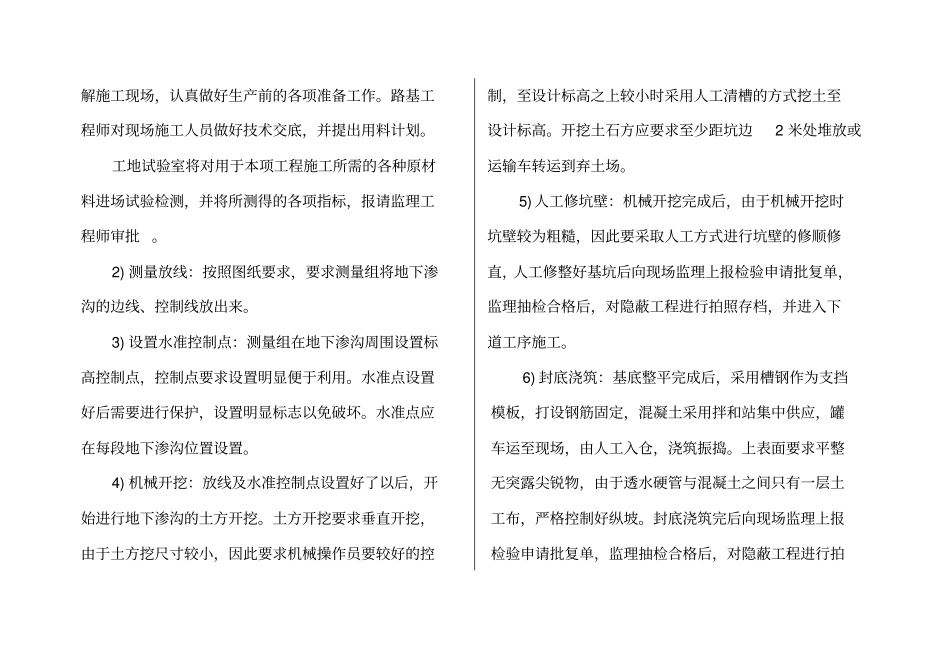

技术指导一、渗沟施工技术指导 1 、施工工序 2 、施工方法 3 、施工注意事项 4 、质检工艺流程、检查项目及标准 5 、工程质量通病防治一、渗沟施工技术指导1、施工工序施工准备→测量放样→设置水准控制点→机械开挖→人工修壁→现浇C15混凝土封底→包裹土工布→安装固定透水管→填筑碎石2 施工方法1) 施工准备:施工前,路基工程师、试验工程师、质检工程师、施工员首先熟悉施工图纸和有关规范,了解施工现场,认真做好生产前的各项准备工作。路基工程师对现场施工人员做好技术交底,并提出用料计划。工地试验室将对用于本项工程施工所需的各种原材料进场试验检测,并将所测得的各项指标,报请监理工程师审批。2) 测量放线:按照图纸要求,要求测量组将地下渗沟的边线、控制线放出来。3) 设置水准控制点:测量组在地下渗沟周围设置标高控制点,控制点要求设置明显便于利用。水准点设置好后需要进行保护,设置明显标志以免破坏。水准点应在每段地下渗沟位置设置。4) 机械开挖:放线及水准控制点设置好了以后,开始进行地下渗沟的土方开挖。土方开挖要求垂直开挖,由于土方挖尺寸较小,因此要求机械操作员要较好的控制,至设计标高之上较小时采用人工清槽的方式挖土至设计标高。开挖土石方应要求至少距坑边2 米处堆放或运输车转运到弃土场。5) 人工修坑壁:机械开挖完成后,由于机械开挖时坑壁较为粗糙,因此要采取人工方式进行坑壁的修顺修直,人工修整好基坑后向现场监理上报检验申请批复单,监理抽检合格后,对隐蔽工程进行拍照存档,并进入下道工序施工。6) 封底浇筑:基底整平完成后,采用槽钢作为支挡模板,打设钢筋固定,混凝土采用拌和站集中供应,罐车运至现场,由人工入仓,浇筑振捣。上表面要求平整无突露尖锐物,由于透水硬管与混凝土之间只有一层土工布,严格控制好纵坡。封底浇筑完后向现场监理上报检验申请批复单,监理抽检合格后,对隐蔽工程进行拍照存档,并进入下道工序施工。7) 包裹土工布:人工按照设计位置布设土工布。根据现场情况, 确定土工布尺寸, 裁剪后予以铺设,剪裁尺寸应准确。检查宽度是否合适,搭接处应平整,松紧适度。对搭接部位进行缝合时缝合线应平直,针脚要均匀。缝合后检查土工布是否铺设平整,是否存在缺陷。如存在不合要求的现象,应及时进行修补。土工布铺设完成后应向现场监理上报检验申请批复单,监理抽检合格后,对隐蔽工程进行拍照存档,并进入下道工序施工。8) 安装透水管:...
